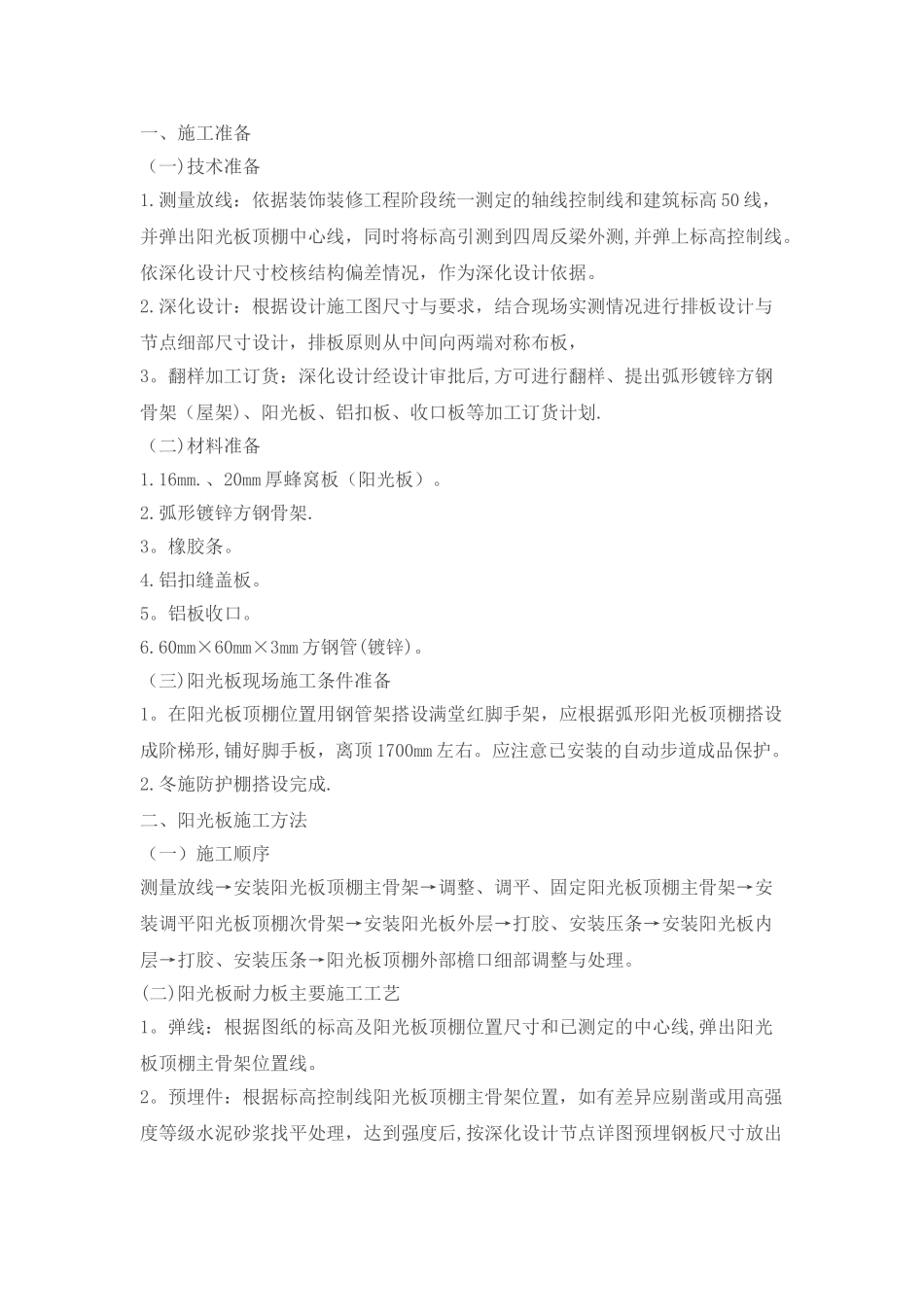

一、施工准备(一)技术准备1
测量放线:依据装饰装修工程阶段统一测定的轴线控制线和建筑标高 50 线,并弹出阳光板顶棚中心线,同时将标高引测到四周反梁外测,并弹上标高控制线
依深化设计尺寸校核结构偏差情况,作为深化设计依据
深化设计:根据设计施工图尺寸与要求,结合现场实测情况进行排板设计与节点细部尺寸设计,排板原则从中间向两端对称布板,3
翻样加工订货:深化设计经设计审批后,方可进行翻样、提出弧形镀锌方钢骨架(屋架)、阳光板、铝扣板、收口板等加工订货计划
(二)材料准备1
、20mm 厚蜂窝板(阳光板)
弧形镀锌方钢骨架
60mm×60mm×3mm 方钢管(镀锌)
(三)阳光板现场施工条件准备1
在阳光板顶棚位置用钢管架搭设满堂红脚手架,应根据弧形阳光板顶棚搭设成阶梯形,铺好脚手板,离顶 1700mm 左右
应注意已安装的自动步道成品保护
冬施防护棚搭设完成
二、阳光板施工方法(一)施工顺序测量放线→安装阳光板顶棚主骨架→调整、调平、固定阳光板顶棚主骨架→安装调平阳光板顶棚次骨架→安装阳光板外层→打胶、安装压条→安装阳光板内层→打胶、安装压条→阳光板顶棚外部檐口细部调整与处理
(二)阳光板耐力板主要施工工艺1
弹线:根据图纸的标高及阳光板顶棚位置尺寸和已测定的中心线,弹出阳光板顶棚主骨架位置线
预埋件:根据标高控制线阳光板顶棚主骨架位置,如有差异应剔凿或用高强度等级水泥砂浆找平处理,达到强度后,按深化设计节点详图预埋钢板尺寸放出膨胀螺栓位置线,然后钻孔安放膨胀螺栓,安装钢板与胀栓固定
再将主骨架中心线投至预埋钢板上

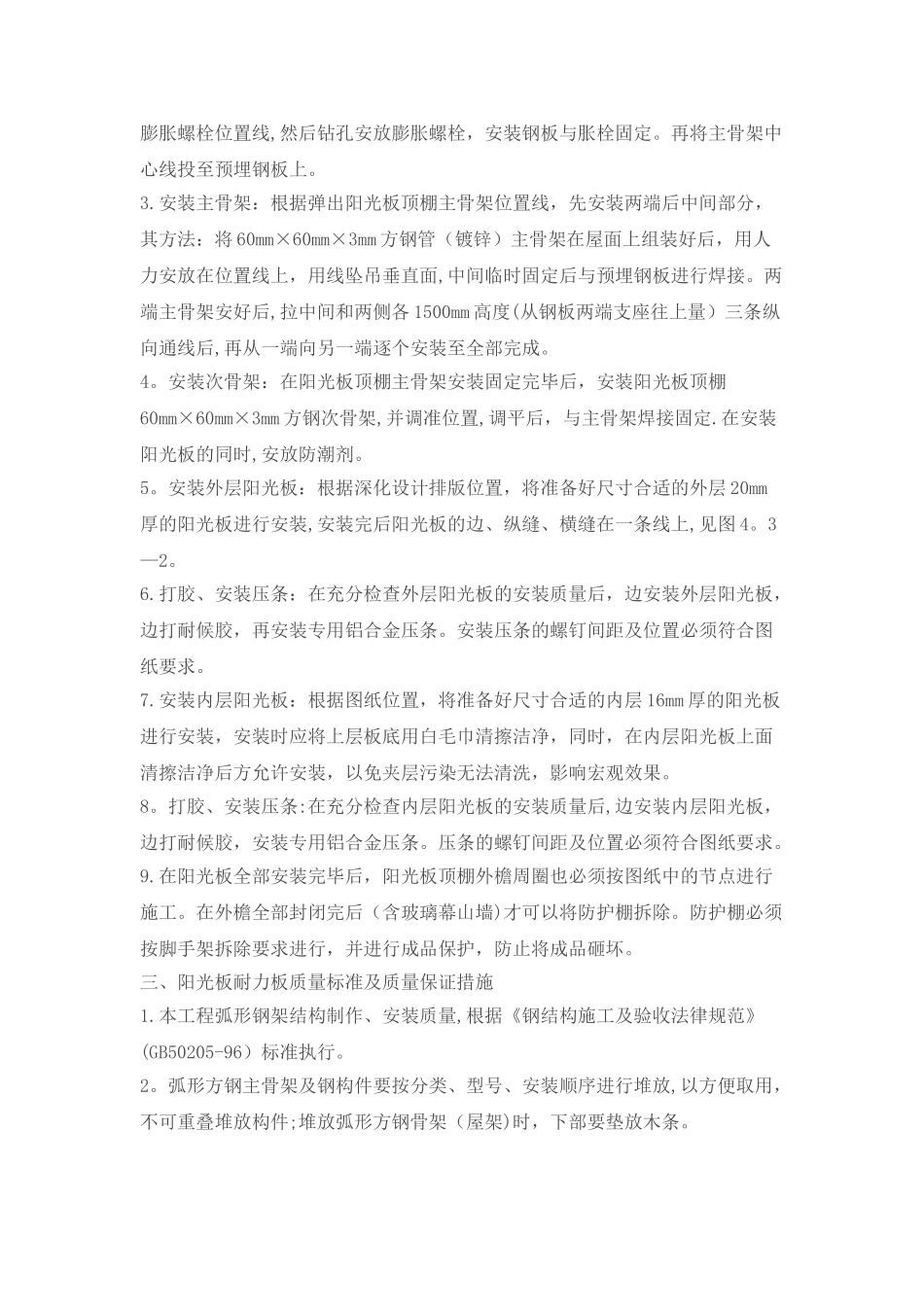

安装主骨架:根据弹出阳光板顶棚主骨架位置线,先安装两端后中间部分,其方法:将 60mm×60mm×3mm 方钢管(镀锌)主骨架在屋面上组装好后,用人力安放在位置线上,用线坠吊垂直面,中间
