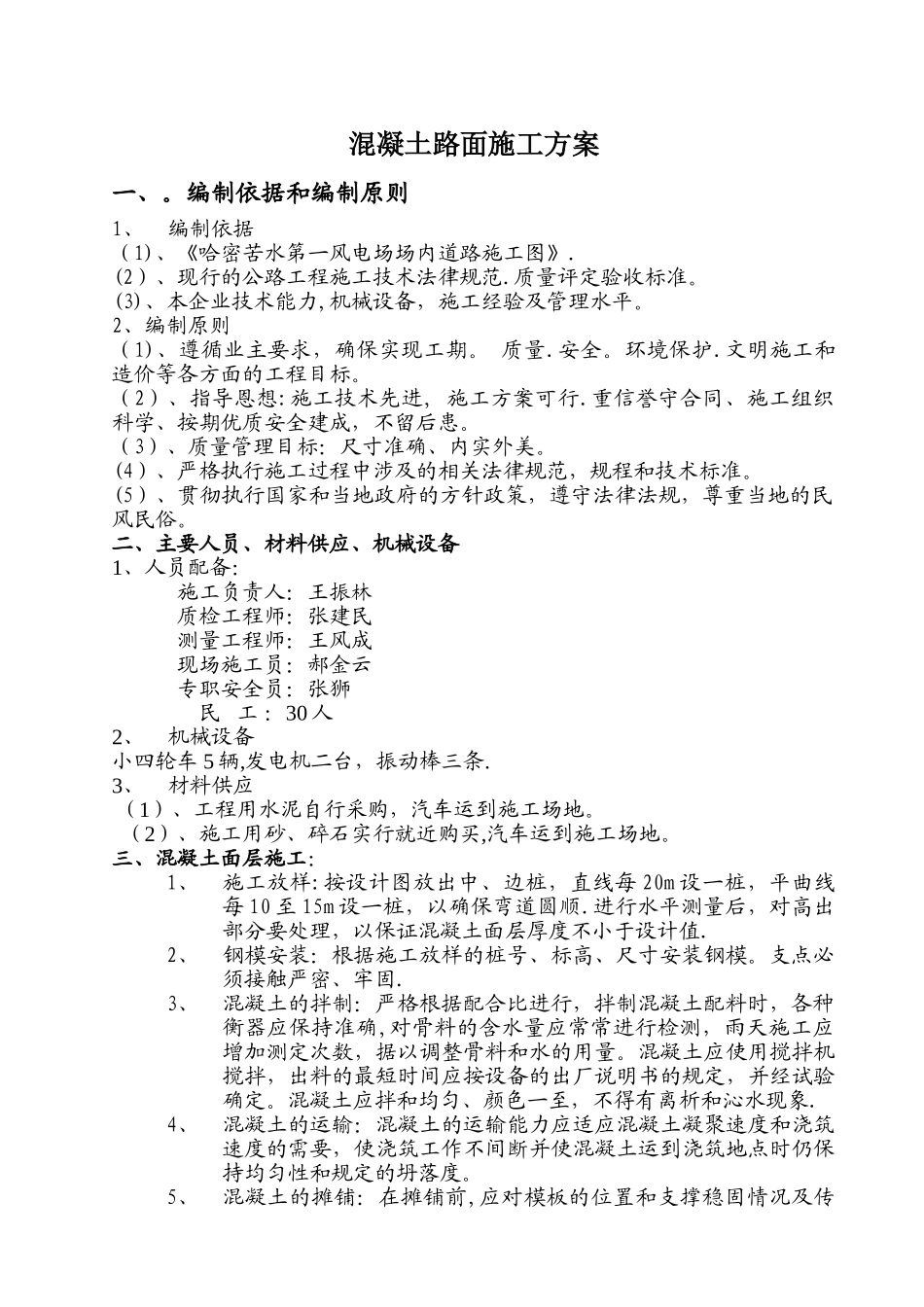

混凝土路面施工方案一、。编制依据和编制原则1、编制依据(1)、《哈密苦水第一风电场场内道路施工图》.(2)、现行的公路工程施工技术法律规范.质量评定验收标准。(3)、本企业技术能力,机械设备,施工经验及管理水平。2、编制原则(1)、遵循业主要求,确保实现工期。 质量.安全。环境保护.文明施工和造价等各方面的工程目标。(2)、指导恩想:施工技术先进, 施工方案可行.重信誉守合同、施工组织科学、按期优质安全建成,不留后患。(3)、质量管理目标:尺寸准确、内实外美。(4)、严格执行施工过程中涉及的相关法律规范,规程和技术标准。(5)、贯彻执行国家和当地政府的方针政策,遵守法律法规,尊重当地的民风民俗。二、主要人员、材料供应、机械设备1、人员配备:施工负责人:王振林质检工程师:张建民测量工程师:王风成现场施工员:郝金云专职安全员:张狮民 工 :30 人2、机械设备小四轮车 5 辆,发电机二台,振动棒三条.3、材料供应 (1)、工程用水泥自行采购,汽车运到施工场地。(2)、施工用砂、碎石实行就近购买,汽车运到施工场地。 三、混凝土面层施工:1、施工放样:按设计图放出中、边桩,直线每 20m 设一桩,平曲线每 10 至 15m 设一桩,以确保弯道圆顺.进行水平测量后,对高出部分要处理,以保证混凝土面层厚度不小于设计值.2、钢模安装:根据施工放样的桩号、标高、尺寸安装钢模。支点必须接触严密、牢固.3、混凝土的拌制:严格根据配合比进行,拌制混凝土配料时,各种衡器应保持准确,对骨料的含水量应常常进行检测,雨天施工应增加测定次数,据以调整骨料和水的用量。混凝土应使用搅拌机搅拌,出料的最短时间应按设备的出厂说明书的规定,并经试验确定。混凝土应拌和均匀、颜色一至,不得有离析和沁水现象.4、混凝土的运输:混凝土的运输能力应适应混凝土凝聚速度和浇筑速度的需要,使浇筑工作不间断并使混凝土运到浇筑地点时仍保持均匀性和规定的坍落度。5、混凝土的摊铺:在摊铺前,应对模板的位置和支撑稳固情况及传力杆、拉杆的安设等进行全面检查。修复破损基层,并洒水润湿。用厚度标尺全面检测板厚,与设计值相符,方可进行摊铺。专人指挥自卸车尽量准确卸料。人工摊铺混凝土的坍落度应控制在 5~20 mm 之间,松铺系数宜控制在K=1.10~1.25之间。6、插入式振捣棒振实:在待振横断面上,每车道路面应使用2根振捣棒,组成横向振捣棒组,沿横断面连续振捣密实,并应注意路面板底、内部和边角处不得...
