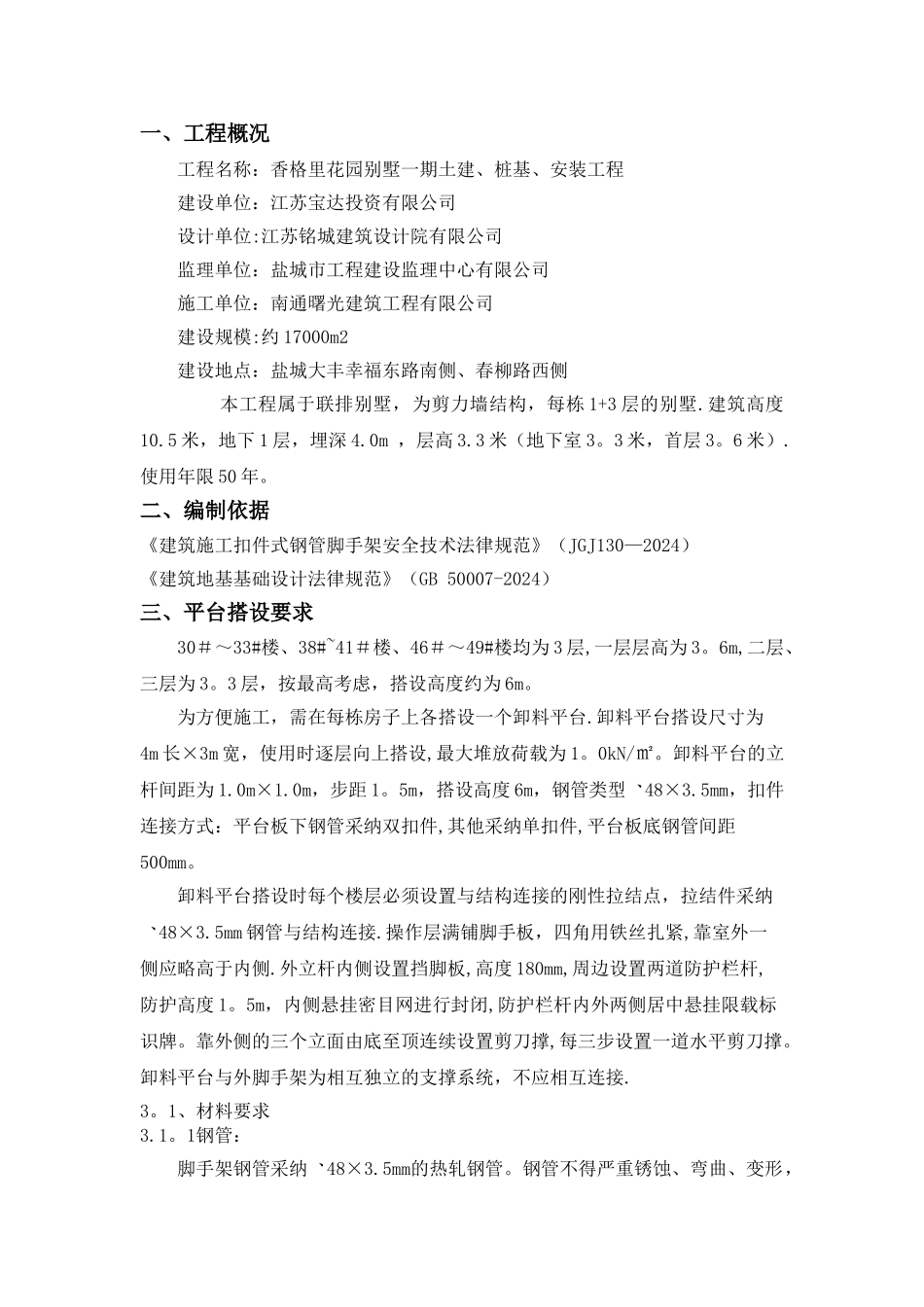

香格里花园别墅一期工程落地式卸料平台搭设、拆除施工方案 施工单位:南通曙光建筑工程有限公司 编 制 人: 丁斌 日 期: 2024-03-29 一、工程概况 工程名称:香格里花园别墅一期土建、桩基、安装工程 建设单位:江苏宝达投资有限公司 设计单位:江苏铭城建筑设计院有限公司 监理单位:盐城市工程建设监理中心有限公司施工单位:南通曙光建筑工程有限公司建设规模:约 17000m2 建设地点:盐城大丰幸福东路南侧、春柳路西侧 本工程属于联排别墅,为剪力墙结构,每栋 1+3 层的别墅
建筑高度10
5 米,地下 1 层,埋深 4
0m ,层高 3
3 米(地下室 3
3 米,首层 3
使用年限 50 年
二、编制依据《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130—2024)《建筑地基基础设计法律规范》(GB 50007-2024)三、平台搭设要求30#~33#楼、38#~41#楼、46#~49#楼均为 3 层,一层层高为 3
6m,二层、三层为 3
3 层,按最高考虑,搭设高度约为 6m
为方便施工,需在每栋房子上各搭设一个卸料平台
卸料平台搭设尺寸为4m 长×3m 宽,使用时逐层向上搭设,最大堆放荷载为 1
卸料平台的立杆间距为 1
0m,步距 1
5m,搭设高度 6m,钢管类型48×3
5mm,扣件连接方式:平台板下钢管采纳双扣件,其他采纳单扣件,平台板底钢管间距500mm
卸料平台搭设时每个楼层必须设置与结构连接的刚性拉结点,拉结件采纳48×3
5mm 钢管与结构连接
操作层满铺脚手板,四角用铁丝扎紧,靠室外一侧应略高于内侧
外立杆内侧设置挡脚板,高度 180mm,周边设置两道防护栏杆,防护高度 1
5m,内侧悬挂密目网进行封闭,防护栏杆内外两侧居中悬挂限载标识牌

靠外侧的三个立面由底至顶连续设置剪刀撑,每三步设置一道水平剪刀
