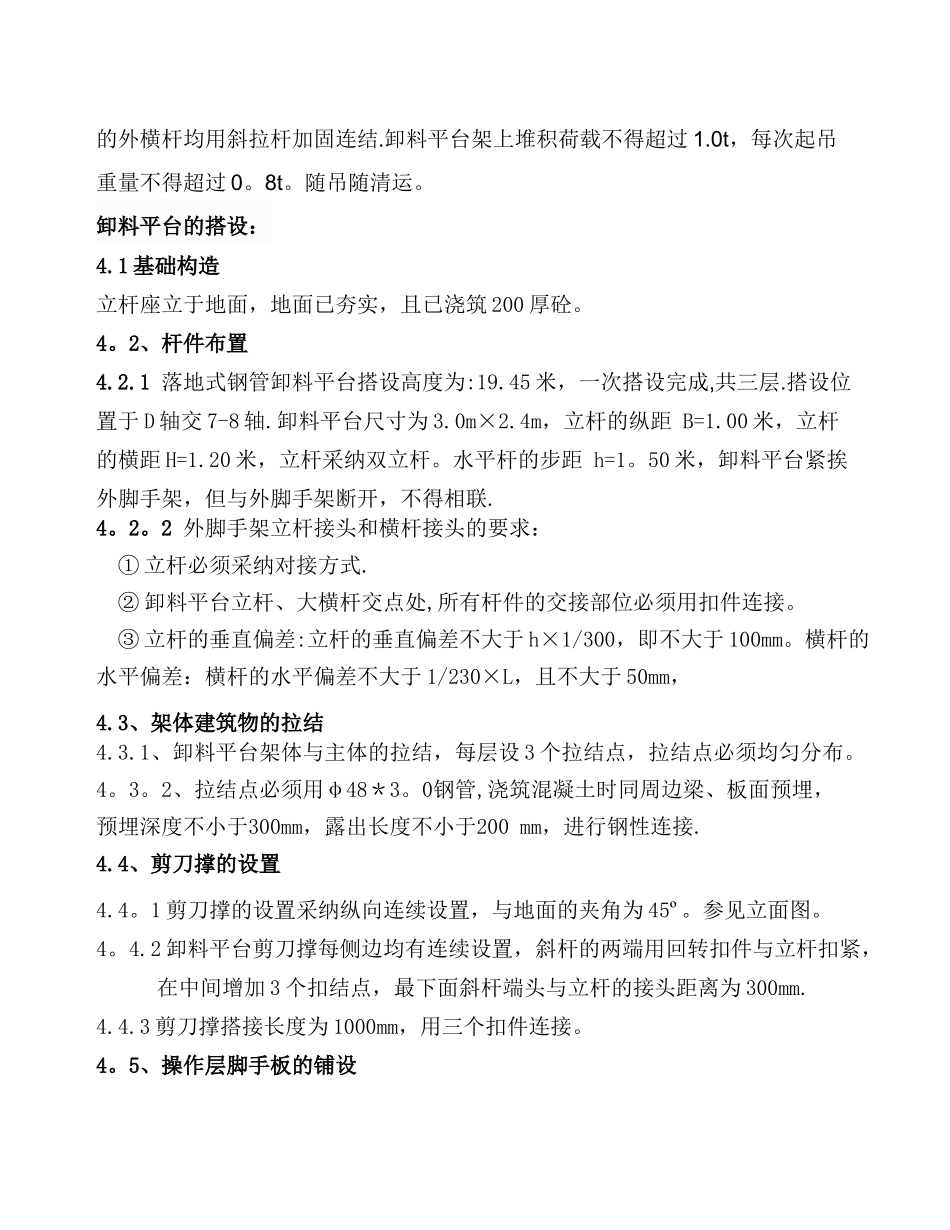

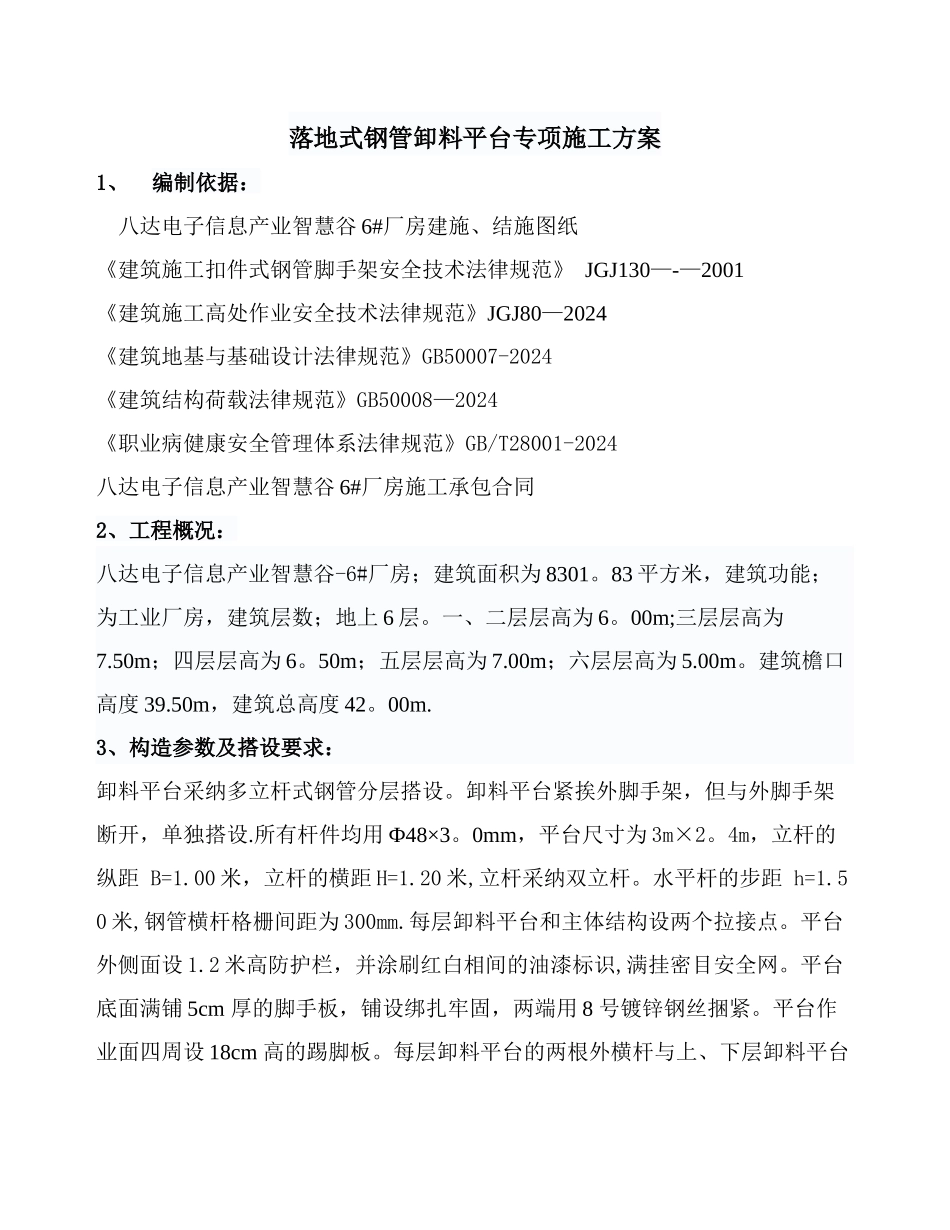

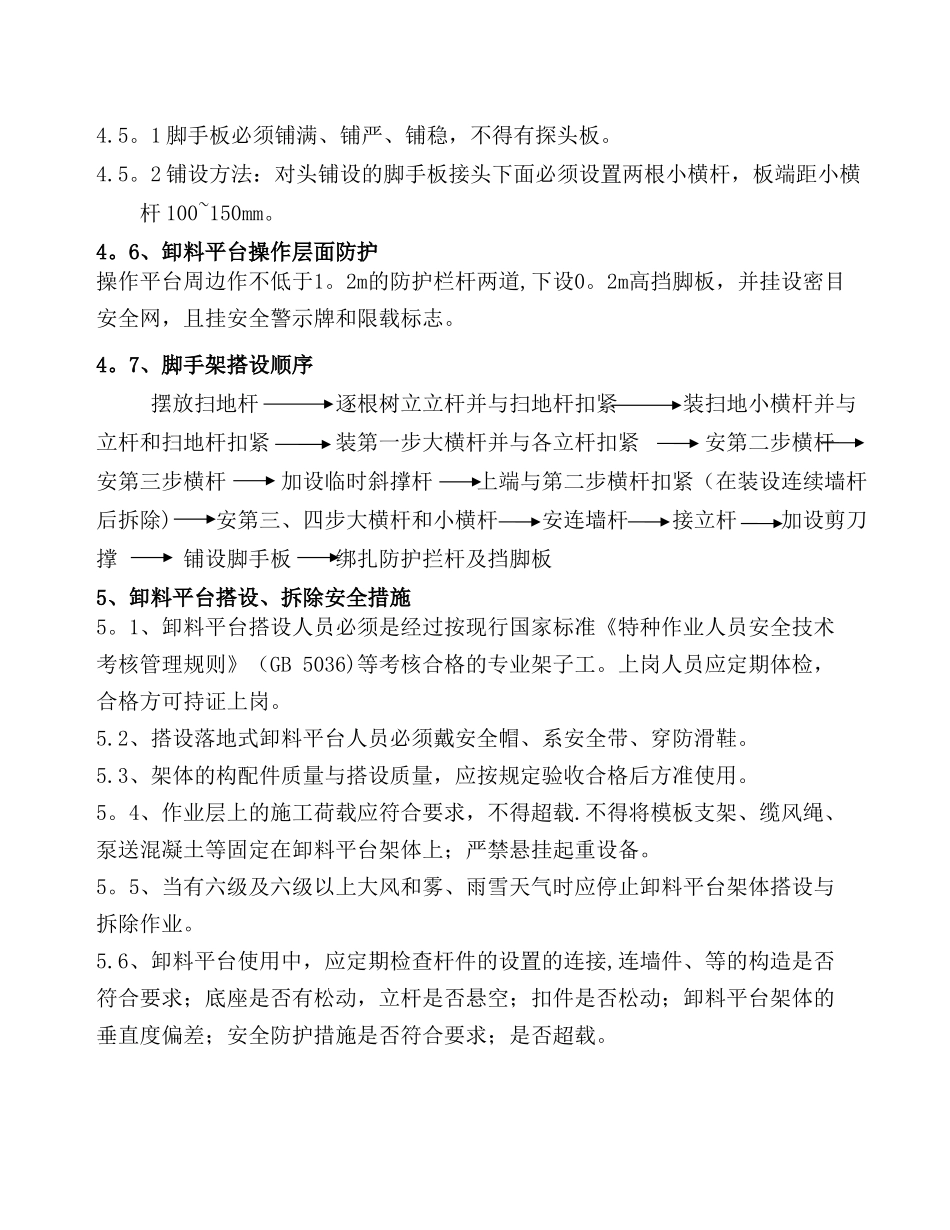

落地式钢管卸料平台专项施工方案1、编制依据:八达电子信息产业智慧谷 6#厂房建施、结施图纸《建筑施工扣件式钢管脚手架安全技术法律规范》 JGJ130—-—2001《建筑施工高处作业安全技术法律规范》JGJ80—2024《建筑地基与基础设计法律规范》GB50007-2024《建筑结构荷载法律规范》GB50008—2024《职业病健康安全管理体系法律规范》GB/T28001-2024八达电子信息产业智慧谷 6#厂房施工承包合同2、工程概况:八达电子信息产业智慧谷-6#厂房;建筑面积为 8301。83 平方米,建筑功能;为工业厂房,建筑层数;地上 6 层。一、二层层高为 6。00m;三层层高为7.50m;四层层高为 6。50m;五层层高为 7.00m;六层层高为 5.00m。建筑檐口高度 39.50m,建筑总高度 42。00m.3、构造参数及搭设要求: 卸料平台采纳多立杆式钢管分层搭设。卸料平台紧挨外脚手架,但与外脚手架断开,单独搭设.所有杆件均用 Ф48×3。0mm,平台尺寸为 3m×2。4m,立杆的纵距 B=1.00 米,立杆的横距 H=1.20 米,立杆采纳双立杆。水平杆的步距 h=1.50 米,钢管横杆格栅间距为 300mm.每层卸料平台和主体结构设两个拉接点。平台外侧面设 1.2 米高防护栏,并涂刷红白相间的油漆标识,满挂密目安全网。平台底面满铺 5cm 厚的脚手板,铺设绑扎牢固,两端用 8 号镀锌钢丝捆紧。平台作业面四周设 18cm 高的踢脚板。每层卸料平台的两根外横杆与上、下层卸料平台的外横杆均用斜拉杆加固连结.卸料平台架上堆积荷载不得超过 1.0t,每次起吊重量不得超过 0。8t。随吊随清运。卸料平台的搭设:4.1 基础构造立杆座立于地面,地面已夯实,且已浇筑 200 厚砼。4。2、杆件布置4.2.1 落地式钢管卸料平台搭设高度为:19.45 米,一次搭设完成,共三层.搭设位置于 D 轴交 7-8 轴.卸料平台尺寸为 3.0m×2.4m,立杆的纵距 B=1.00 米,立杆的横距 H=1.20 米,立杆采纳双立杆。水平杆的步距 h=1。50 米,卸料平台紧挨外脚手架,但与外脚手架断开,不得相联.4。2。2 外脚手架立杆接头和横杆接头的要求:① 立杆必须采纳对接方式.② 卸料平台立杆、大横杆交点处,所有杆件的交接部位必须用扣件连接。③ 立杆的垂直偏差:立杆的垂直偏差不大于 h×1/300,即不大于 100mm。横杆的水平偏差:横杆的水平偏差不大于 1/230×L,且不大于 50mm,4.3、架体建筑物的拉结4.3.1、卸料平台架体与主体的拉结,每层设 3 个拉结点,拉结点必须均匀分布。4。3。2、拉结点必须用φ...
