蒸汽管道安装施工工艺

蒸汽管道安装施工工艺_第1页
1/4
蒸汽管道安装施工工艺_第2页
2/4
蒸汽管道安装施工工艺_第3页
3/4

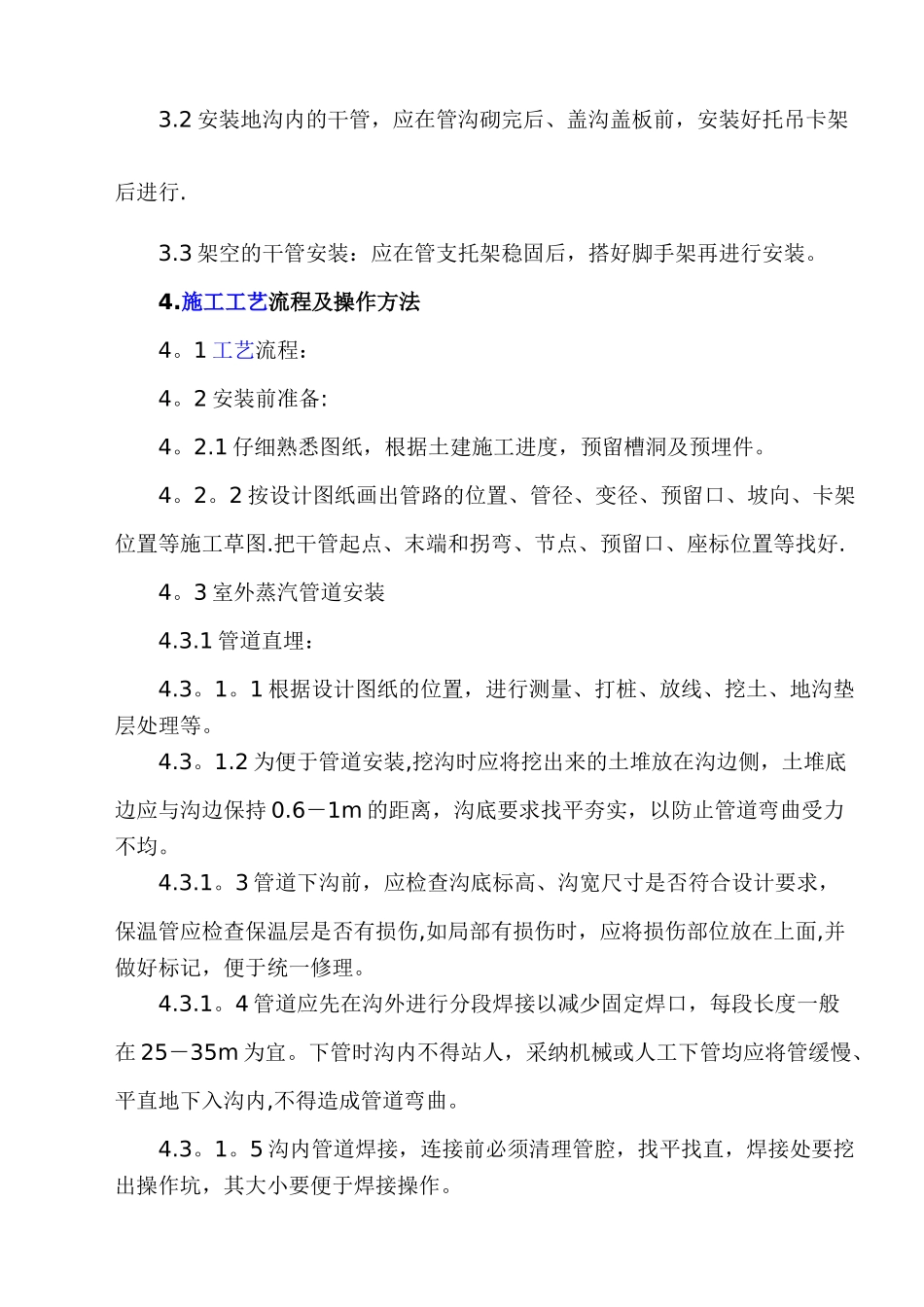

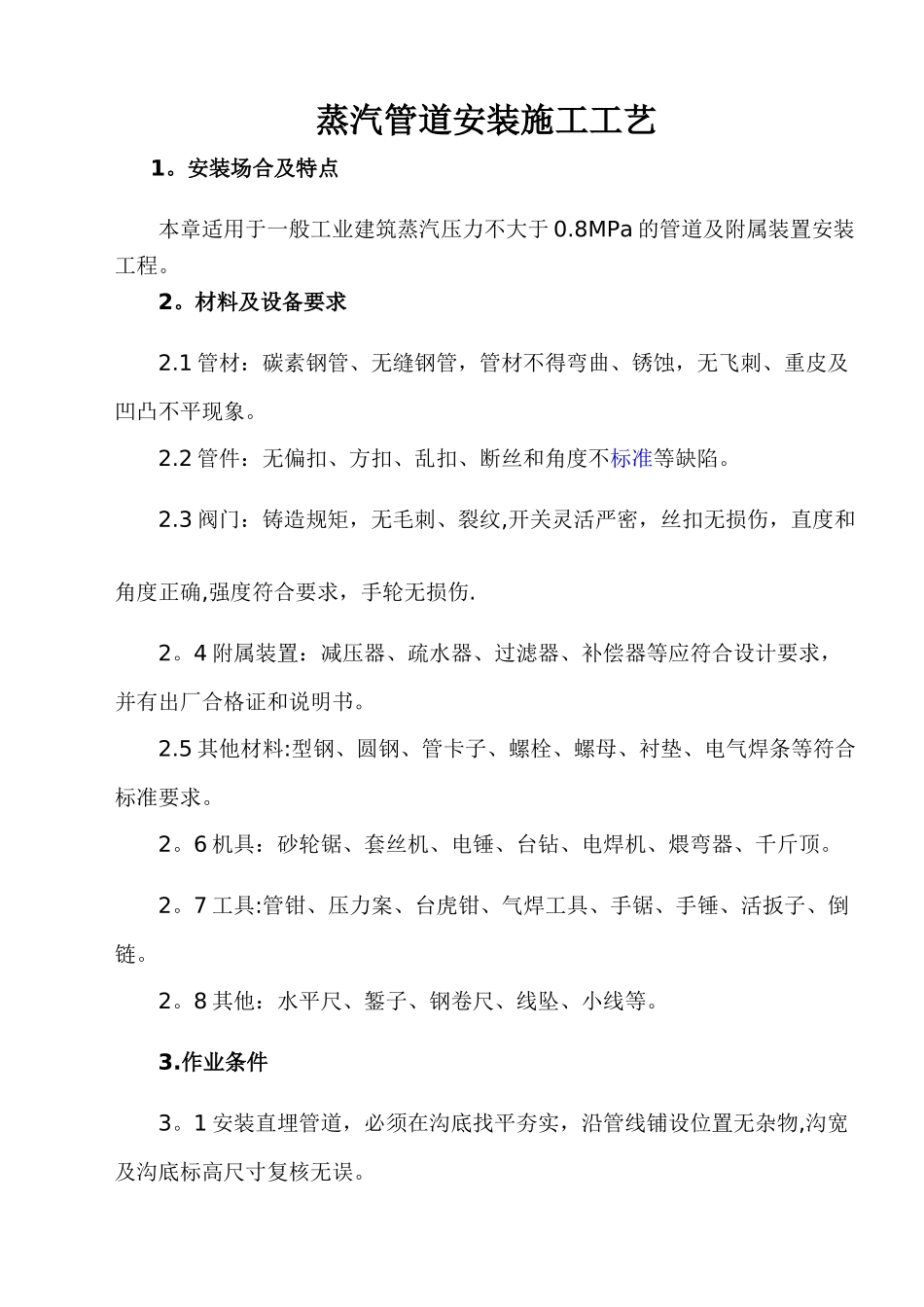

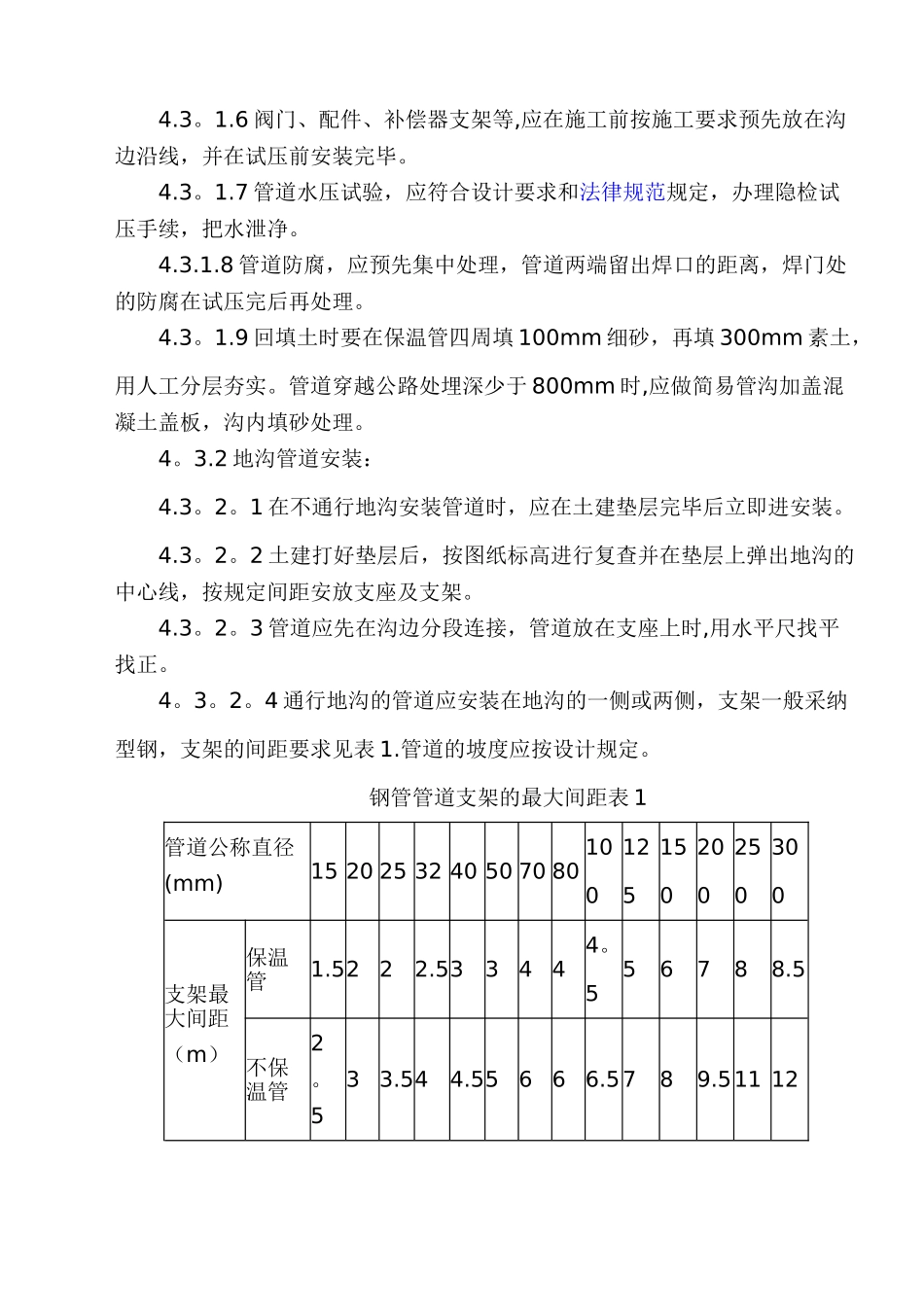

蒸汽管道安装施工工艺 1。安装场合及特点 本章适用于一般工业建筑蒸汽压力不大于 0.8MPa 的管道及附属装置安装工程。 2。材料及设备要求 2.1 管材:碳素钢管、无缝钢管,管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象。 2.2 管件:无偏扣、方扣、乱扣、断丝和角度不标准等缺陷。 2.3 阀门:铸造规矩,无毛刺、裂纹,开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤. 2。4 附属装置:减压器、疏水器、过滤器、补偿器等应符合设计要求,并有出厂合格证和说明书。 2.5 其他材料:型钢、圆钢、管卡子、螺栓、螺母、衬垫、电气焊条等符合标准要求。 2。6 机具:砂轮锯、套丝机、电锤、台钻、电焊机、煨弯器、千斤顶。 2。7 工具:管钳、压力案、台虎钳、气焊工具、手锯、手锤、活扳子、倒链。 2。8 其他:水平尺、錾子、钢卷尺、线坠、小线等。 3.作业条件 3。1 安装直埋管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误。 3.2 安装地沟内的干管,应在管沟砌完后、盖沟盖板前,安装好托吊卡架后进行. 3.3 架空的干管安装:应在管支托架稳固后,搭好脚手架再进行安装。 4.施工工艺流程及操作方法 4。1 工艺流程: 4。2 安装前准备: 4。2.1 仔细熟悉图纸,根据土建施工进度,预留槽洞及预埋件。 4。2。2 按设计图纸画出管路的位置、管径、变径、预留口、坡向、卡架位置等施工草图.把干管起点、末端和拐弯、节点、预留口、座标位置等找好. 4。3 室外蒸汽管道安装 4.3.1 管道直埋: 4.3。1。1 根据设计图纸的位置,进行测量、打桩、放线、挖土、地沟垫层处理等。 4.3。1.2 为便于管道安装,挖沟时应将挖出来的土堆放在沟边侧,土堆底边应与沟边保持 0.6-1m 的距离,沟底要求找平夯实,以防止管道弯曲受力不均。 4.3.1。3 管道下沟前,应检查沟底标高、沟宽尺寸是否符合设计要求,保温管应检查保温层是否有损伤,如局部有损伤时,应将损伤部位放在上面,并做好标记,便于统一修理。 4.3.1。4 管道应先在沟外进行分段焊接以减少固定焊口,每段长度一般在 25-35m 为宜。下管时沟内不得站人,采纳机械或人工下管均应将管缓慢、平直地下入沟内,不得造成管道弯曲。 4.3。1。5 沟内管道焊接,连接前必须清理管腔,找平找直,焊接处要挖出操作坑,其大小要便于焊接操作。 4.3。1.6 阀门、配件、补偿器支架等,应在施工前按施工要求预先放在沟边沿线,并在试...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

蒸汽管道安装施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
