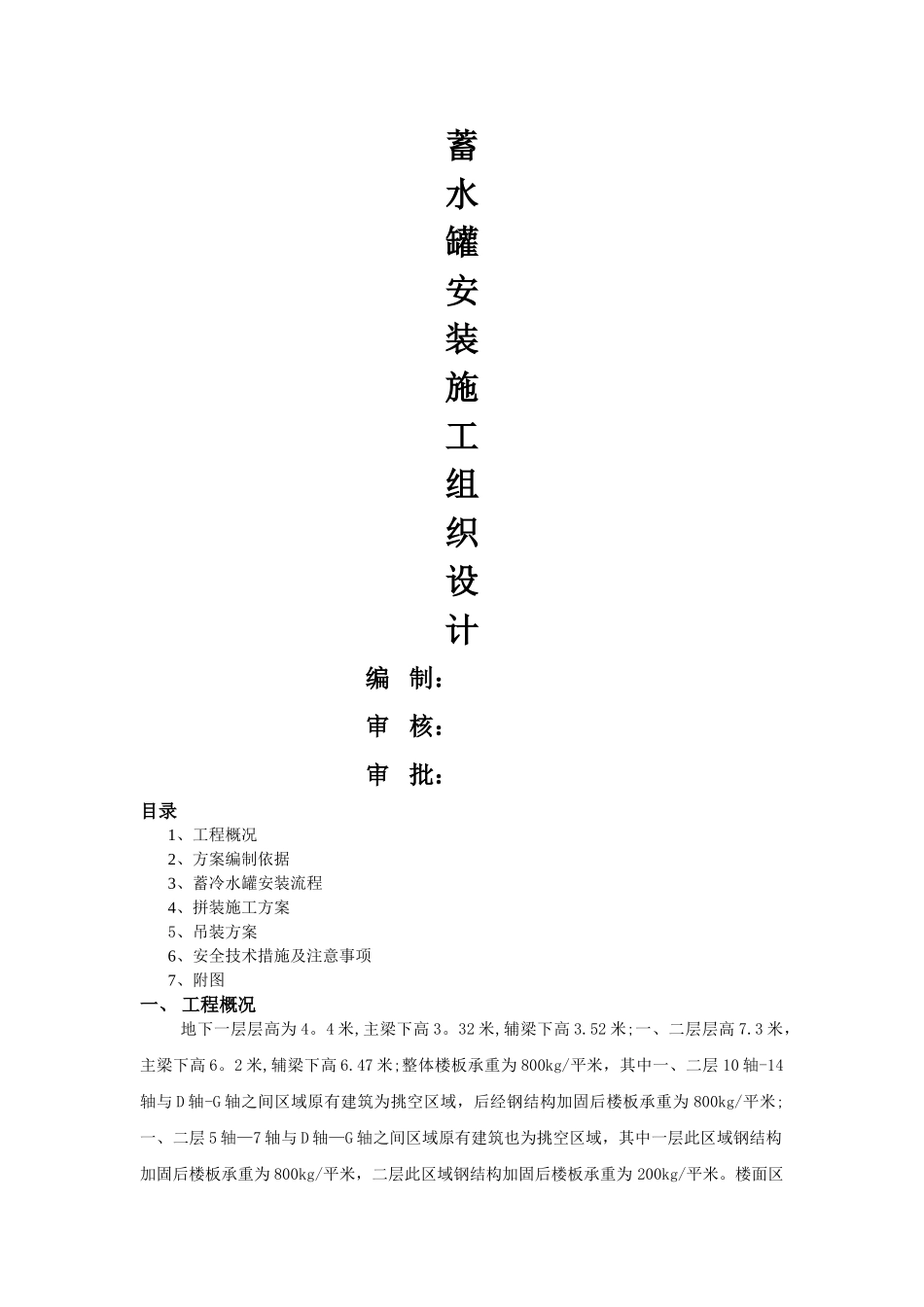

蓄水罐安装施工组织设计 编 制: 审 核: 审 批: 目录1、工程概况2、方案编制依据3、蓄冷水罐安装流程4、拼装施工方案5、吊装方案6、安全技术措施及注意事项7、附图一、 工程概况 地下一层层高为 4
4 米,主梁下高 3
32 米,辅梁下高 3
52 米;一、二层层高 7
3 米,主梁下高 6
2 米,辅梁下高 6
47 米;整体楼板承重为 800kg/平米,其中一、二层 10 轴-14轴与 D 轴-G 轴之间区域原有建筑为挑空区域,后经钢结构加固后楼板承重为 800kg/平米;一、二层 5 轴—7 轴与 D 轴—G 轴之间区域原有建筑也为挑空区域,其中一层此区域钢结构加固后楼板承重为 800kg/平米,二层此区域钢结构加固后楼板承重为 200kg/平米
楼面区域整体荷载为 500kg/平米,其中 10 轴-14 轴与 D 轴-G 轴之间区域/5 轴—7 轴与 D 轴—G 轴之间区域荷载为 50kg/平米,其余区域荷载为 800kg/平米
我司承包的蓄水罐工程属于专业工程,我方将对蓄水罐设备的采购、安装及组织该单项工程的竣工验收并移交给业主方

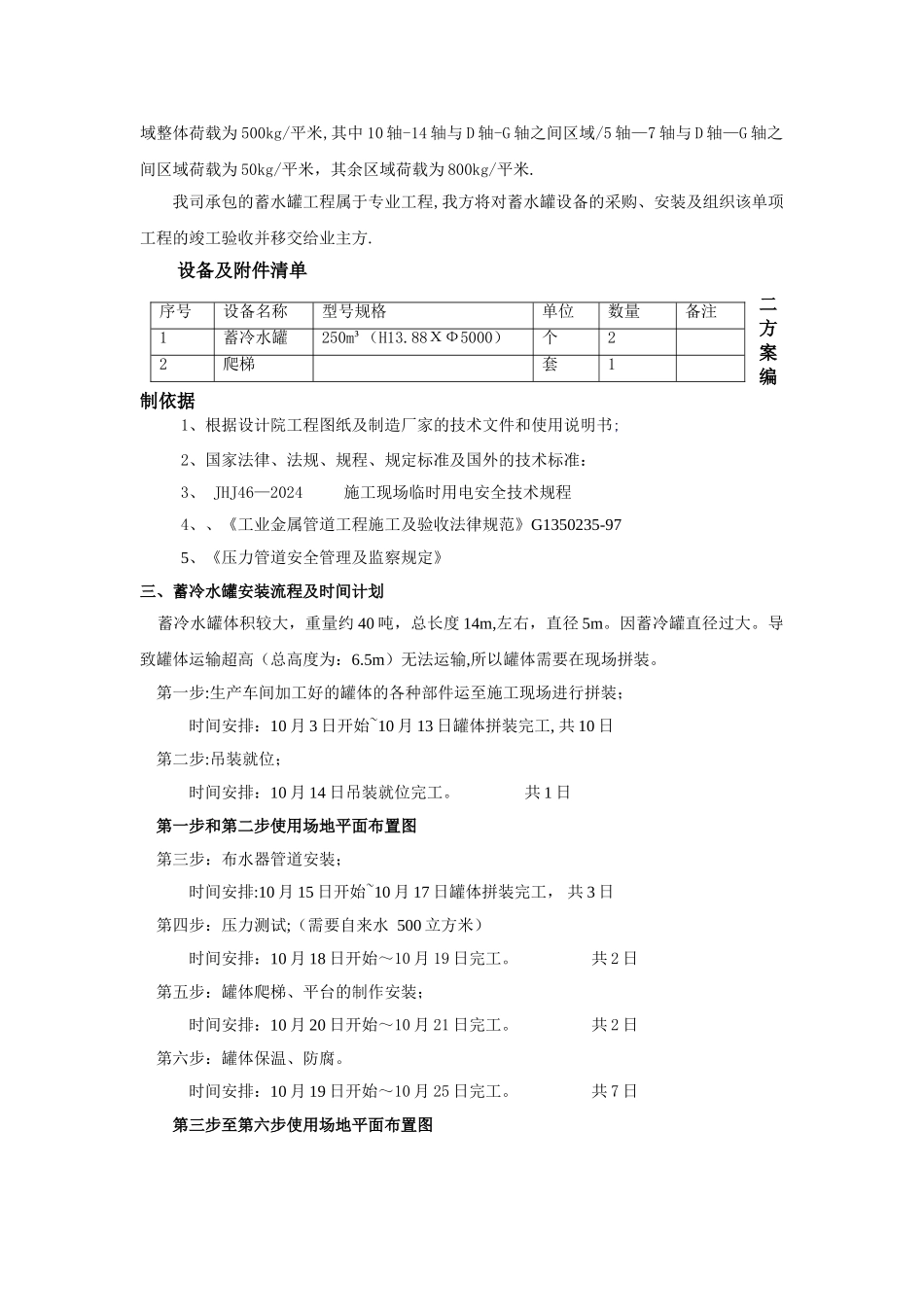

设备及附件清单二方案编制依据 1、根据设计院工程图纸及制造厂家的技术文件和使用说明书; 2、国家法律、法规、规程、规定标准及国外的技术标准: 3、 JHJ46—2024 施工现场临时用电安全技术规程 4、、《工业金属管道工程施工及验收法律规范》G1350235-97 5、《压力管道安全管理及监察规定》三、蓄冷水罐安装流程及时间计划 蓄冷水罐体积较大,重量约 40 吨,总长度 14m,左右,直径 5m
因蓄冷罐直径过大
导致罐体运输超高(总高度为:6
5m)无法运输,所以罐体需要在现场拼装

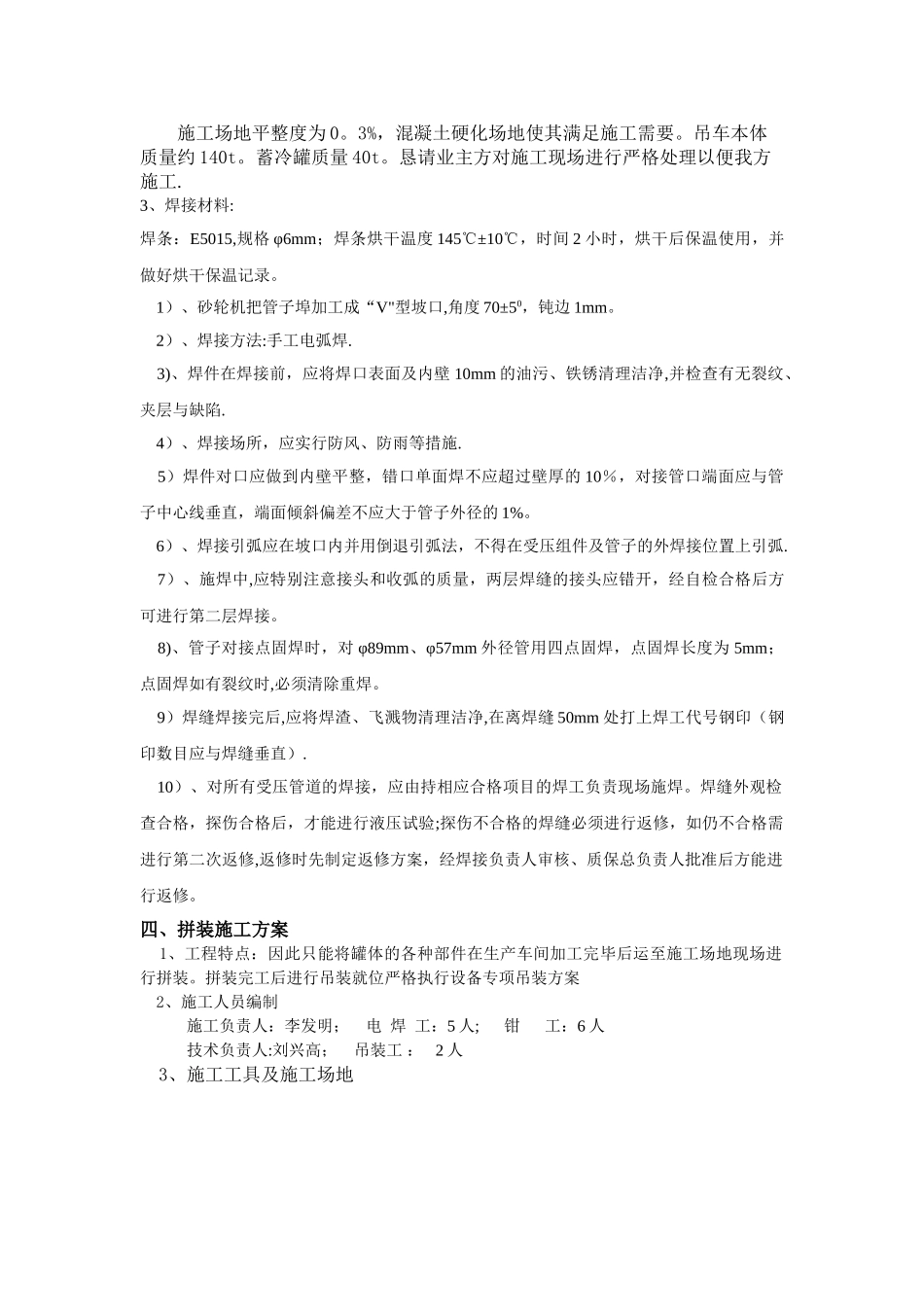

第一步:生产车间加工好的罐体的各种部件运至施工现场进行拼装; 时间安排:10 月 3 日开始~10 月 13 日罐体拼装完工, 共 10 日
