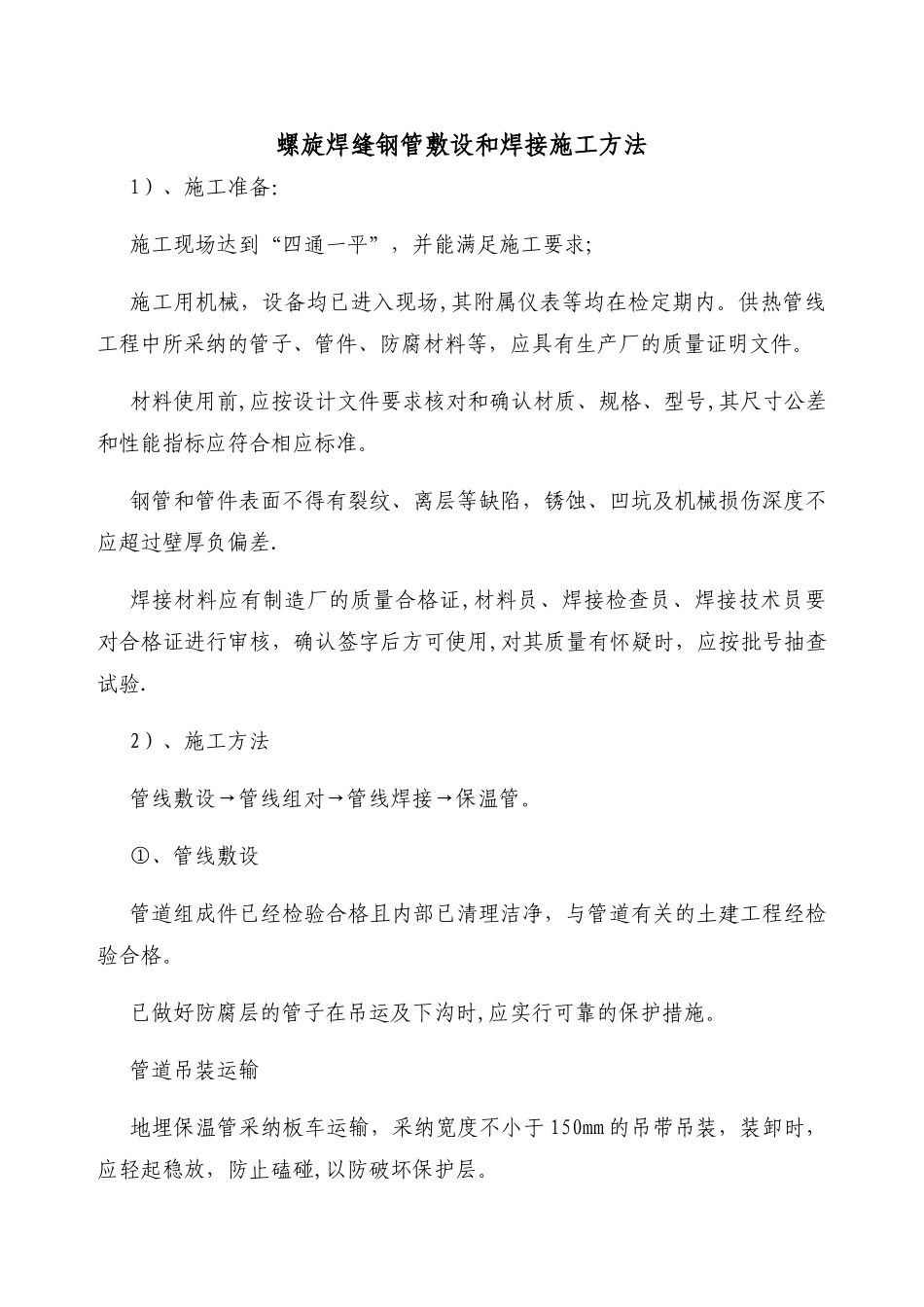

螺旋焊缝钢管敷设和焊接施工方法1)、施工准备:施工现场达到“四通一平”,并能满足施工要求;施工用机械,设备均已进入现场,其附属仪表等均在检定期内
供热管线工程中所采纳的管子、管件、防腐材料等,应具有生产厂的质量证明文件
材料使用前,应按设计文件要求核对和确认材质、规格、型号,其尺寸公差和性能指标应符合相应标准
钢管和管件表面不得有裂纹、离层等缺陷,锈蚀、凹坑及机械损伤深度不应超过壁厚负偏差
焊接材料应有制造厂的质量合格证,材料员、焊接检查员、焊接技术员要对合格证进行审核,确认签字后方可使用,对其质量有怀疑时,应按批号抽查试验

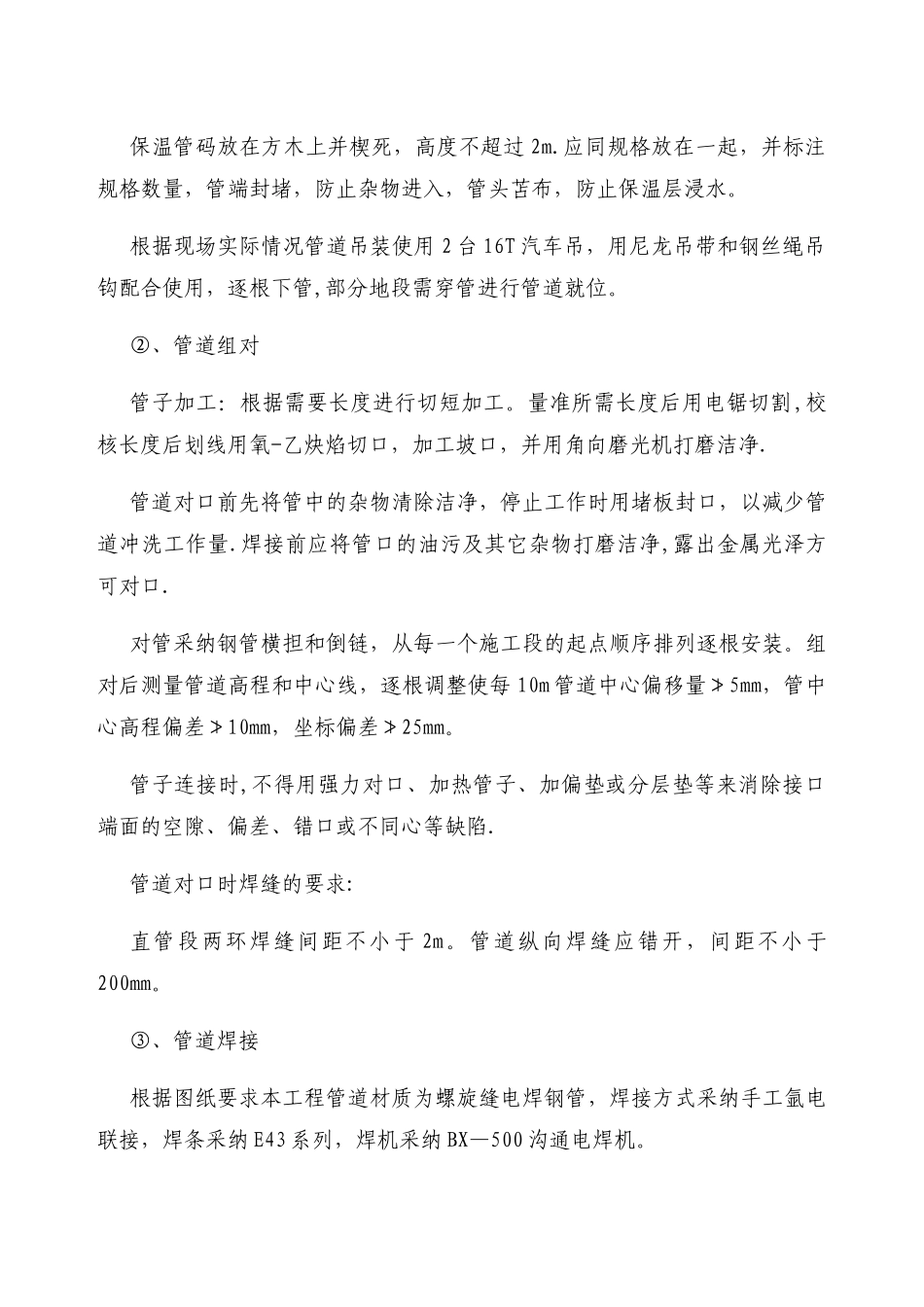

2)、施工方法管线敷设→管线组对→管线焊接→保温管
①、管线敷设管道组成件已经检验合格且内部已清理洁净,与管道有关的土建工程经检验合格
已做好防腐层的管子在吊运及下沟时,应实行可靠的保护措施
管道吊装运输地埋保温管采纳板车运输,采纳宽度不小于 150mm 的吊带吊装,装卸时,应轻起稳放,防止磕碰,以防破坏保护层
保温管码放在方木上并楔死,高度不超过 2m
应同规格放在一起,并标注规格数量,管端封堵,防止杂物进入,管头苫布,防止保温层浸水
根据现场实际情况管道吊装使用 2 台 16T 汽车吊,用尼龙吊带和钢丝绳吊钩配合使用,逐根下管,部分地段需穿管进行管道就位
②、管道组对管子加工:根据需要长度进行切短加工
量准所需长度后用电锯切割,校核长度后划线用氧-乙炔焰切口,加工坡口,并用角向磨光机打磨洁净
管道对口前先将管中的杂物清除洁净,停止工作时用堵板封口,以减少管道冲洗工作量
焊接前应将管口的油污及其它杂物打磨洁净,露出金属光泽方可对口

对管采纳钢管横担和倒链,从每一个施工段的起点顺序排列逐根安装
组对后测量管道高程和中心线,逐根调整使每 10m 管道中心偏移量≯5mm,管中心高程偏差≯10mm,坐标偏差≯25mm
管子连接时,不得用强力对口、加热管子、加
