电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

工程技术复核制度

工程技术复核制度_第1页
1/6
工程技术复核制度_第2页
2/6
工程技术复核制度_第3页
3/6

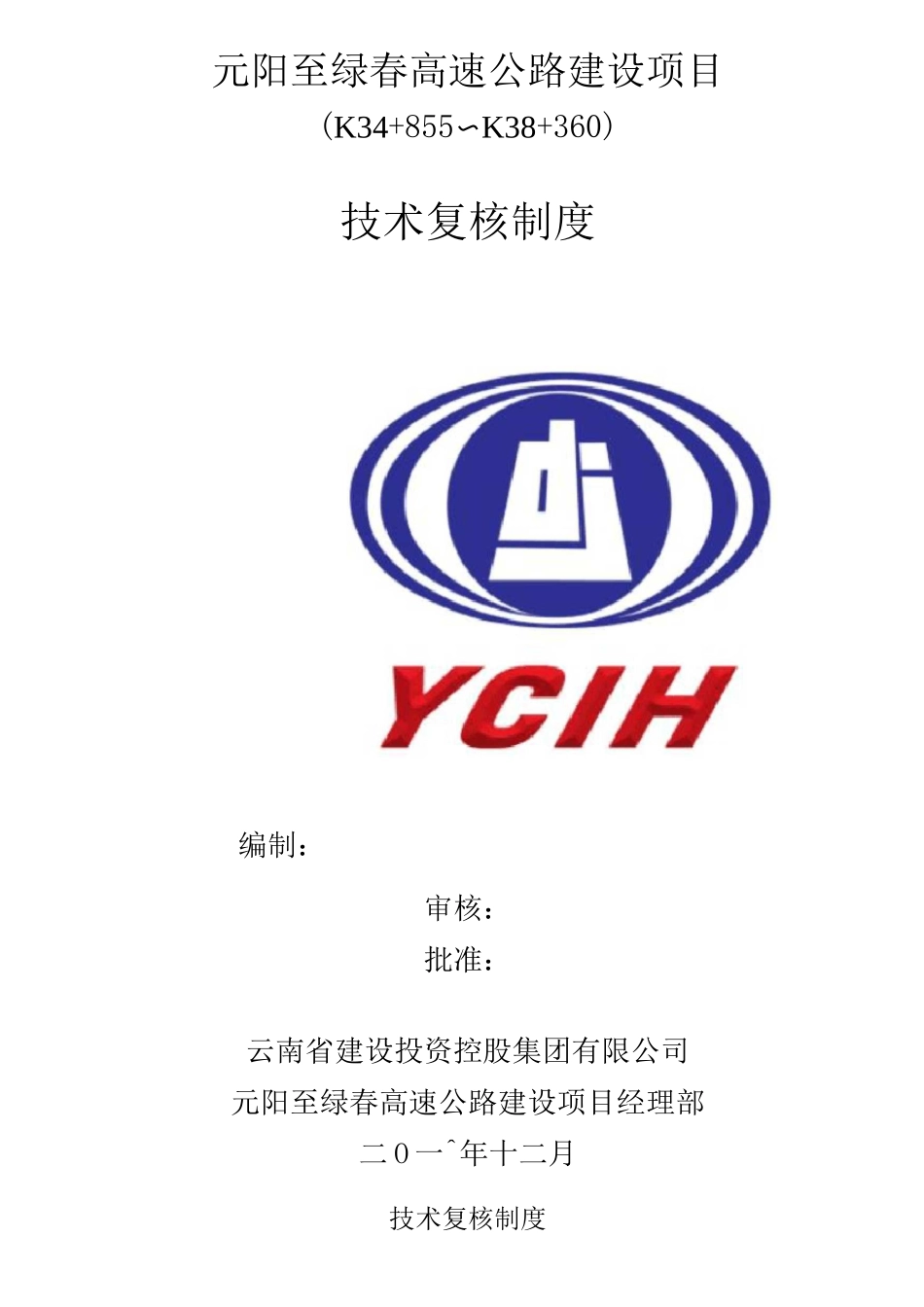

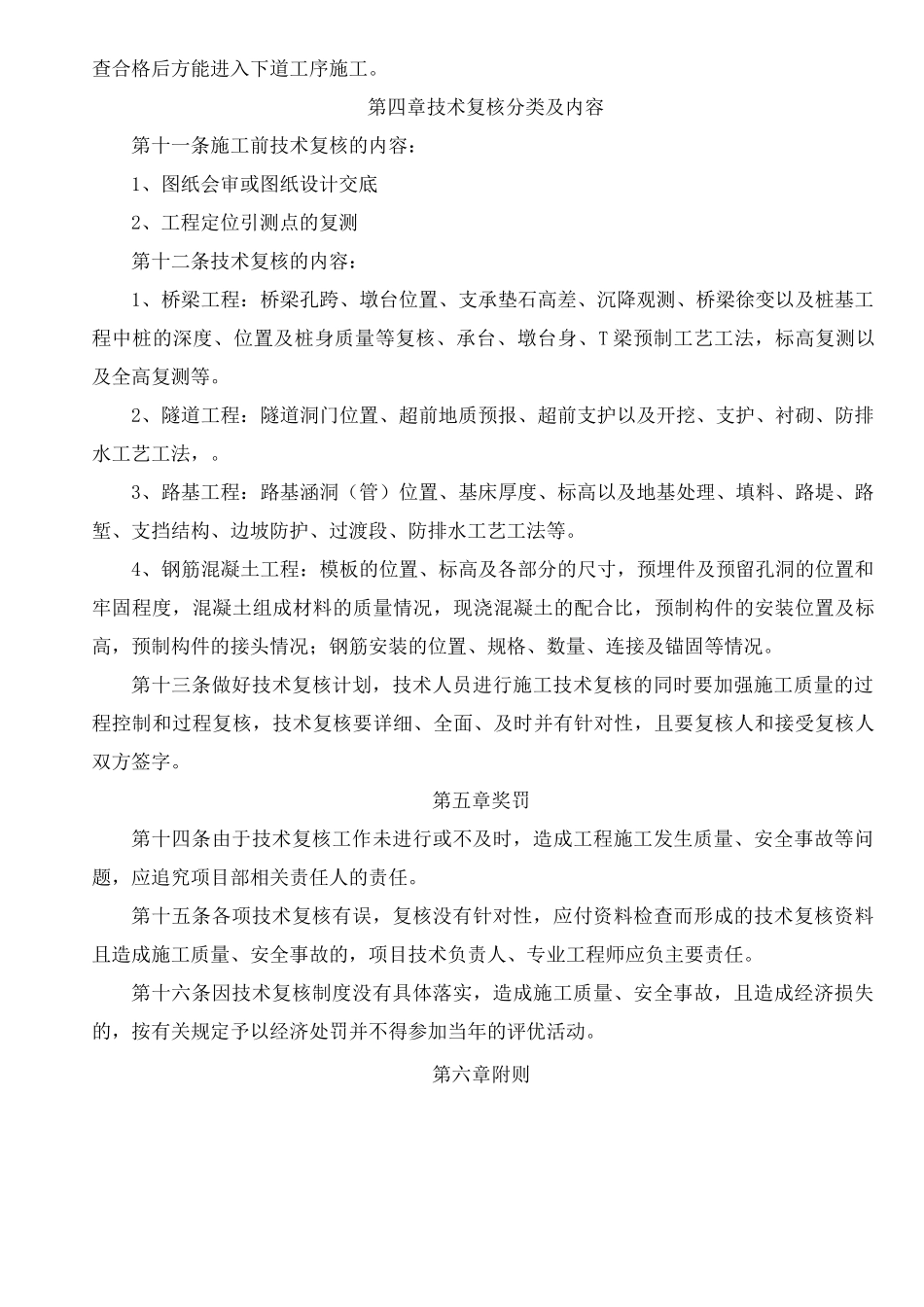

元阳至绿春高速公路建设项目(K34+855〜K38+360)技术复核制度编制:审核:批准:云南省建设投资控股集团有限公司元阳至绿春高速公路建设项目经理部二 O 一^年十二月技术复核制度第一章总则第一条施工技术复核是施工技术质量管理的重要内容,是施工技术管理过程中的一项重要程序,实行科学管理、保证工程质量的重要技术质量管理活动。其目的是在施工过程中,为了避免发生差错,保证工程质量,预防质量事故发生的一项有效的技术管理制度,对重要的和涉及工程全局的技术工作,必须依据设计和有关技术标准常规性操作的基础上进行复查和校核,办理复核记录资料,为进一步加强施工技术的现场管理效果,制定本管理制度。第二条技术复核必须在单位工程设计图纸、图纸会审、设计变更、洽商记录、施工组织设计、专项施工方案、各项国家和地方的施工规范作为复核依据的基础上进行。同时技术复核也必须安排在各检验批施工前或工序隐蔽完毕前进行,并应为此留出必要的复核时间,技术复核资料不得后补。第三条技术复核采用的形式、方法必须遵循相关的法规和规范要求,技术复核资料是工程技术档案的重要组成部分,应及时归档,妥善保管。第四条本制度适用于元阳至绿春高速公路建设项目土建七分部。第二章管理机构和职责第五条技术复核是在技术负责人领导下进行的一项技术工作,技术负责人对技术复核的正确性负责。第六条技术复核的具体实施由工程部、技术部、质检部及各工区长负责,由分部技术负责人对技术复核情况进行检查、监督、指导。第三章管理规定第七条技术复核是具体复核现场施工是否符合施工方案和相关规范要求的技术文件,是一项经常性、计划性和有具体针对性工作,是技术管理制度的重要组成部分,是控制质量的一项基础性工作,对项目实施全过程活动的关键过程、关键工序和特殊过程以及容易发生质量问题的部位,进行技术复核是保证质量、满足设计和合同规定的重要手段。第八条技术复核是指每一分项工程在施工前或施工过程中由专业工种把每一项工序作自检后再由专门检查人员最后复验的一项重要工作,是防止施工中的差错,保证工程质量、预防质量事故发生的一项有效的技术管理制度,技术复核应制定技术复核计划,根据技术复核计划和实际施工进度进行技术复核,防止技术复核遗漏。第九条技术复核工作一般应在本工序完且班组自检合格后,下道工序施工前进行,复核检查前技术员或工长需先填写好检查内容后同质检员一起进行复核,重要工序的技术复核应通知技...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程技术复核制度

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
