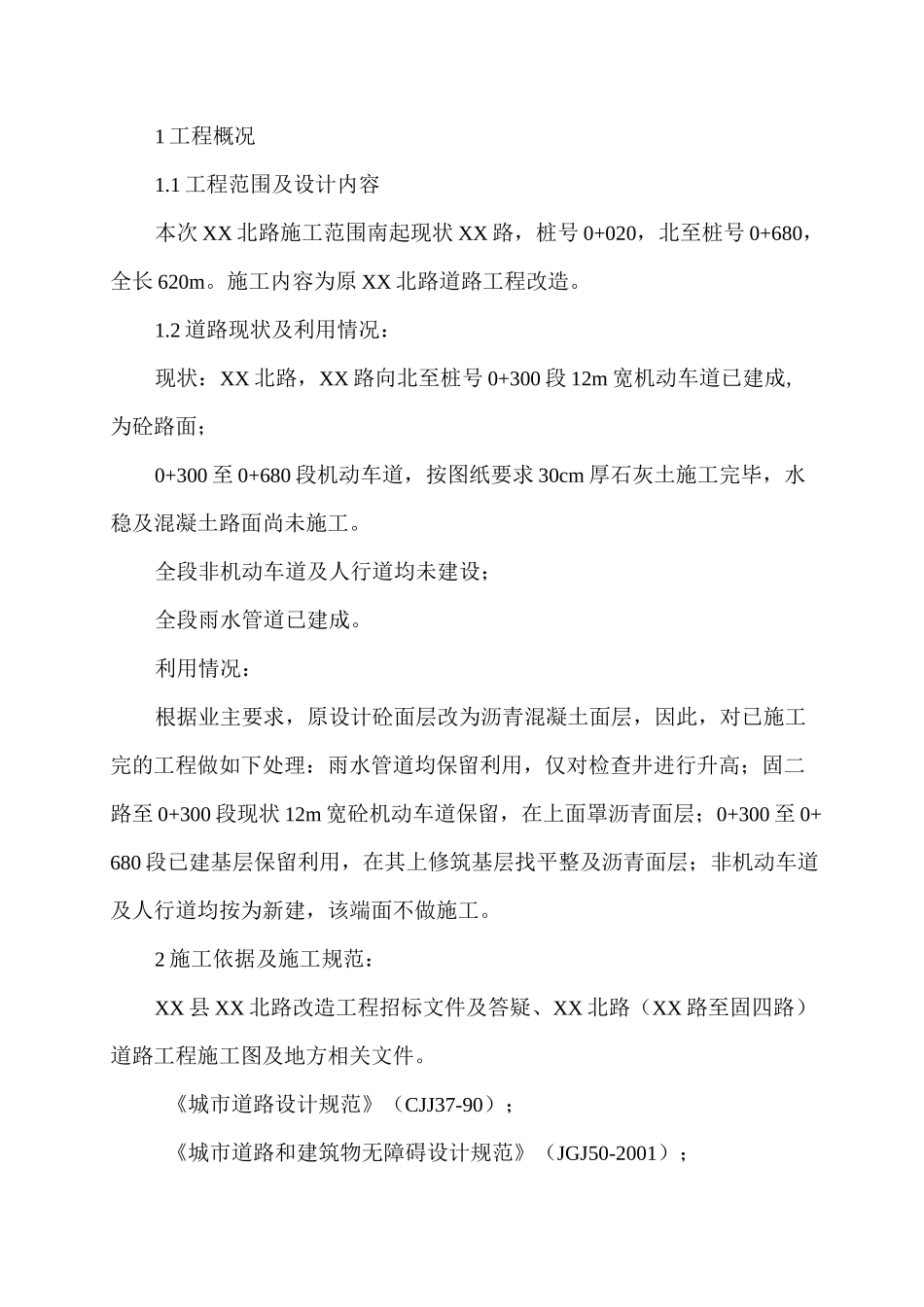

1 工程概况1
1 工程范围及设计内容本次 XX 北路施工范围南起现状 XX 路,桩号 0+020,北至桩号 0+680,全长 620m
施工内容为原 XX 北路道路工程改造
2 道路现状及利用情况:现状:XX 北路,XX 路向北至桩号 0+300 段 12m 宽机动车道已建成,为砼路面;0+300 至 0+680 段机动车道,按图纸要求 30cm 厚石灰土施工完毕,水稳及混凝土路面尚未施工
全段非机动车道及人行道均未建设;全段雨水管道已建成
利用情况:根据业主要求,原设计砼面层改为沥青混凝土面层,因此,对已施工完的工程做如下处理:雨水管道均保留利用,仅对检查井进行升高;固二路至 0+300 段现状 12m 宽砼机动车道保留,在上面罩沥青面层;0+300 至 0+680 段已建基层保留利用,在其上修筑基层找平整及沥青面层;非机动车道及人行道均按为新建,该端面不做施工
2 施工依据及施工规范:XX 县 XX 北路改造工程招标文件及答疑、XX 北路(XX 路至固四路)道路工程施工图及地方相关文件

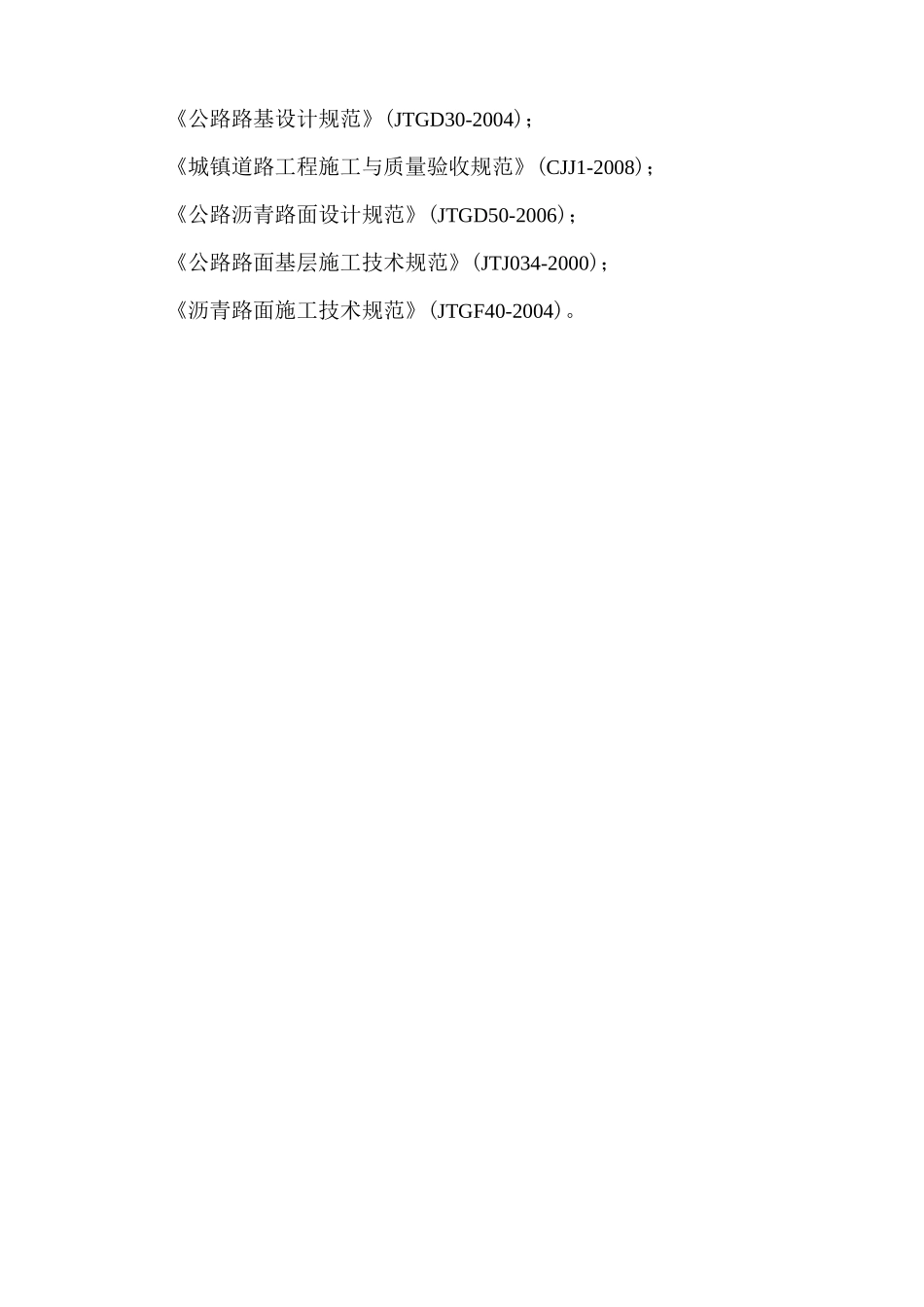

《城市道路设计规范》(CJJ37-90);《城市道路和建筑物无障碍设计规范》(JGJ50-2001);《公路路基设计规范》(JTGD30-2004);《城镇道路工程施工与质量验收规范》(CJJ1-2008);《公路沥青路面设计规范》(JTGD50-2006);《公路路面基层施工技术规范》(JTJ034-2000);《沥青路面施工技术规范》(JTGF40-2004)

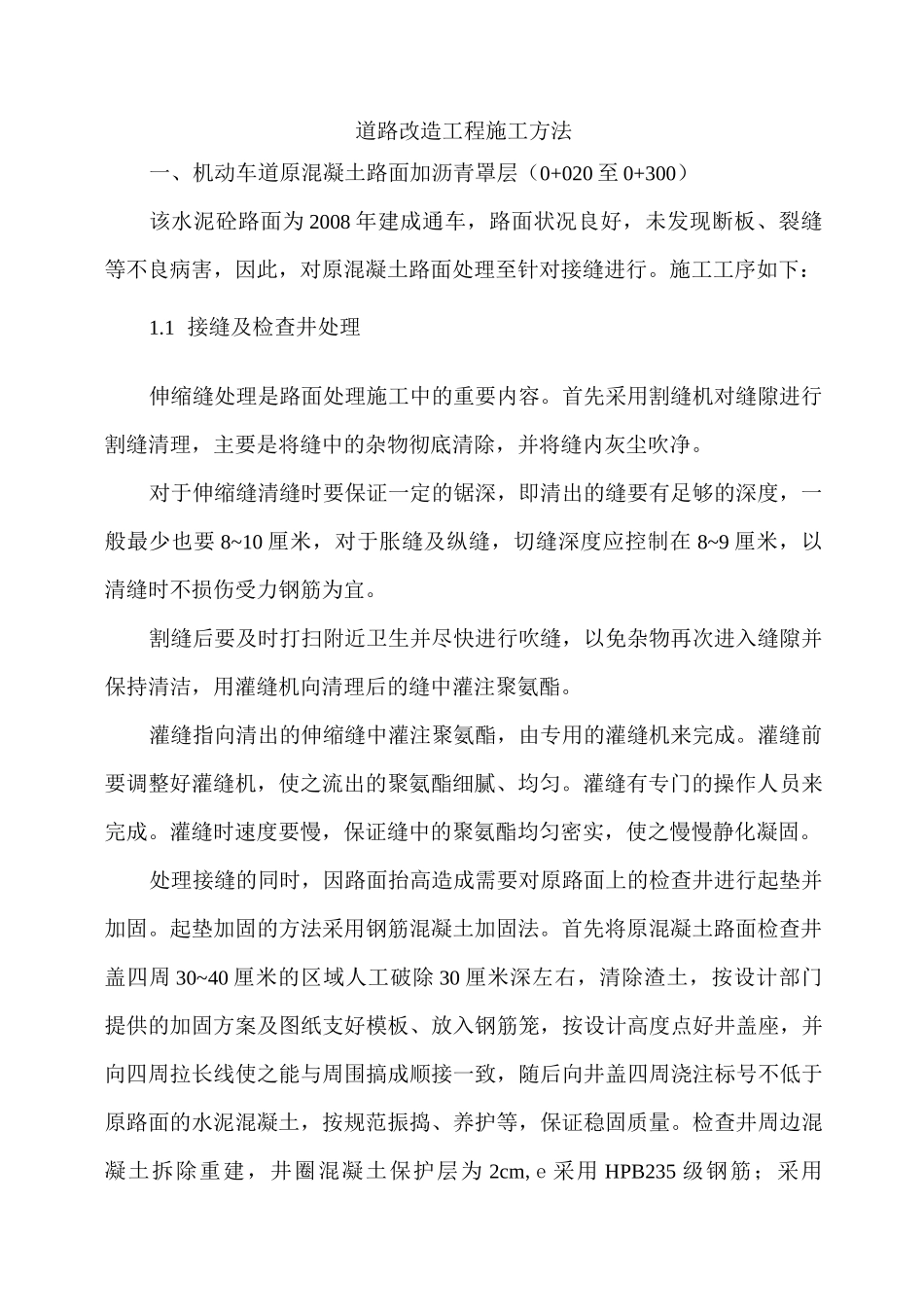

道路改造工程施工方法一、机动车道原混凝土路面加沥青罩层(0+020 至 0+300)该水泥砼路面为 2008 年建成通车,路面状况良好,未发现断板、裂缝等不良病害,因此,对原混凝土路面处理至针对接缝进行
施工工序如下:1
1 接缝及检查井处理伸缩缝处理是路面处理施工中的重要内容
首先采用割缝机对缝隙进行割缝清理,主要是将
