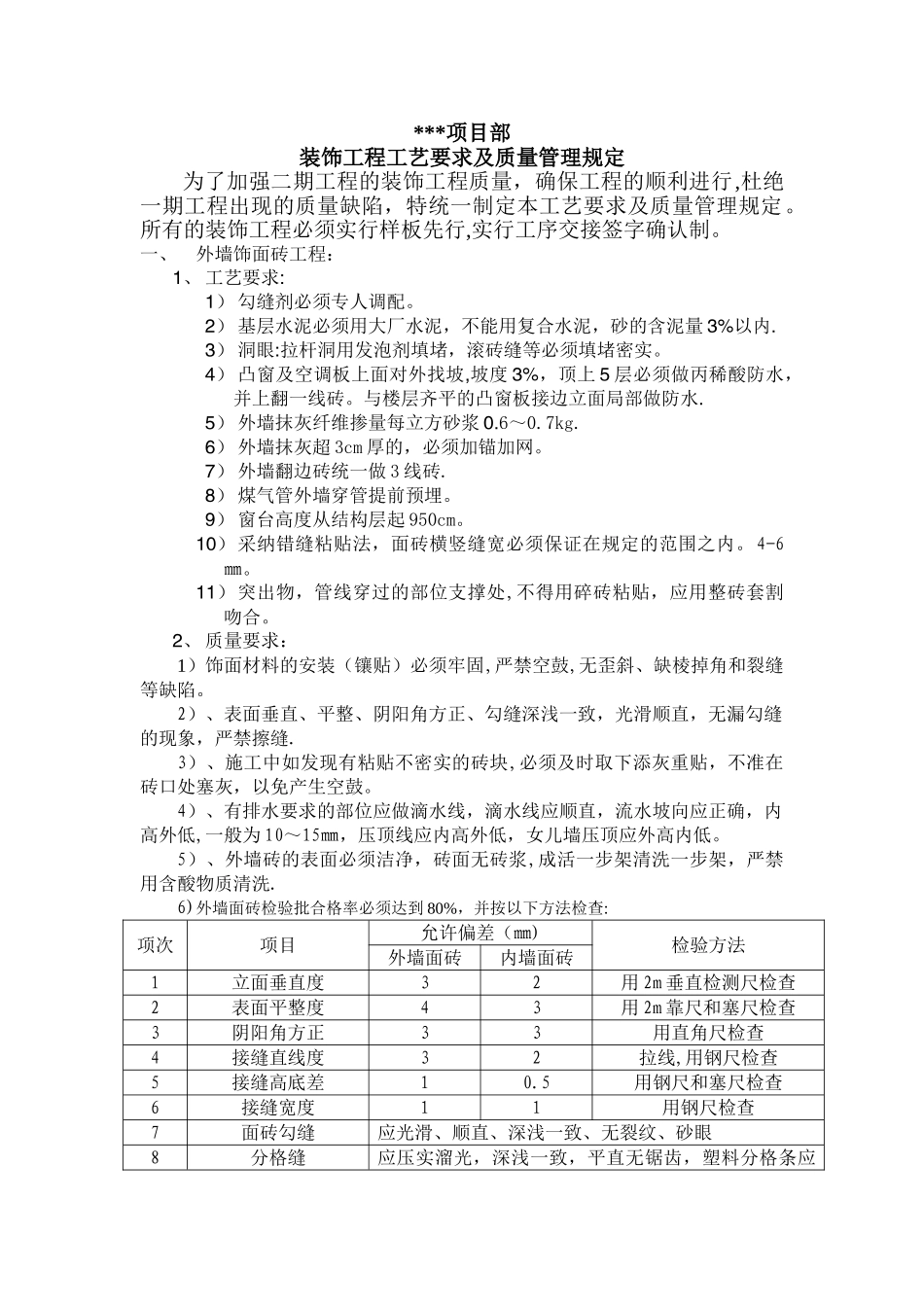

***项目部装饰工程工艺要求及质量管理规定为了加强二期工程的装饰工程质量,确保工程的顺利进行,杜绝一期工程出现的质量缺陷,特统一制定本工艺要求及质量管理规定。所有的装饰工程必须实行样板先行,实行工序交接签字确认制。一、外墙饰面砖工程:1、 工艺要求:1) 勾缝剂必须专人调配。2) 基层水泥必须用大厂水泥,不能用复合水泥,砂的含泥量 3%以内.3) 洞眼:拉杆洞用发泡剂填堵,滚砖缝等必须填堵密实。4) 凸窗及空调板上面对外找坡,坡度 3%,顶上 5 层必须做丙稀酸防水,并上翻一线砖。与楼层齐平的凸窗板接边立面局部做防水.5) 外墙抹灰纤维掺量每立方砂浆 0.6~0.7kg.6) 外墙抹灰超 3cm 厚的,必须加锚加网。7) 外墙翻边砖统一做 3 线砖.8) 煤气管外墙穿管提前预埋。9) 窗台高度从结构层起 950cm。10)采纳错缝粘贴法,面砖横竖缝宽必须保证在规定的范围之内。4-6㎜。11)突出物,管线穿过的部位支撑处,不得用碎砖粘贴,应用整砖套割吻合。2、 质量要求:1)饰面材料的安装(镶贴)必须牢固,严禁空鼓,无歪斜、缺棱掉角和裂缝等缺陷。2)、表面垂直、平整、阴阳角方正、勾缝深浅一致,光滑顺直,无漏勾缝的现象,严禁擦缝.3)、施工中如发现有粘贴不密实的砖块,必须及时取下添灰重贴,不准在砖口处塞灰,以免产生空鼓。4)、有排水要求的部位应做滴水线,滴水线应顺直,流水坡向应正确,内高外低,一般为 10~15㎜,压顶线应内高外低,女儿墙压顶应外高内低。5)、外墙砖的表面必须洁净,砖面无砖浆,成活一步架清洗一步架,严禁用含酸物质清洗.6)外墙面砖检验批合格率必须达到 80%,并按以下方法检查:项次项目允许偏差(㎜)检验方法外墙面砖内墙面砖1立面垂直度32用 2m 垂直检测尺检查2表面平整度43用 2m 靠尺和塞尺检查3阴阳角方正33用直角尺检查4接缝直线度32拉线,用钢尺检查5接缝高底差10.5用钢尺和塞尺检查6接缝宽度11用钢尺检查7面砖勾缝应光滑、顺直、深浅一致、无裂纹、砂眼8分格缝应压实溜光,深浅一致,平直无锯齿,塑料分格条应粘结牢固9滴水线、压顶线应顺直,排水符合设计要求,无倒勾水现象10墙面突出物周围应整砖套割吻合,边缘应整齐7)镶贴饰面材料的基体、基层必须具有足够的强度,刚度、表面垂直度、平整度应符合法律规范且有一定的粗糙度。无空鼓、裂纹。(注:表面垂直度 4㎜,表面平整度 4㎜,阴阳角方正 4㎜)8)阴阳角位置必须设置 200㎜宽钢丝角网加强;苯板接缝处必须用 200㎜宽...
