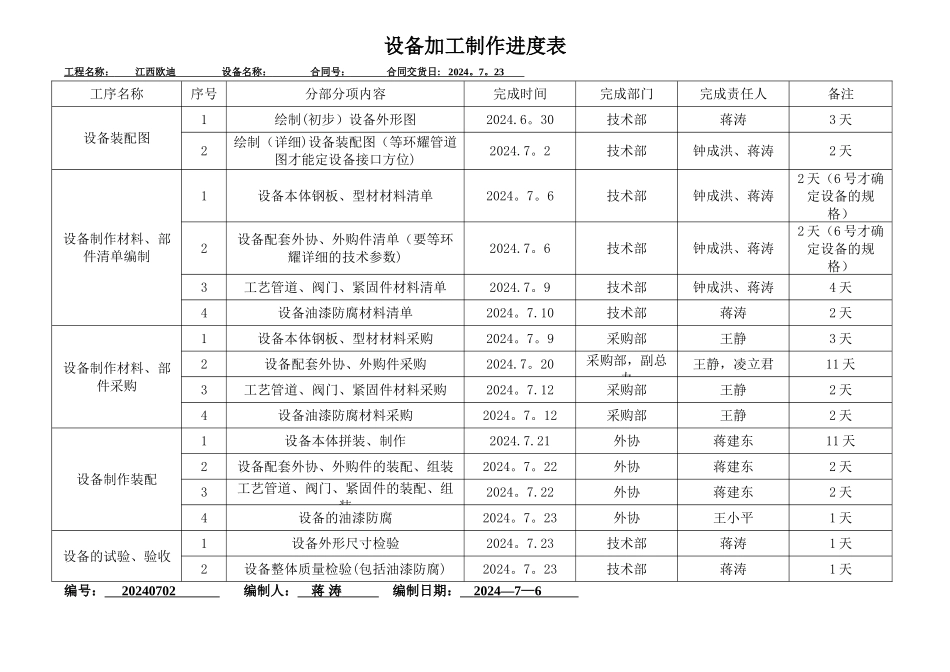

设备加工制作进度表工程名称: 江西欧迪 设备名称: 合同号: 合同交货日 : 2024
23 工序名称序号分部分项内容完成时间完成部门完成责任人备注设备装配图1绘制(初步)设备外形图2024
30技术部蒋涛3 天2绘制(详细)设备装配图(等环耀管道图才能定设备接口方位)2024
2技术部钟成洪、蒋涛2 天设备制作材料、部件清单编制1设备本体钢板、型材材料清单2024
6技术部钟成洪、蒋涛2 天(6 号才确定设备的规格)2设备配套外协、外购件清单(要等环耀详细的技术参数)2024
6技术部钟成洪、蒋涛2 天(6 号才确定设备的规格)3工艺管道、阀门、紧固件材料清单2024
9技术部钟成洪、蒋涛4 天4设备油漆防腐材料清单2024
10技术部蒋涛2 天设备制作材料、部件采购1设备本体钢板、型材材料采购2024
9采购部王静3 天2设备配套外协、外购件采购2024
20采购部,副总办王静,凌立君11 天3工艺管道、阀门、紧固件材料采购2024
12采购部王静2 天4设备油漆防腐材料采购2024
12采购部王静2 天设备制作装配1设备本体拼装、制作2024
21外协蒋建东11 天2设备配套外协、外购件的装配、组装2024
22外协蒋建东2 天3工艺管道、阀门、紧固件的装配、组装2024
22外协蒋建东2 天4设备的油漆防腐2024
23外协王小平1 天设备的试验、验收1设备外形尺寸检验2024
23技术部蒋涛1 天2设备整体质量检验(包括油漆防腐)2024
23技术部蒋涛1 天编号: 20240702 编制人: 蒋 涛 编制日期: 2024— 7 — 6
