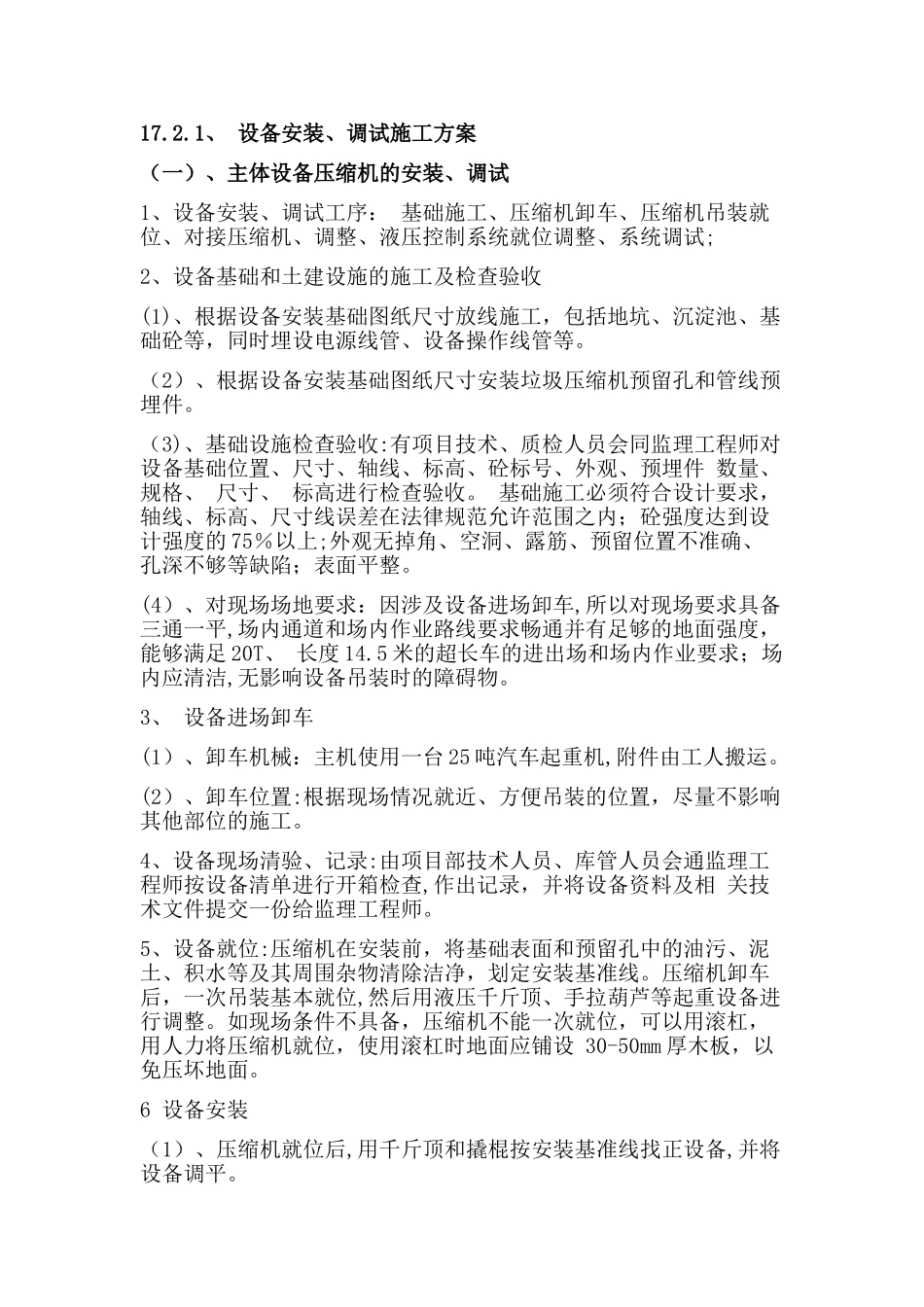

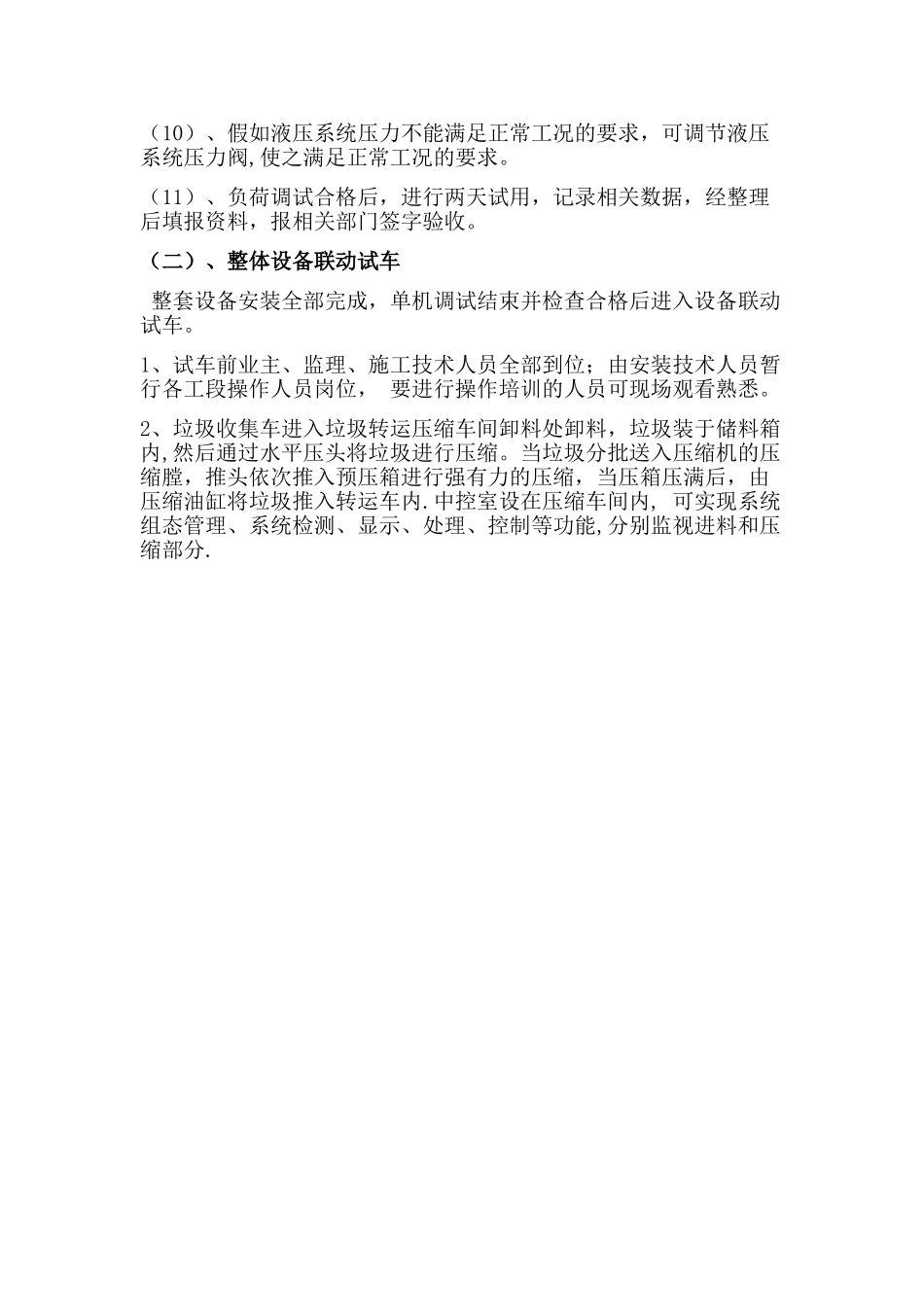

1、 设备安装、调试施工方案 (一)、主体设备压缩机的安装、调试1、设备安装、调试工序: 基础施工、压缩机卸车、压缩机吊装就位、对接压缩机、调整、液压控制系统就位调整、系统调试;2、设备基础和土建设施的施工及检查验收 (1)、根据设备安装基础图纸尺寸放线施工,包括地坑、沉淀池、基础砼等,同时埋设电源线管、设备操作线管等
(2)、根据设备安装基础图纸尺寸安装垃圾压缩机预留孔和管线预埋件
(3)、基础设施检查验收:有项目技术、质检人员会同监理工程师对设备基础位置、尺寸、轴线、标高、砼标号、外观、预埋件 数量、 规格、 尺寸、 标高进行检查验收
基础施工必须符合设计要求, 轴线、标高、尺寸线误差在法律规范允许范围之内;砼强度达到设计强度的 75%以上;外观无掉角、空洞、露筋、预留位置不准确、孔深不够等缺陷;表面平整
(4)、对现场场地要求:因涉及设备进场卸车,所以对现场要求具备三通一平,场内通道和场内作业路线要求畅通并有足够的地面强度, 能够满足 20T、 长度 14
5 米的超长车的进出场和场内作业要求;场内应清洁,无影响设备吊装时的障碍物
3、 设备进场卸车 (1)、卸车机械:主机使用一台 25 吨汽车起重机,附件由工人搬运
(2)、卸车位置:根据现场情况就近、方便吊装的位置,尽量不影响其他部位的施工
4、设备现场清验、记录:由项目部技术人员、库管人员会通监理工程师按设备清单进行开箱检查,作出记录,并将设备资料及相 关技术文件提交一份给监理工程师
5、设备就位:压缩机在安装前,将基础表面和预留孔中的油污、泥土、积水等及其周围杂物清除洁净,划定安装基准线
压缩机卸车后,一次吊装基本就位,然后用液压千斤顶、手拉葫芦等起重设备进行调整
如现场条件不具备,压缩机不能一次就位,可以用滚杠,用人力将压缩机就位,使用滚杠时地面应铺设 30-50mm 厚木板,以免压坏地
