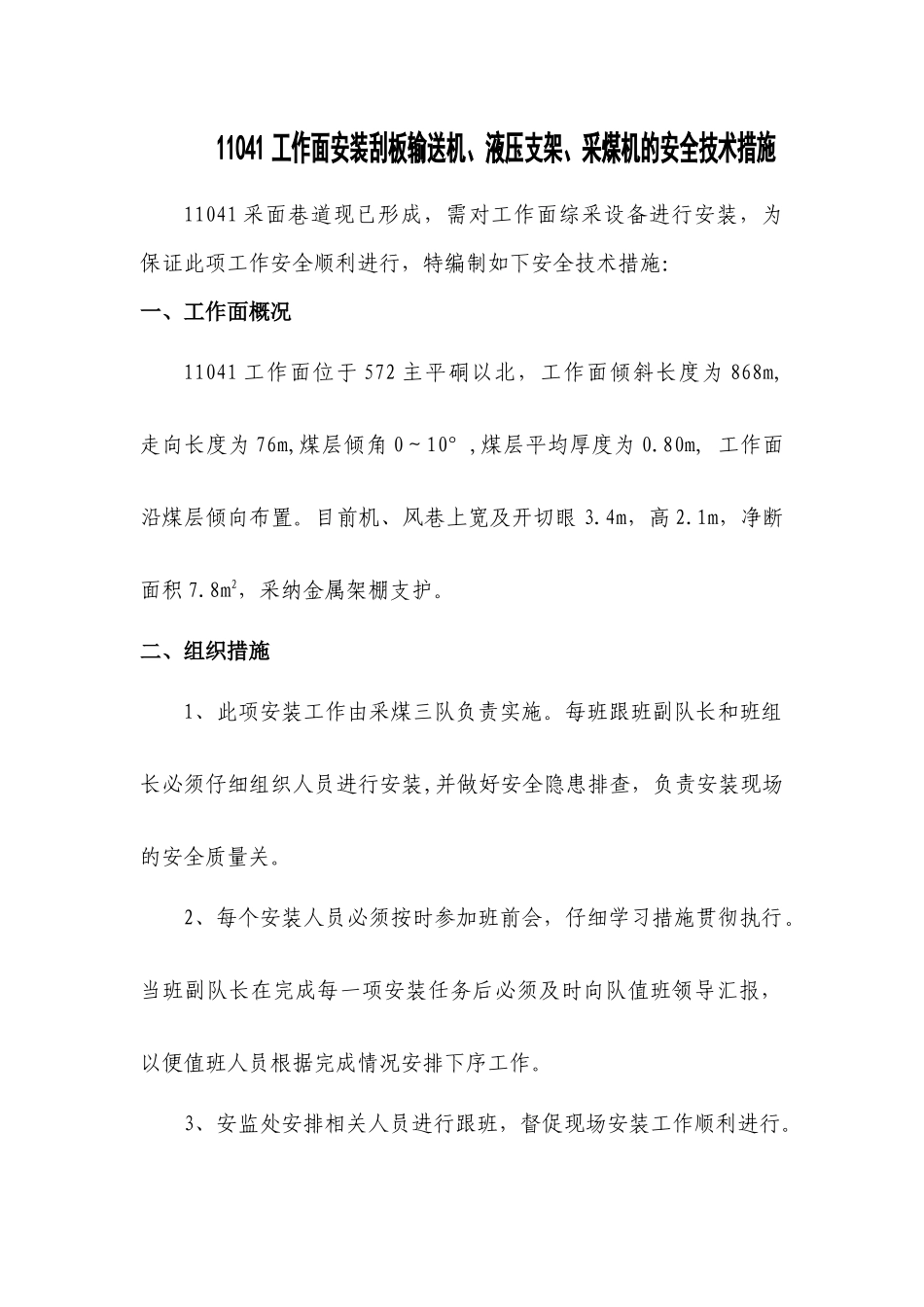

11041 工作面安装刮板输送机、液压支架、采煤机的安全技术措施11041 采面巷道现已形成,需对工作面综采设备进行安装,为保证此项工作安全顺利进行,特编制如下安全技术措施:一、工作面概况11041 工作面位于 572 主平硐以北,工作面倾斜长度为 868m, 走向长度为 76m,煤层倾角 0~10°,煤层平均厚度为 0
80m, 工作面沿煤层倾向布置
目前机、风巷上宽及开切眼 3
4m,高 2
1m,净断面积 7
8m2,采纳金属架棚支护
二、组织措施1、此项安装工作由采煤三队负责实施
每班跟班副队长和班组长必须仔细组织人员进行安装,并做好安全隐患排查,负责安装现场的安全质量关
2、每个安装人员必须按时参加班前会,仔细学习措施贯彻执行
当班副队长在完成每一项安装任务后必须及时向队值班领导汇报,以便值班人员根据完成情况安排下序工作
3、安监处安排相关人员进行跟班,督促现场安装工作顺利进行

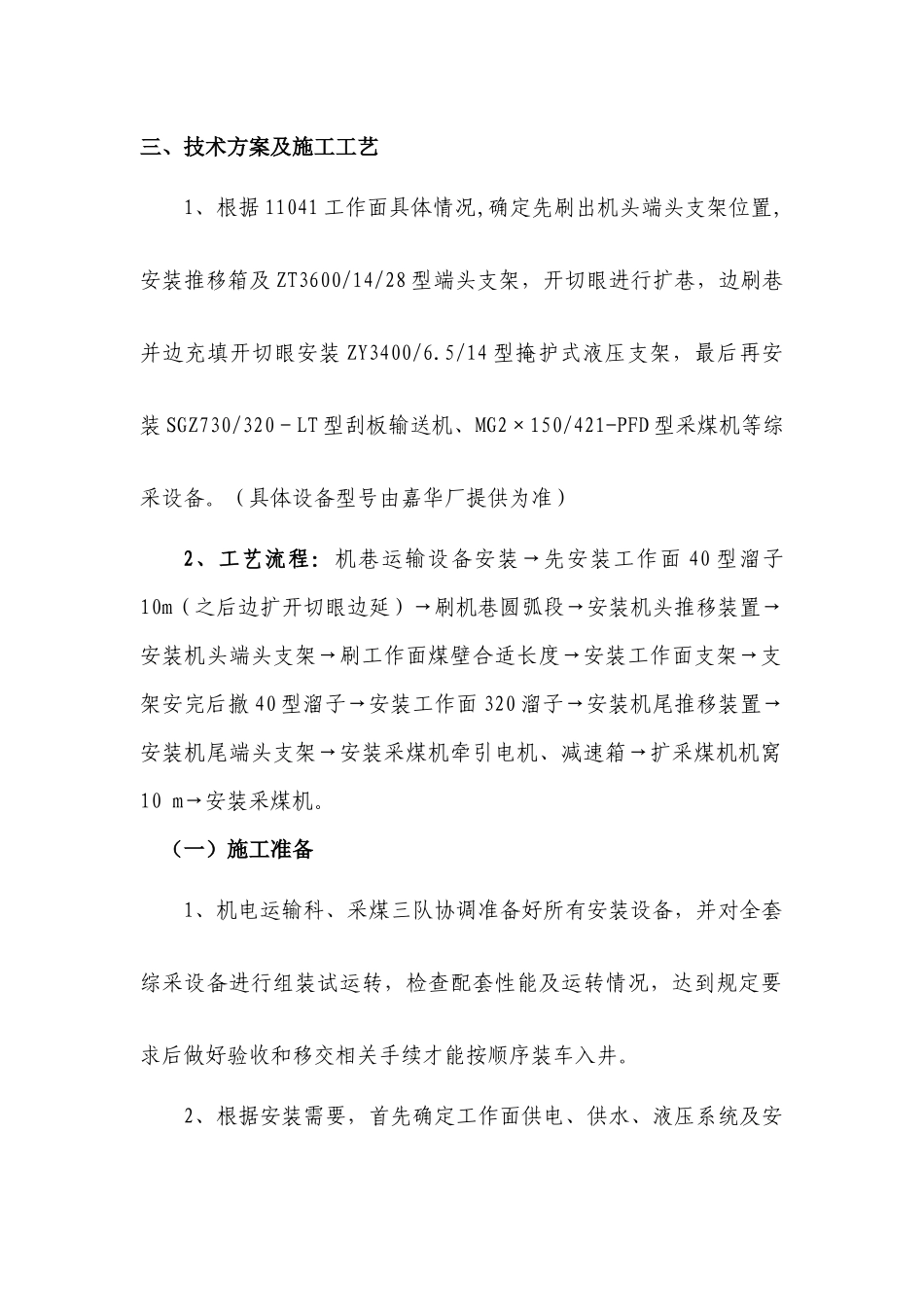

三、技术方案及施工工艺1、根据 11041 工作面具体情况,确定先刷出机头端头支架位置,安装推移箱及 ZT3600/14/28 型端头支架,开切眼进行扩巷,边刷巷并边充填开切眼安装 ZY3400/6
5/14 型掩护式液压支架,最后再安装 SGZ730/320-LT 型刮板输送机、MG2×150/421-PFD 型采煤机等综采设备
(具体设备型号由嘉华厂提供为准) 2、工艺流程:机巷运输设备安装→先安装工作面 40 型溜子10m(之后边扩开切眼边延)→刷机巷圆弧段→安装机头推移装置→安装机头端头支架→刷工作面煤壁合适长度→安装工作面支架→支架安完后撤 40 型溜子→安装工作面 320 溜子→安装机尾推移装置→安装机尾端头支架→安装采煤机牵引电机、减速箱→扩采煤机机窝10 m→安装采煤机

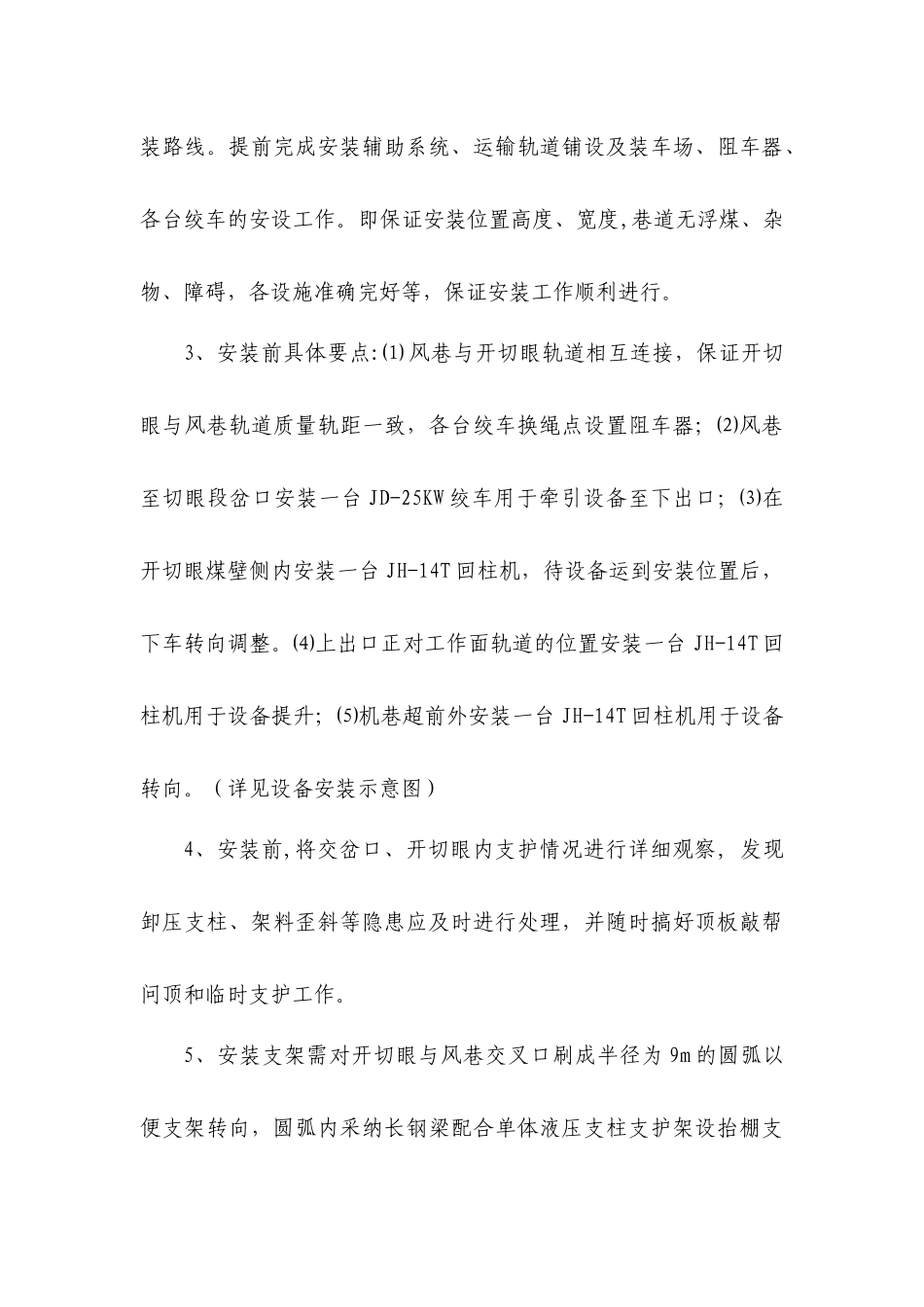

(一)施工准备1、机电运输科、采煤三队协调准备好所有安装设备,并对全套综采设备进行组装试运转,检查配套性
