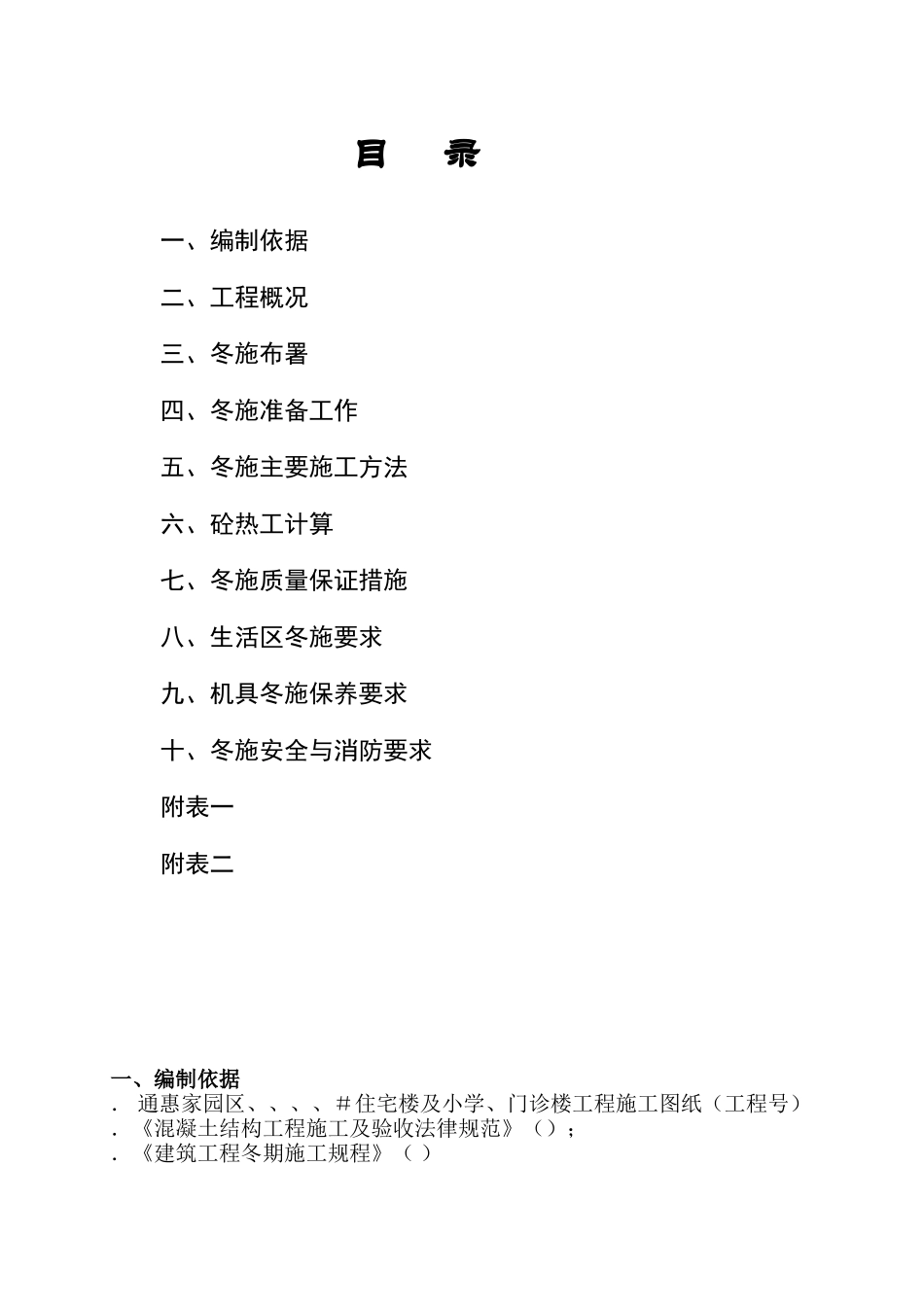

目 录一、编制依据 二、工程概况 三、冬施布署 四、冬施准备工作五、冬施主要施工方法 六、砼热工计算 七、冬施质量保证措施 八、生活区冬施要求 九、机具冬施保养要求 十、冬施安全与消防要求 附表一 附表二 一、编制依据. 通惠家园区、、、、#住宅楼及小学、门诊楼工程施工图纸(工程号).《混凝土结构工程施工及验收法律规范》();.《建筑工程冬期施工规程》( ) 二、工程概况通惠家园区住宅楼及配套设施工程
本工程包括、、、、#住宅楼及小学、门诊楼工程,整个结构座落在四惠车辆段米高的二层框架大平台上
住宅楼为地上九层,局部十一层,结构类型为框架剪力墙结构,标准层层高为米,总建筑面积约 62000m2
三、冬施布署、冬季施工组织机构:总包项目部成立冬施领导小组,开展冬施工作负责组织、领导该工程冬季施工任务的实施,以达到统一指挥、统一调度,责任明确
现场由一名组长,二名副组长及部分其他人员
冬施领导小组成员组成如下:组长:王 冰副组长:李知华 陈琪组 员:杜小林 邓大宽 李明清 于小龙 、施工计划:根据《建筑工程冬期施工规程》规定:凡室外日平均气温连续天稳定低于 5℃,则此天的第一天为进入冬季施工的初日;天气转暖后,最后一个天的日平均气温稳定在 5℃以上,则此天的最后一天为冬施的终日
根据北京地区历年气温记录,一般规定每年月日至次年月日为冬季施工阶段
由于冬施按温度不同又可划分为初冬、严冬、寒流三个阶段
平均气温为 0℃,最低温度在-5℃左右为初冬阶段,可采纳低蓄热法施工;平均气温为-5℃,最低温度低于-10℃为严冬,应采纳高蓄热法施工;平均气温为-10℃,最低温度达到-15℃为寒流
按不同温度阶段采纳不同施工方法,以及采纳合理有效的冬施措施,做到初冬多干,严冬少干,寒流阶段不干,以确保降低成本,提高工程质量
结合本工程实际进度,冬施期间主要施工项目为首层到四层主体结构的钢筋、模板、
