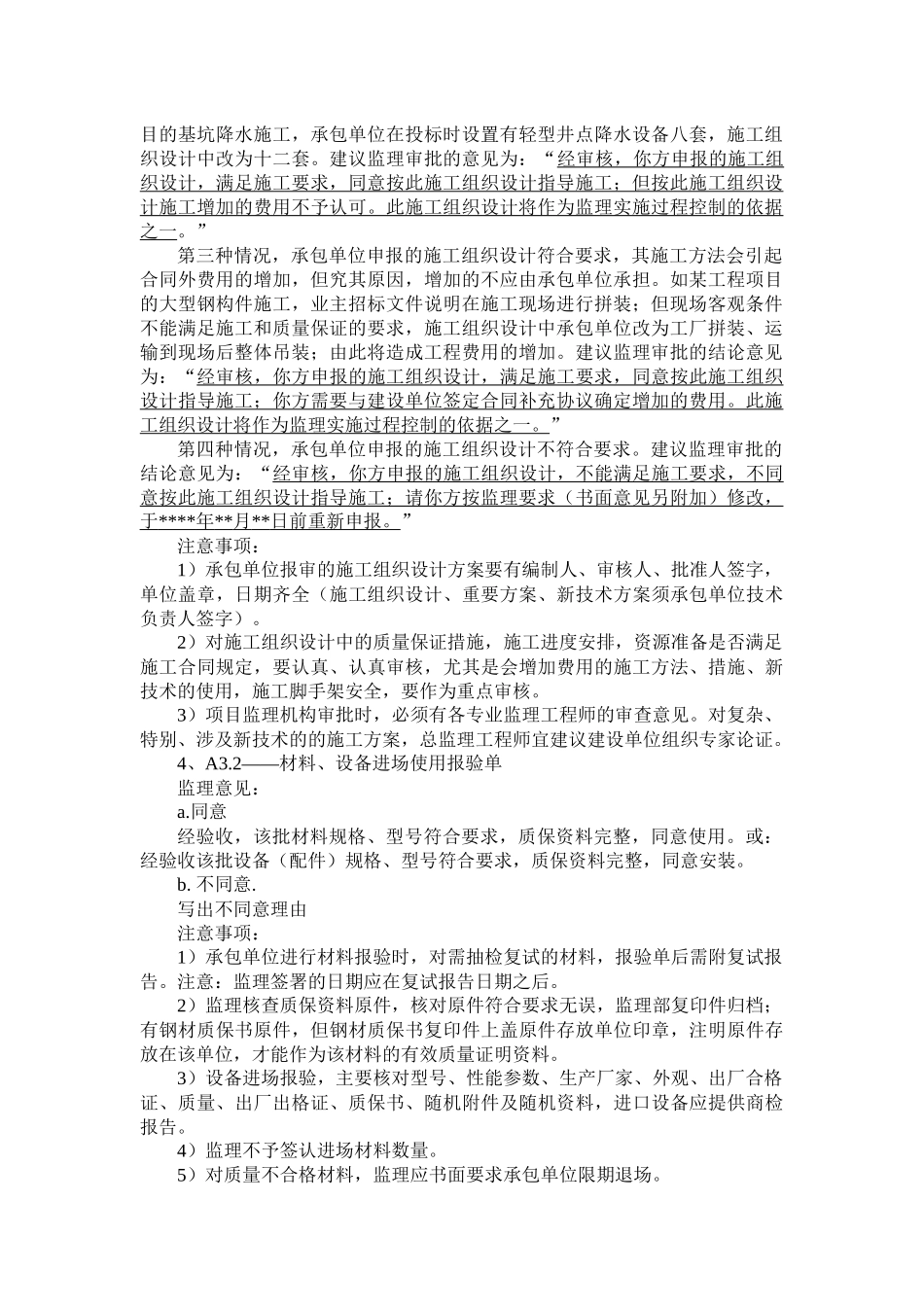

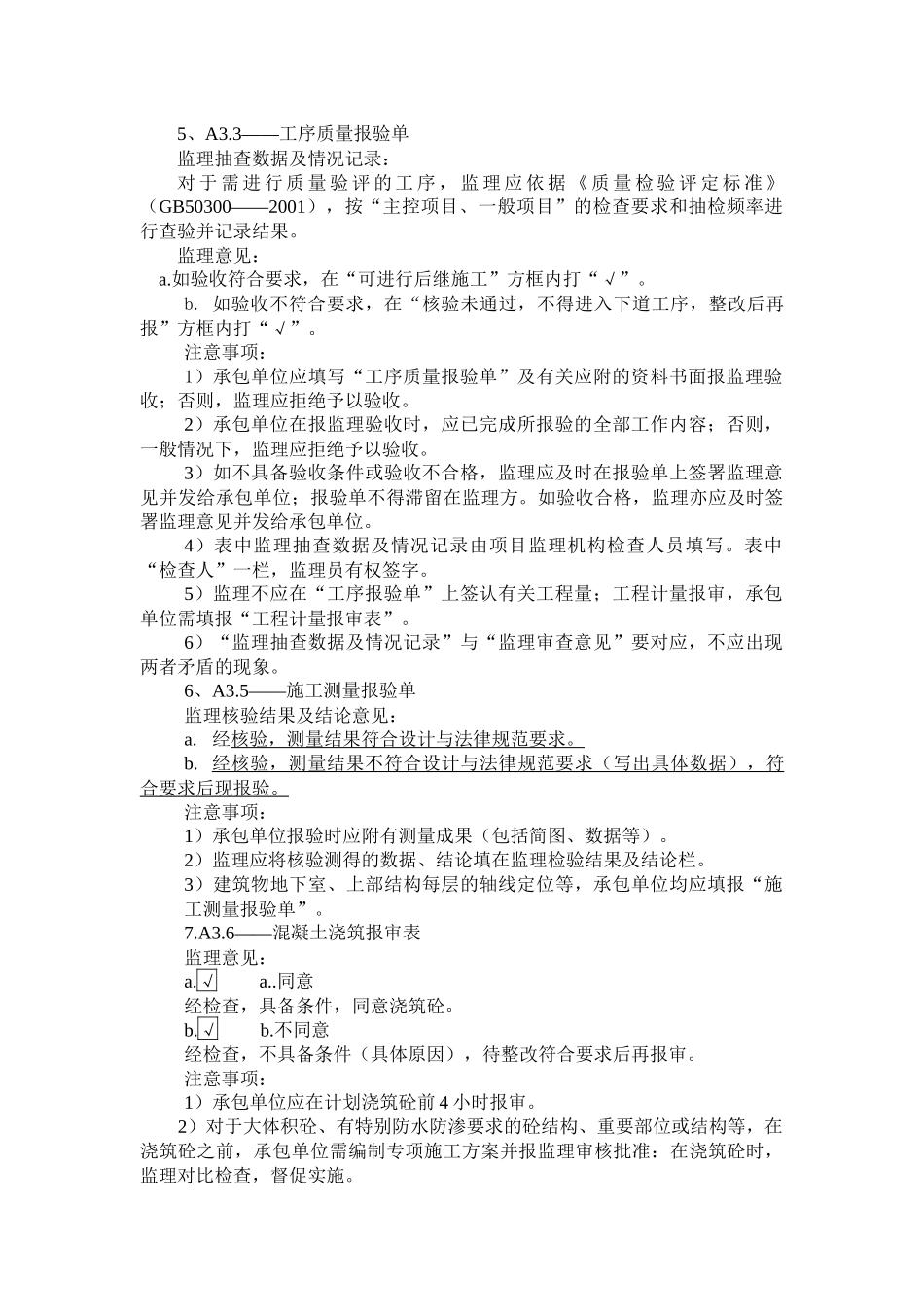

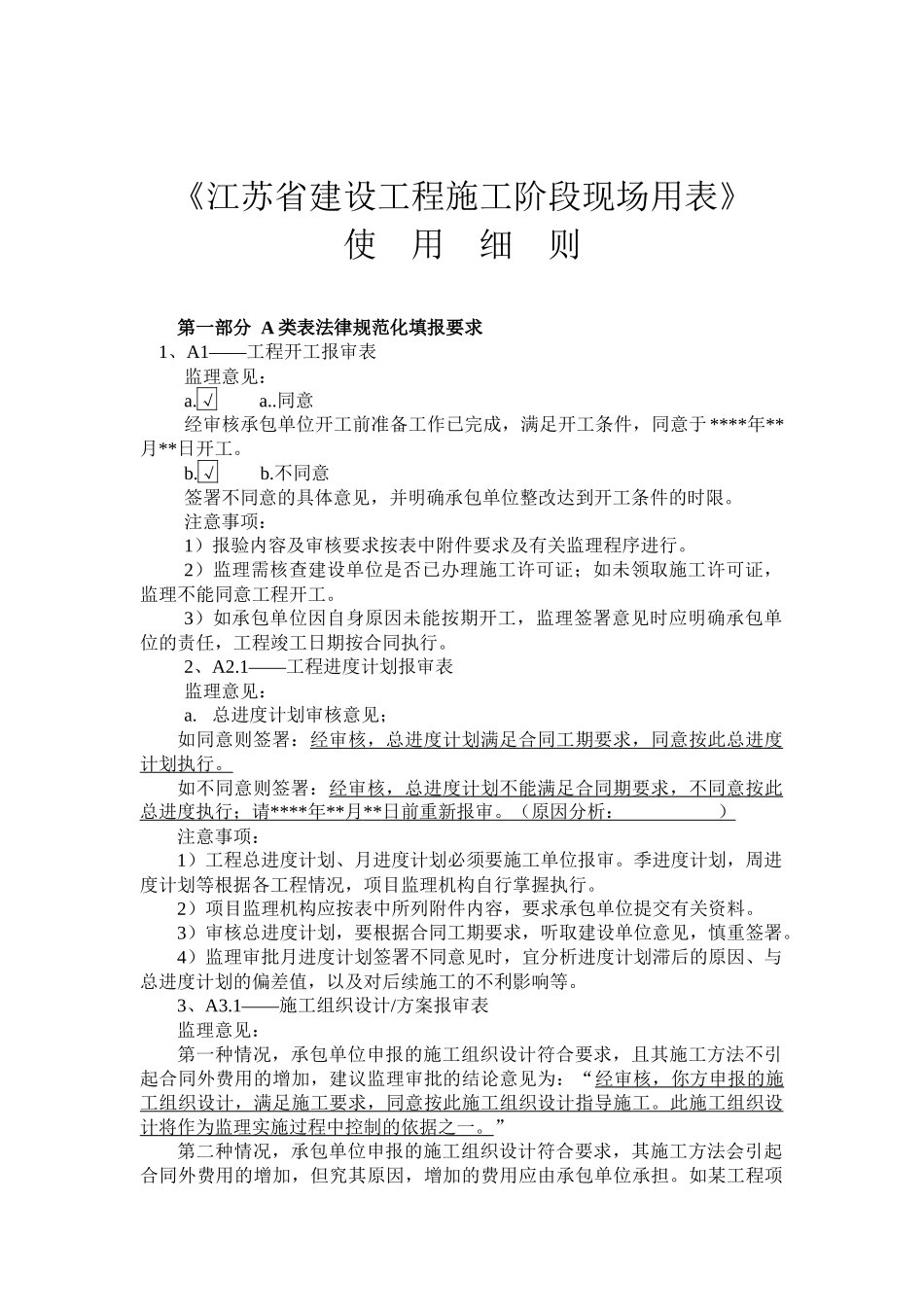

《江苏省建设工程施工阶段现场用表》使 用 细 则第一部分 A 类表法律规范化填报要求 1、A1——工程开工报审表监理意见:a
同意经审核承包单位开工前准备工作已完成,满足开工条件,同意于****年**月**日开工
不同意签署不同意的具体意见,并明确承包单位整改达到开工条件的时限
注意事项:1)报验内容及审核要求按表中附件要求及有关监理程序进行
2)监理需核查建设单位是否已办理施工许可证;如未领取施工许可证,监理不能同意工程开工
3)如承包单位因自身原因未能按期开工,监理签署意见时应明确承包单位的责任,工程竣工日期按合同执行
1——工程进度计划报审表监理意见:a
总进度计划审核意见;如同意则签署:经审核,总进度计划满足合同工期要求,同意按此总进度计划执行
如不同意则签署:经审核,总进度计划不能满足合同期要求,不同意按此总进度执行;请 **** 年 ** 月 ** 日前重新报审
(原因分析: ) 注意事项:1)工程总进度计划、月进度计划必须要施工单位报审
季进度计划,周进度计划等根据各工程情况,项目监理机构自行掌握执行
2)项目监理机构应按表中所列附件内容,要求承包单位提交有关资料
3)审核总进度计划,要根据合同工期要求,听取建设单位意见,慎重签署
4)监理审批月进度计划签署不同意见时,宜分析进度计划滞后的原因、与总进度计划的偏差值,以及对后续施工的不利影响等
1——施工组织设计/方案报审表监理意见:第一种情况,承包单位申报的施工组织设计符合要求,且其施工方法不引起合同外费用的增加,建议监理审批的结论意见为:“经审核,你方申报的施工组织设计,满足施工要求,同意按此施工组织设计指导施工
此施工组织设计将作为监理实施过程中控制的依据之一
”第二种情况,承包单位申报的施工组织设计符合要求,其施工方法会引起合同外费用的增加,但究其原因,增加的费
