16施工方案1
1 主要项目施工方法及技术措施工程项目经理部配备了必要的管理人员
在施工现场筹建现场办公室,配备专用车辆、电脑等必要的办公设施
在建设方的领导下,按照统一的部署和安排开展总承包的各项工作
项目部根据复兴门北过街天桥工程进度网络图,制定的泛光照明工程详尽的进度计划,计完成计划开工日期和各分项工程各阶段的完工日期
项目经理部将陆续完成如下工作:编制工程施工综合进度表
制定工程技术、质量、安全、消防、现场保卫、设备机具、材料、现场文明施工等一系列管理规章制度
组织施工队伍,进行进场前三级安全教育
包括安全、治安、防火、现场文明施工的教育;施工环境、工程范围、施工特点的介绍;保证工期和质量目标的专题介绍等
组织专业技术人员熟悉图纸资料,深入理解设计意图、施工要点,综合勘察施工现场
准备各种施工用的国家标准、施工规范及各种施工记录、报表
按照现场总平面部署图组织施工队伍、施工机具及首批施工材料进场

2 主要施工方法、安装验收、安装技术要点施工内容:①检查、预埋管子;②各类电缆、电线的敷设及管内穿线;③安16装电气控制柜及灯具;④电气测试及接线;⑤调整灯具照射角度
施工流程:检查、吊支架安装/管线安装、线槽安装/检验/管内穿线/测试/安装电气控制柜/检查/安装灯具/测试、接线/试灯/调整灯具照射角度/通电运行/验收
施工前设计图纸及其他技术文件齐全,并经过审检和技术交底
建立项目级、专业级、班组级的三级技术交底制度,各项施工都必须实行技术交底,未经交底的不得进行施工
安装前技术人员向施工班组作一次技术交底
所有材料、设备有质量证明书或试验报告单、合格证,进场前经监理公司代表及建设单位代表检查认可方可安装施工
所有安装灯具图纸、使用说明书、线路说明书等技术资料齐全,并对安装班组进行交底

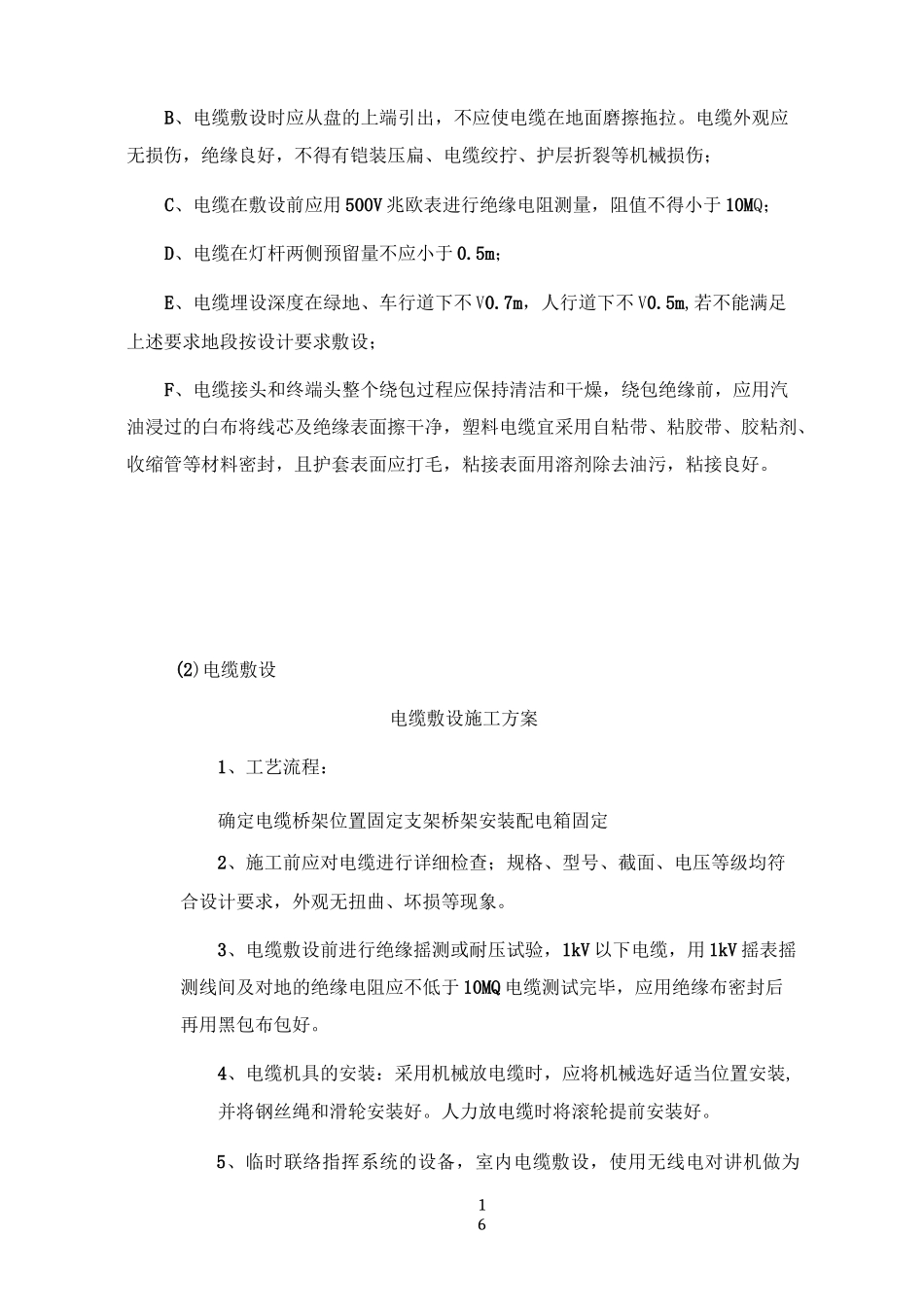

安装室外灯具壳体均为铸铝成型,表面喷漆处理过,已达到防锈功能,安装螺丝、螺帽为不锈
