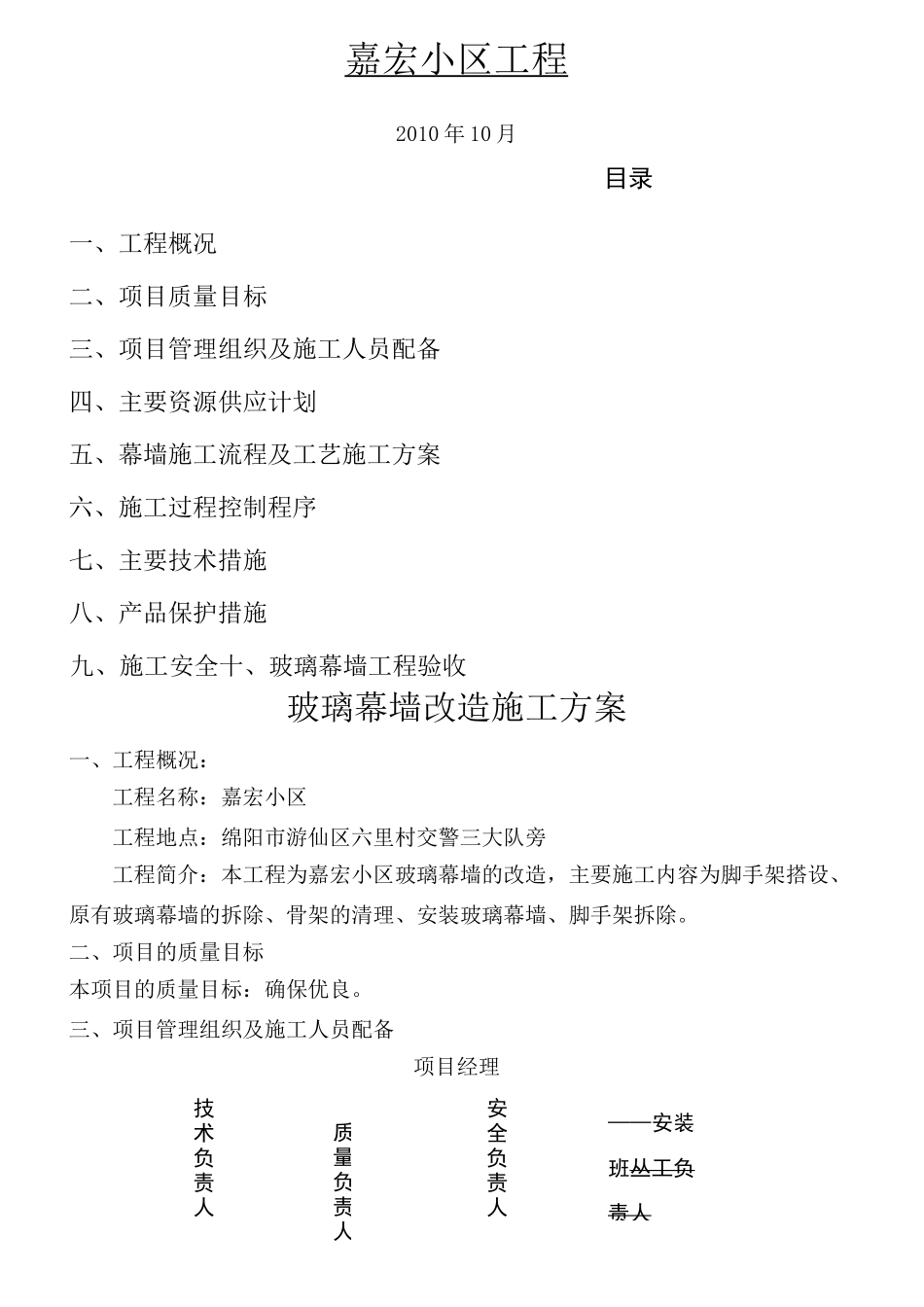

技术负责人质量负责人安全负责人——安装班丛工负责人嘉宏小区工程 2010 年 10 月目录一、工程概况二、项目质量目标三、项目管理组织及施工人员配备四、主要资源供应计划五、幕墙施工流程及工艺施工方案六、施工过程控制程序七、主要技术措施八、产品保护措施九、施工安全十、玻璃幕墙工程验收玻璃幕墙改造施工方案一、工程概况:工程名称:嘉宏小区工程地点:绵阳市游仙区六里村交警三大队旁工程简介:本工程为嘉宏小区玻璃幕墙的改造,主要施工内容为脚手架搭设、原有玻璃幕墙的拆除、骨架的清理、安装玻璃幕墙、脚手架拆除。二、项目的质量目标本项目的质量目标:确保优良。三、项目管理组织及施工人员配备项目经理四、主要资源供应计划一)劳动力需用计划表-1序号项目名称需用人数需用工日1原有玻璃幕墙拆除及清洗型材862玻璃安装65二)主要机具需用计划表-2序号名称数量(台)1380V 电焊机12电钻等小型工具2三)主要材料计划表-3序号材料名称单位数量1玻璃M23305结构胶,耐候胶支100五、幕墙施工流程及工艺施工方案(一)施工流程拆除原有玻璃幕墙 f 清洗骨架型材表面 f 检查型材焊接是否牢固一玻璃安装 f注密封胶 f 饰面清洁 f 预验收 f 交付验收(二)施工方案1、施工准备(1)、搭设脚手架,在脚手架及安全通道上搭设双层硬木板,防止玻璃坠落。拆除原有玻璃幕墙,并用专用清洁材料清理骨架型材表面残留的胶粘剂,检查型材的牢固性,将型材表面涂抹上防锈漆。将拆除的玻璃建渣外运。(2)、所有材料及各种附件配套齐全,并具有产品出厂合格证书。(3)、防腐材料、防火材料、填缝材料、密封材料、保护材料、清洁材料等应符合设计要求和有关的规定。(4)、构件安装前,应检查其外观质量,如有表面损伤、变形及松动等问题,应及时进行修理、校正等处理,合格后才能进行安装。(三)施工安装1、玻璃安装玻璃安装前应将表面尘土和污物擦拭干净。热反射玻璃安装应将镀膜面朝向室内,非镀膜面朝向室外。玻璃与构件不得直接接触。玻璃四周与构件凹槽底应保持一定空隙,每块玻璃下部应设不少于二块弹性定位垫块;垫块的宽度与槽口宽度相同,长度不应小于100mm;玻璃两边嵌入量及空隙应符合设计要求。玻璃四周橡胶条应按规定型号选用,镶嵌平整。橡胶条长度宜比边框内槽口长1.5%〜2,其断口应留在四角;斜面断开后应拼成预定的设计角度,并应用粘结剂粘结牢固后嵌入槽内。幕墙的分格玻璃接缝应横平竖直、均匀一致。2、防火层处理幕...
