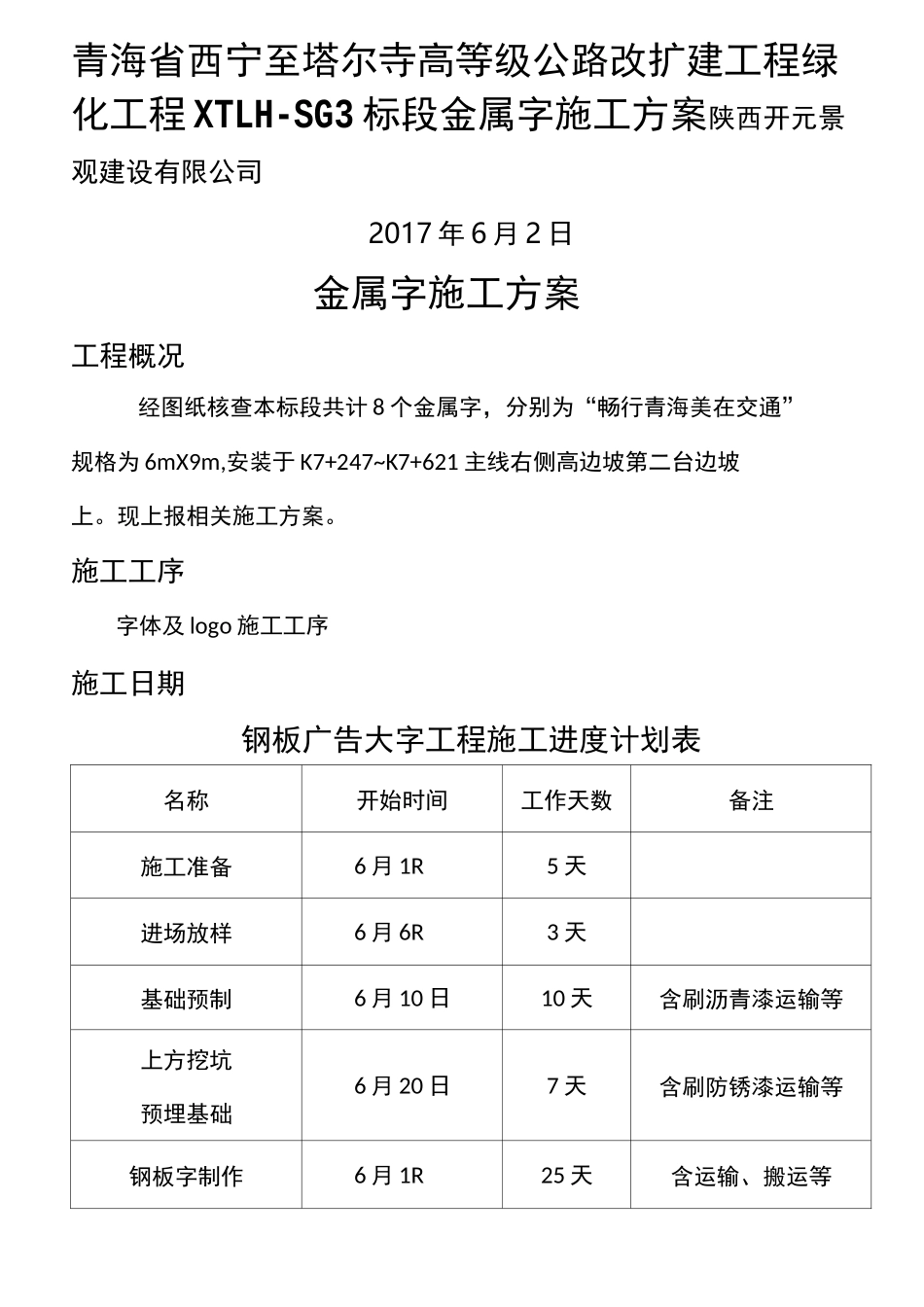

青海省西宁至塔尔寺高等级公路改扩建工程绿化工程 XTLH-SG3 标段金属字施工方案陕西开元景观建设有限公司2017 年 6 月 2 日金属字施工方案工程概况经图纸核查本标段共计 8 个金属字,分别为“畅行青海美在交通”规格为 6mX9m,安装于 K7+247~K7+621 主线右侧高边坡第二台边坡上
现上报相关施工方案

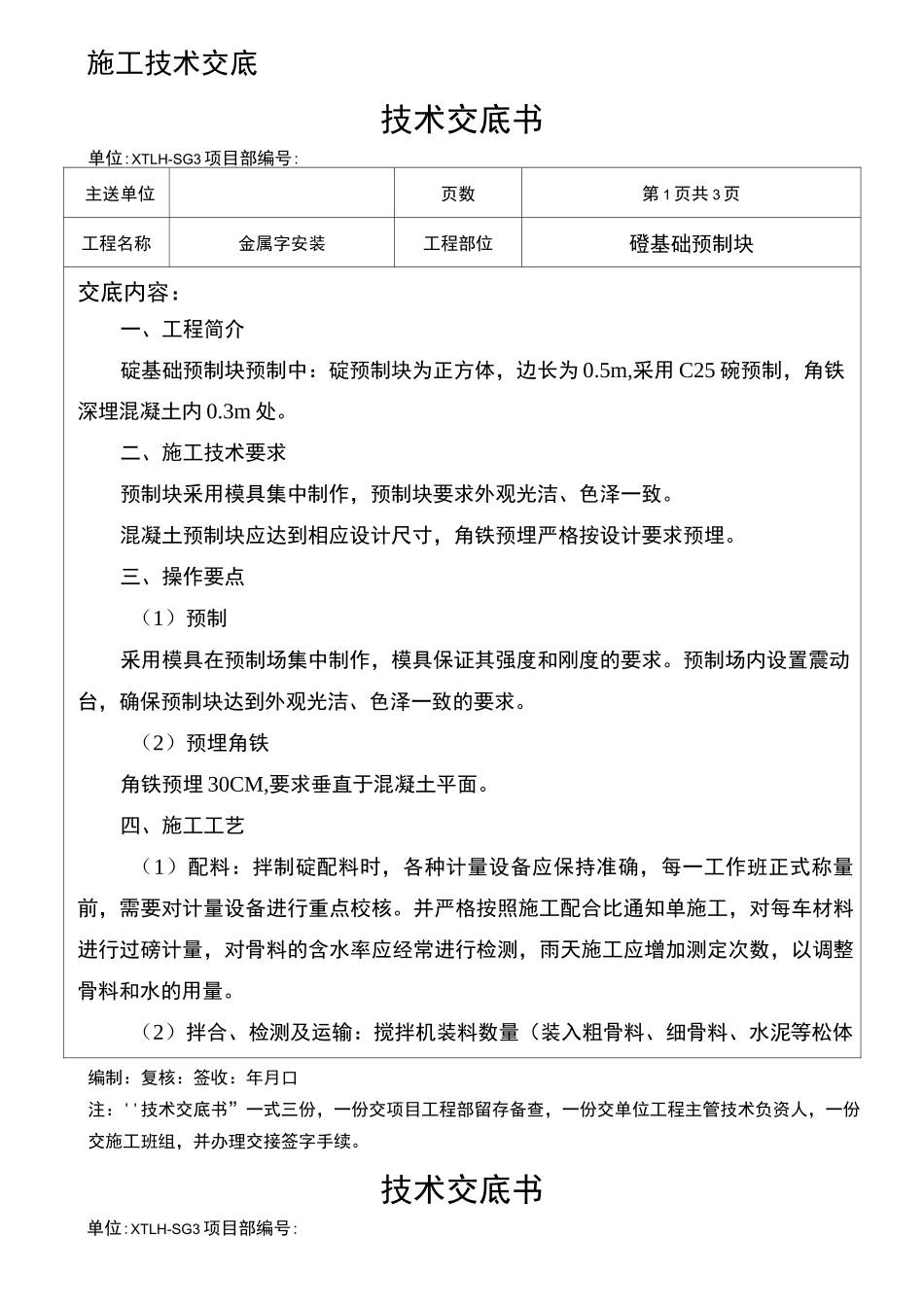

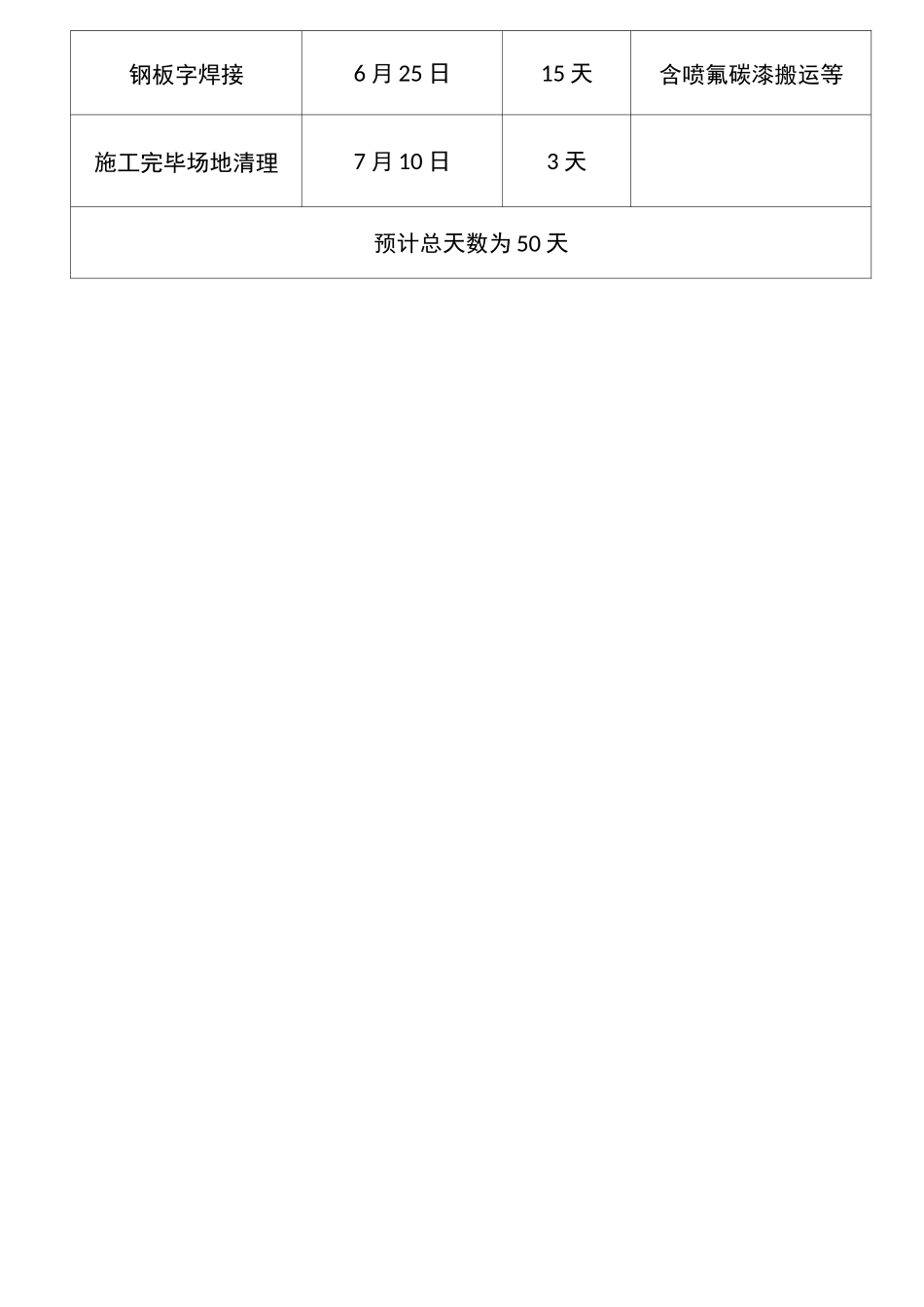

施工工序字体及 logo 施工工序施工日期钢板广告大字工程施工进度计划表名称开始时间工作天数备注施工准备6 月 1R5 天进场放样6 月 6R3 天基础预制6 月 10 日10 天含刷沥青漆运输等上方挖坑预埋基础6 月 20 日7 天含刷防锈漆运输等钢板字制作6 月 1R25 天含运输、搬运等钢板字焊接6 月 25 日15 天含喷氟碳漆搬运等施工完毕场地清理7 月 10 日3 天预计总天数为 50 天施工技术交底技术交底书单位:XTLH-SG3 项目部编号:主送单位页数第 1 页共 3 页工程名称金属字安装工程部位磴基础预制块交底内容:一、工程简介碇基础预制块预制中:碇预制块为正方体,边长为 0
5m,采用 C25 碗预制,角铁深埋混凝土内 0
二、施工技术要求预制块釆用模具集中制作,预制块要求外观光洁、色泽一致
混凝土预制块应达到相应设计尺寸,角铁预埋严格按设计要求预埋
三、操作要点(1)预制釆用模具在预制场集中制作,模具保证其强度和刚度的要求
预制场内设置震动台,确保预制块达到外观光洁、色泽一致的要求
(2)预埋角铁角铁预埋 30CM,要求垂直于混凝土平面
四、施工工艺(1)配料:拌制碇配料时,各种计量设备应保持准确,每一工作班正式称量前,需要对计量设备进行重点校核
并严格按照施工配合比通知单施工,对每车材料进行过磅计量,对骨料的含水率应经常进行检测,雨天施工应增加测定次数,以调整骨料和水的用量
(2)拌合、检测及运输:搅拌机装料数量(装入粗
