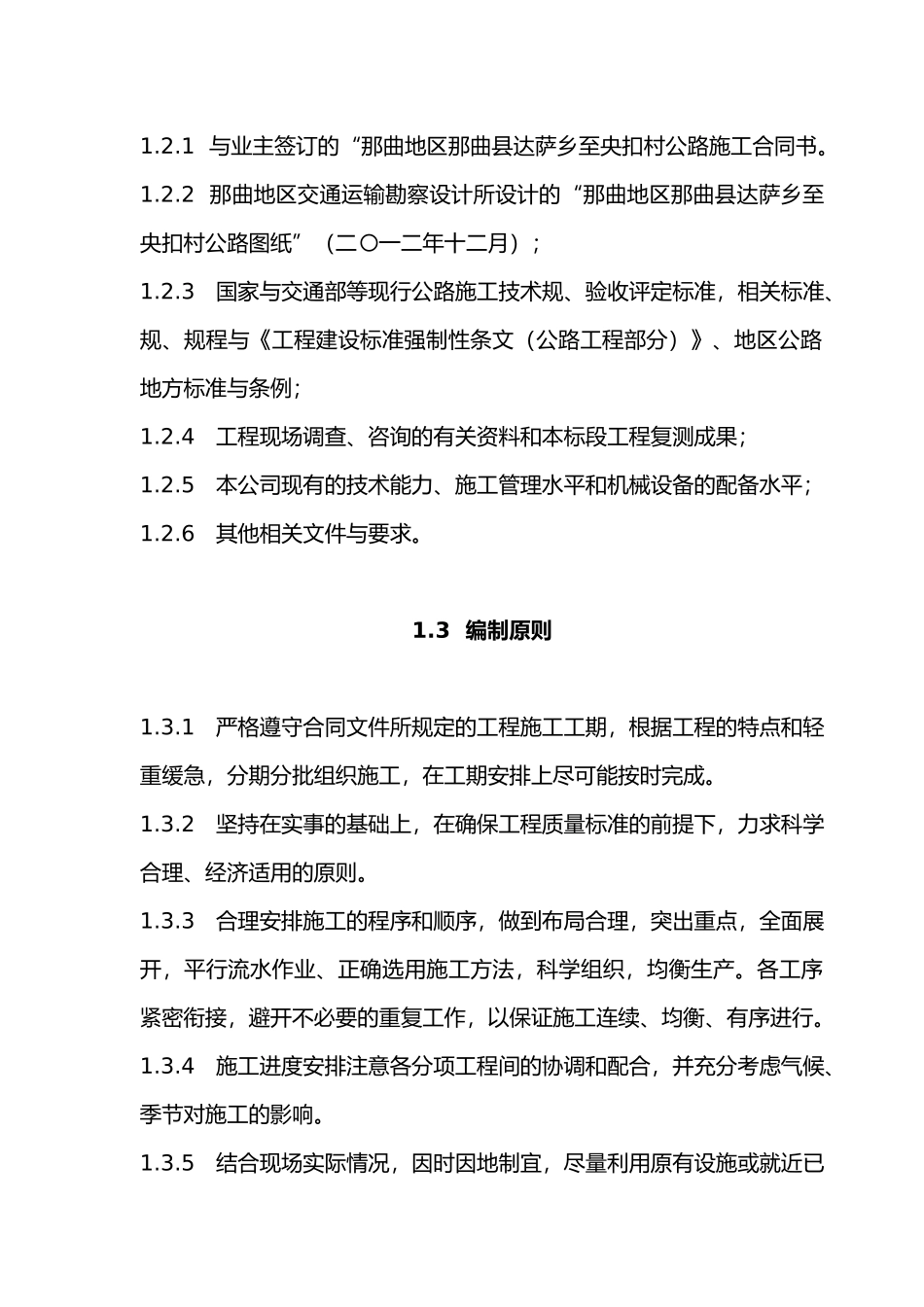

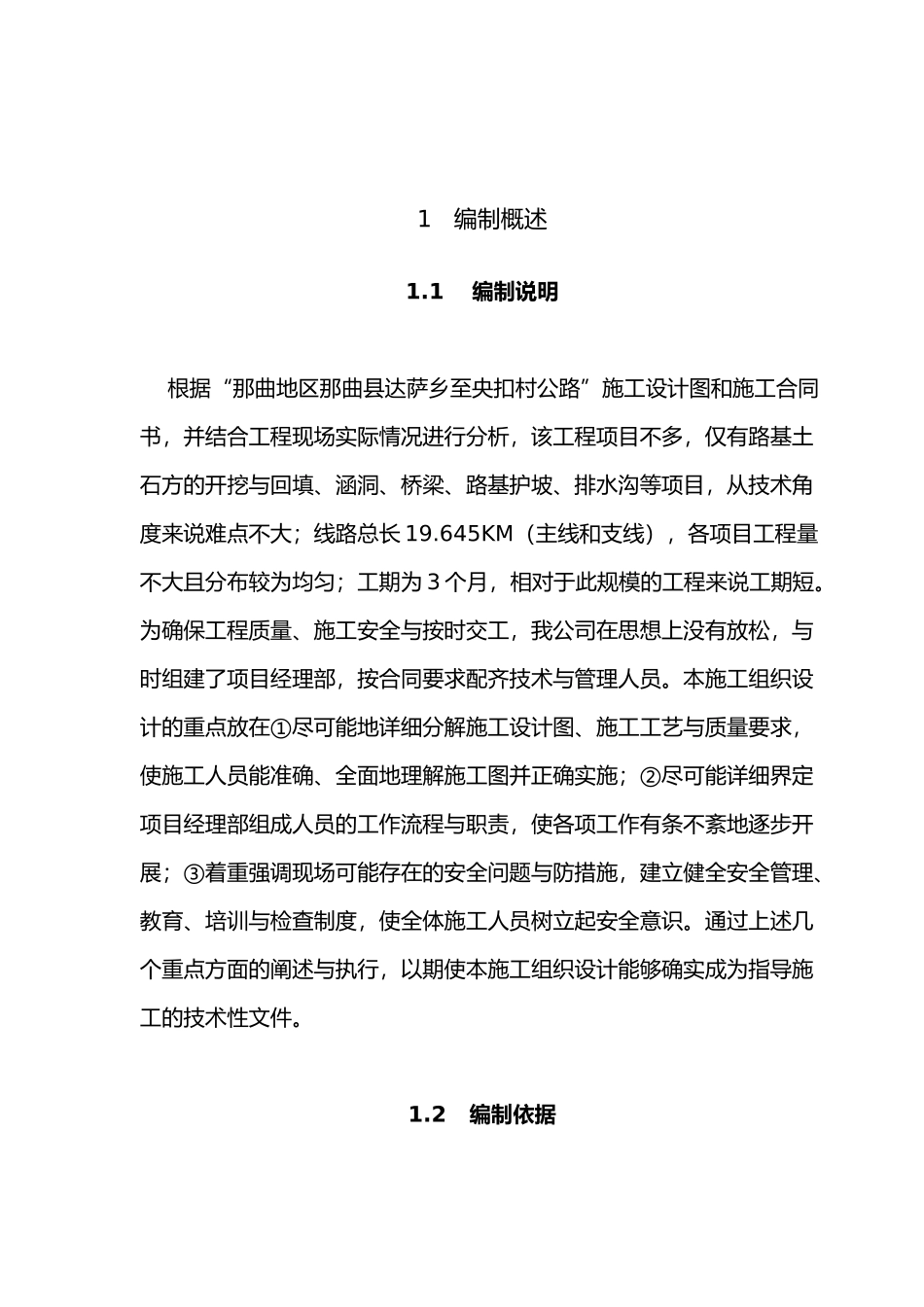

1 编制概述1.1编制说明 根据“那曲地区那曲县达萨乡至央扣村公路”施工设计图和施工合同书,并结合工程现场实际情况进行分析,该工程项目不多,仅有路基土石方的开挖与回填、涵洞、桥梁、路基护坡、排水沟等项目,从技术角度来说难点不大;线路总长 19.645KM(主线和支线),各项目工程量不大且分布较为均匀;工期为 3 个月,相对于此规模的工程来说工期短。为确保工程质量、施工安全与按时交工,我公司在思想上没有放松,与时组建了项目经理部,按合同要求配齐技术与管理人员。本施工组织设计的重点放在①尽可能地详细分解施工设计图、施工工艺与质量要求,使施工人员能准确、全面地理解施工图并正确实施;②尽可能详细界定项目经理部组成人员的工作流程与职责,使各项工作有条不紊地逐步开展;③着重强调现场可能存在的安全问题与防措施,建立健全安全管理、教育、培训与检查制度,使全体施工人员树立起安全意识。通过上述几个重点方面的阐述与执行,以期使本施工组织设计能够确实成为指导施工的技术性文件。1.2 编制依据1.2.1 与业主签订的“那曲地区那曲县达萨乡至央扣村公路施工合同书。1.2.2 那曲地区交通运输勘察设计所设计的“那曲地区那曲县达萨乡至央扣村公路图纸”(二〇一二年十二月);1.2.3 国家与交通部等现行公路施工技术规、验收评定标准,相关标准、规、规程与《工程建设标准强制性条文(公路工程部分)》、地区公路地方标准与条例;1.2.4 工程现场调查、咨询的有关资料和本标段工程复测成果;1.2.5 本公司现有的技术能力、施工管理水平和机械设备的配备水平;1.2.6 其他相关文件与要求。1.3 编制原则1.3.1 严格遵守合同文件所规定的工程施工工期,根据工程的特点和轻重缓急,分期分批组织施工,在工期安排上尽可能按时完成。1.3.2 坚持在实事的基础上,在确保工程质量标准的前提下,力求科学合理、经济适用的原则。1.3.3 合理安排施工的程序和顺序,做到布局合理,突出重点,全面展开,平行流水作业、正确选用施工方法,科学组织,均衡生产。各工序紧密衔接,避开不必要的重复工作,以保证施工连续、均衡、有序进行。1.3.4 施工进度安排注意各分项工程间的协调和配合,并充分考虑气候、季节对施工的影响。1.3.5 结合现场实际情况,因时因地制宜,尽量利用原有设施或就近已有的设施,减少各种临时工程,尽量利用当地适用的资源,合理安排运输装卸与储存作业,减少物资运输周转工作量。1.3.6 坚持自始至终对施...
