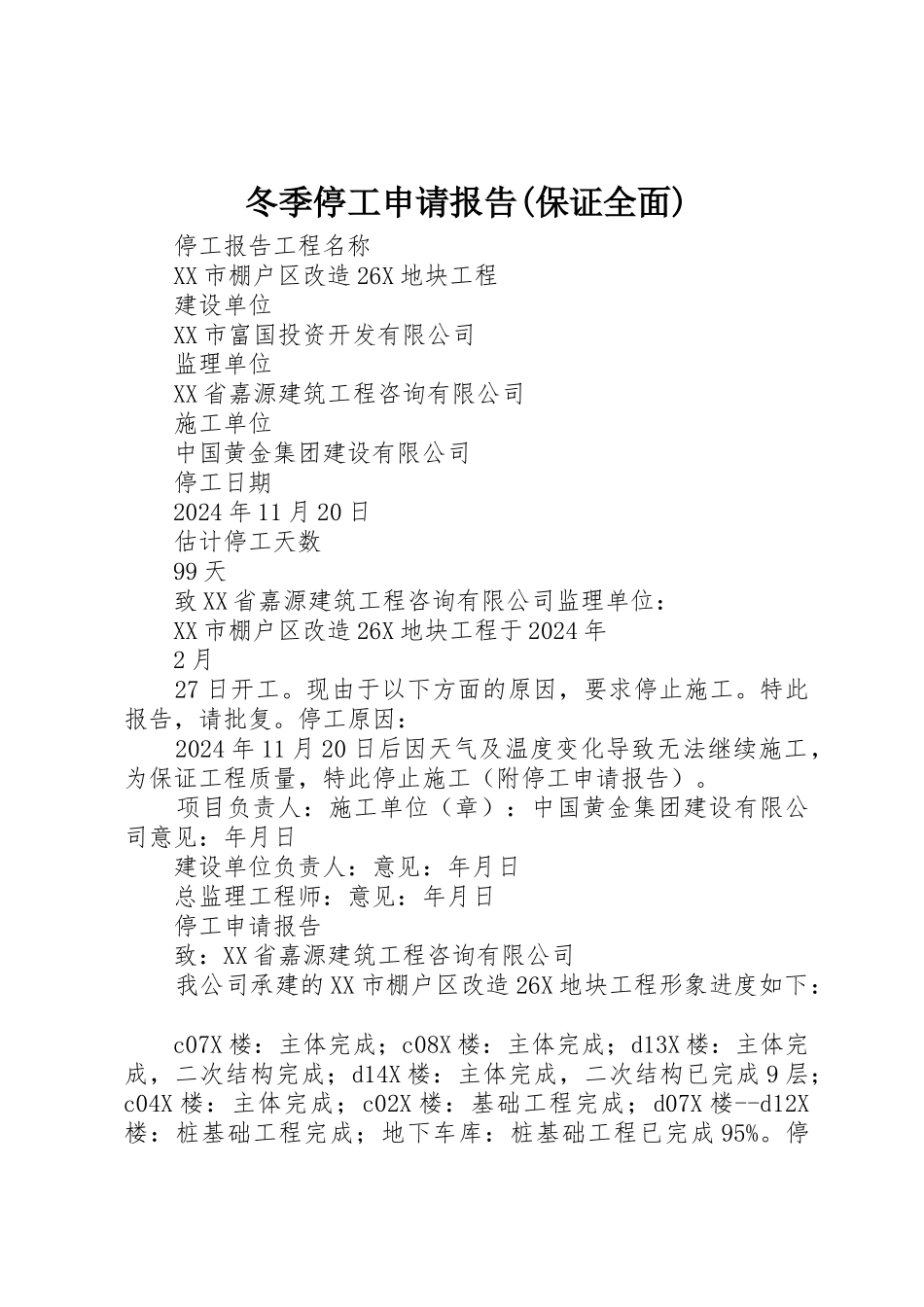

冬季停工申请报告(保证全面) 停工报告工程名称 XX 市棚户区改造 26X 地块工程 建设单位 XX 市富国投资开发有限公司 监理单位 XX 省嘉源建筑工程咨询有限公司 施工单位 中国黄金集团建设有限公司 停工日期 2024 年 11 月 20 日 估计停工天数 99 天 致 XX 省嘉源建筑工程咨询有限公司监理单位: XX 市棚户区改造 26X 地块工程于 2024 年 2 月 27 日开工
现由于以下方面的原因,要求停止施工
特此报告,请批复
停工原因: 2024 年 11 月 20 日后因天气及温度变化导致无法继续施工,为保证工程质量,特此停止施工(附停工申请报告)
项目负责人:施工单位(章):中国黄金集团建设有限公司意见:年月日 建设单位负责人:意见:年月日 总监理工程师:意见:年月日 停工申请报告 致:XX 省嘉源建筑工程咨询有限公司 我公司承建的 XX 市棚户区改造 26X 地块工程形象进度如下: c07X 楼:主体完成;c08X 楼:主体完成;d13X 楼:主体完成,二次结构完成;d14X 楼:主体完成,二次结构已完成 9 层;c04X 楼:主体完成;c02X 楼:基础工程完成;d07X 楼--d12X楼:桩基础工程完成;地下车库:桩基础工程已完成 95%

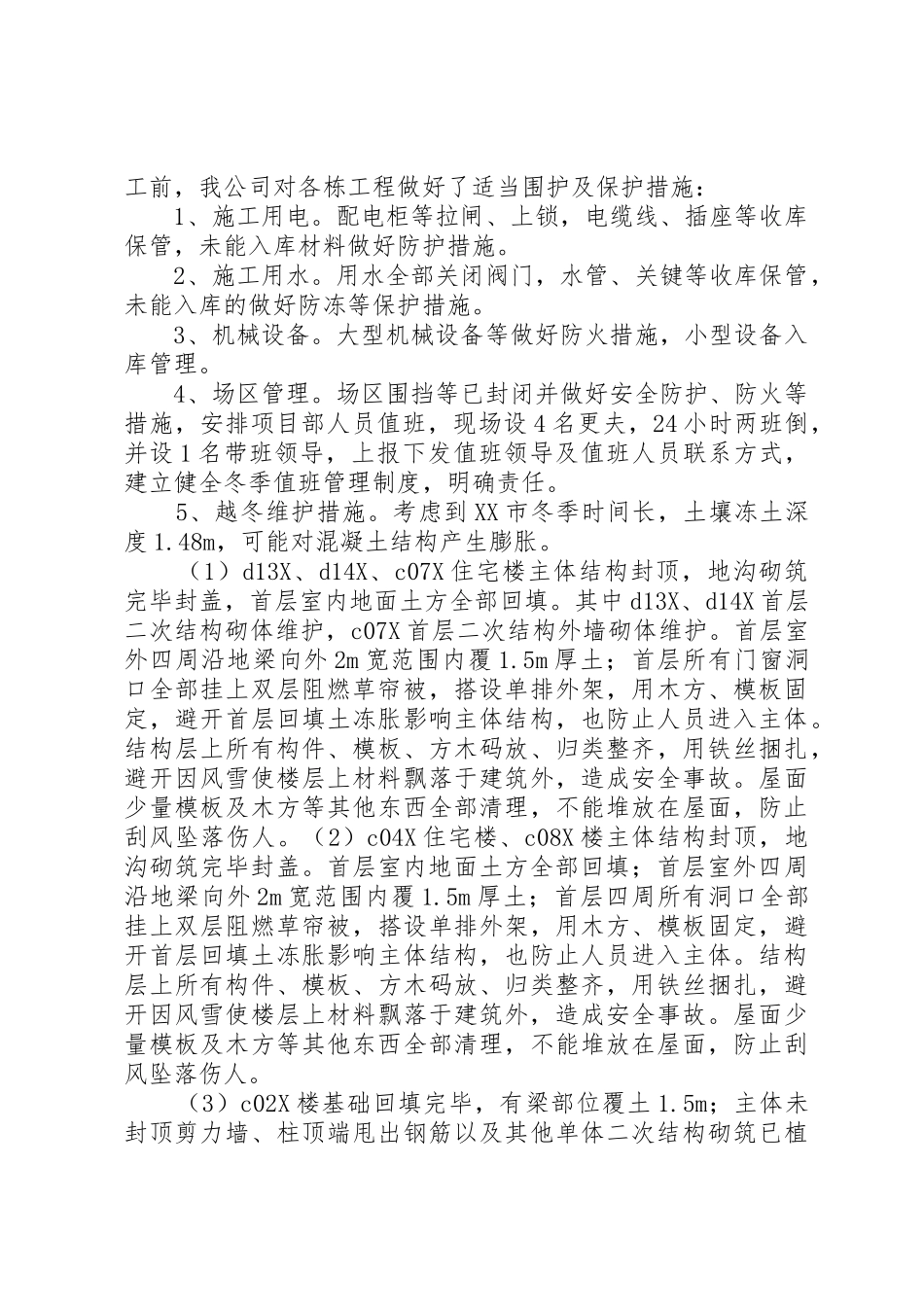

停工前,我公司对各栋工程做好了适当围护及保护措施: 1、施工用电
配电柜等拉闸、上锁,电缆线、插座等收库保管,未能入库材料做好防护措施
2、施工用水
用水全部关闭阀门,水管、关键等收库保管,未能入库的做好防冻等保护措施
3、机械设备
大型机械设备等做好防火措施,小型设备入库管理
4、场区管理
场区围挡等已封闭并做好安全防护、防火等措施,安排项目部人员值班,现场设 4 名更夫,24 小时两班倒,并设 1 名带班领导,上报下发值班领导及值班人员联系方式,建立健全冬季值班管理制度,明确责任

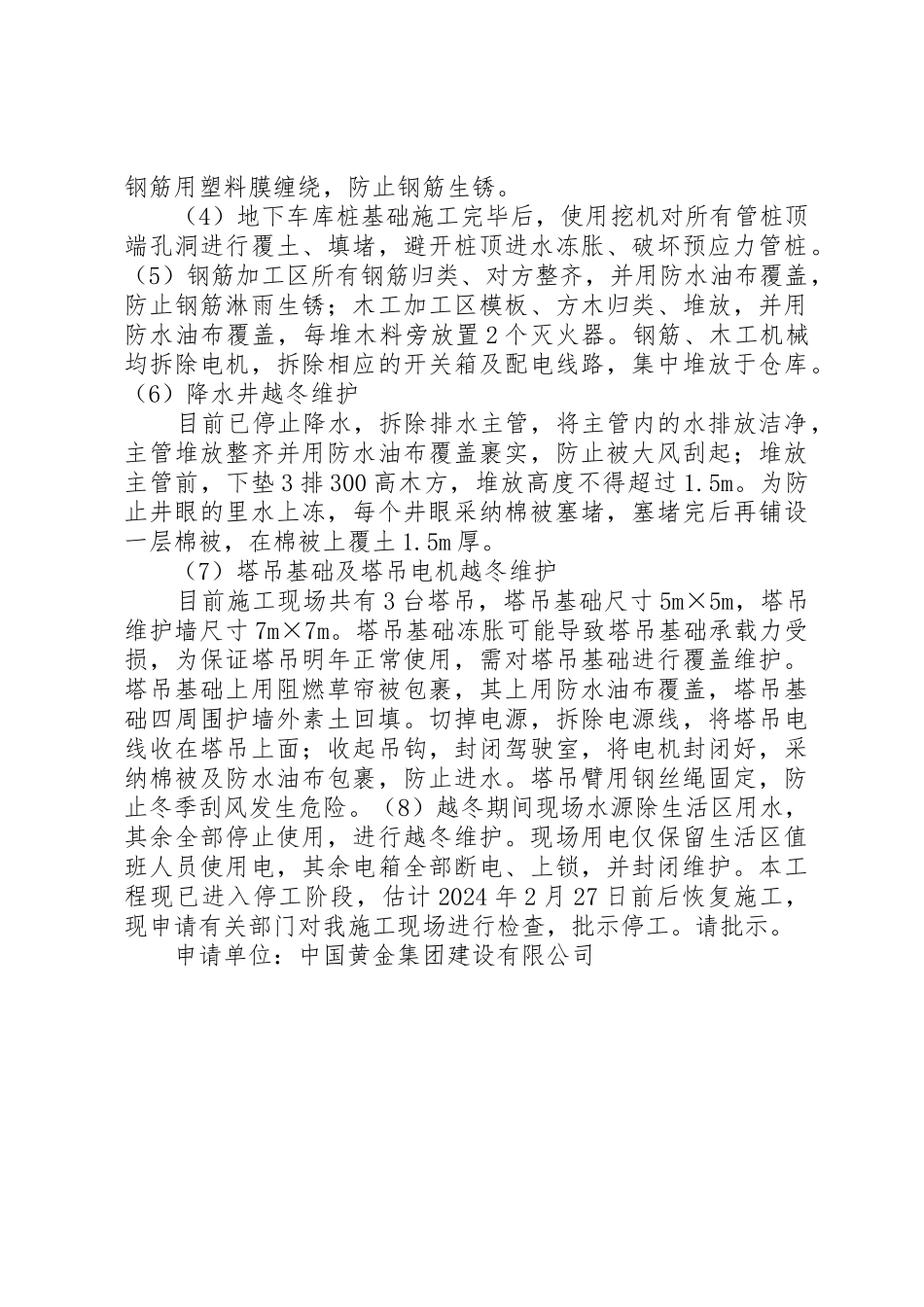

5、越冬维护
