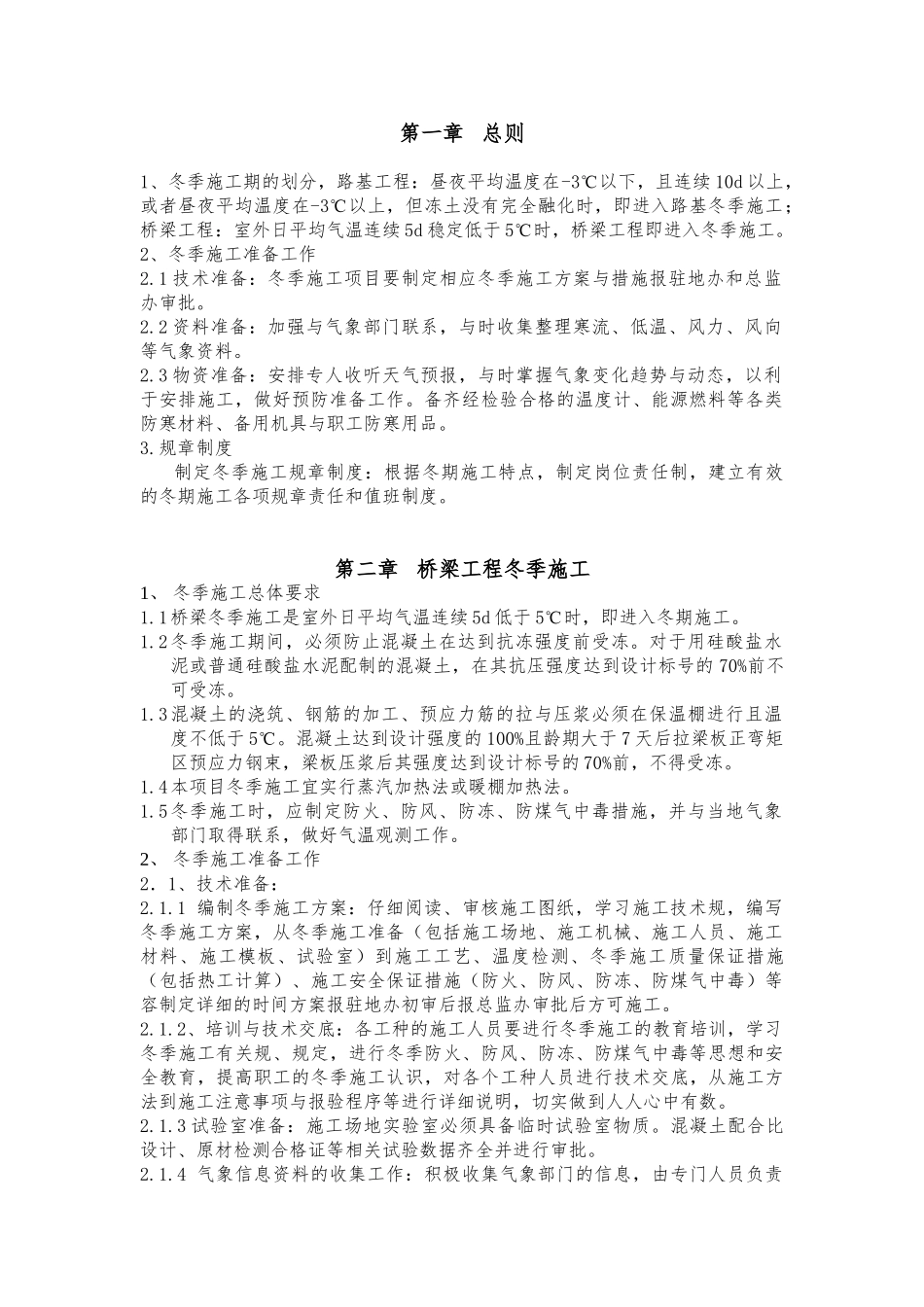

第一章总则1、冬季施工期的划分,路基工程:昼夜平均温度在-3℃以下,且连续 10d 以上,或者昼夜平均温度在-3℃以上,但冻土没有完全融化时,即进入路基冬季施工;桥梁工程:室外日平均气温连续 5d 稳定低于 5℃时,桥梁工程即进入冬季施工
2、冬季施工准备工作2
1 技术准备:冬季施工项目要制定相应冬季施工方案与措施报驻地办和总监办审批
2 资料准备:加强与气象部门联系,与时收集整理寒流、低温、风力、风向等气象资料
3 物资准备:安排专人收听天气预报,与时掌握气象变化趋势与动态,以利于安排施工,做好预防准备工作
备齐经检验合格的温度计、能源燃料等各类防寒材料、备用机具与职工防寒用品
规章制度制定冬季施工规章制度:根据冬期施工特点,制定岗位责任制,建立有效的冬期施工各项规章责任和值班制度
第二章桥梁工程冬季施工1、 冬季施工总体要求1
1桥梁冬季施工是室外日平均气温连续 5d 低于 5℃时,即进入冬期施工
2冬季施工期间,必须防止混凝土在达到抗冻强度前受冻
对于用硅酸盐水泥或普通硅酸盐水泥配制的混凝土,在其抗压强度达到设计标号的 70%前不可受冻
3混凝土的浇筑、钢筋的加工、预应力筋的拉与压浆必须在保温棚进行且温度不低于 5℃
混凝土达到设计强度的 100%且龄期大于 7 天后拉梁板正弯矩区预应力钢束,梁板压浆后其强度达到设计标号的 70%前,不得受冻
4本项目冬季施工宜实行蒸汽加热法或暖棚加热法
5冬季施工时,应制定防火、防风、防冻、防煤气中毒措施,并与当地气象部门取得联系,做好气温观测工作
2、 冬季施工准备工作2.1、技术准备:2

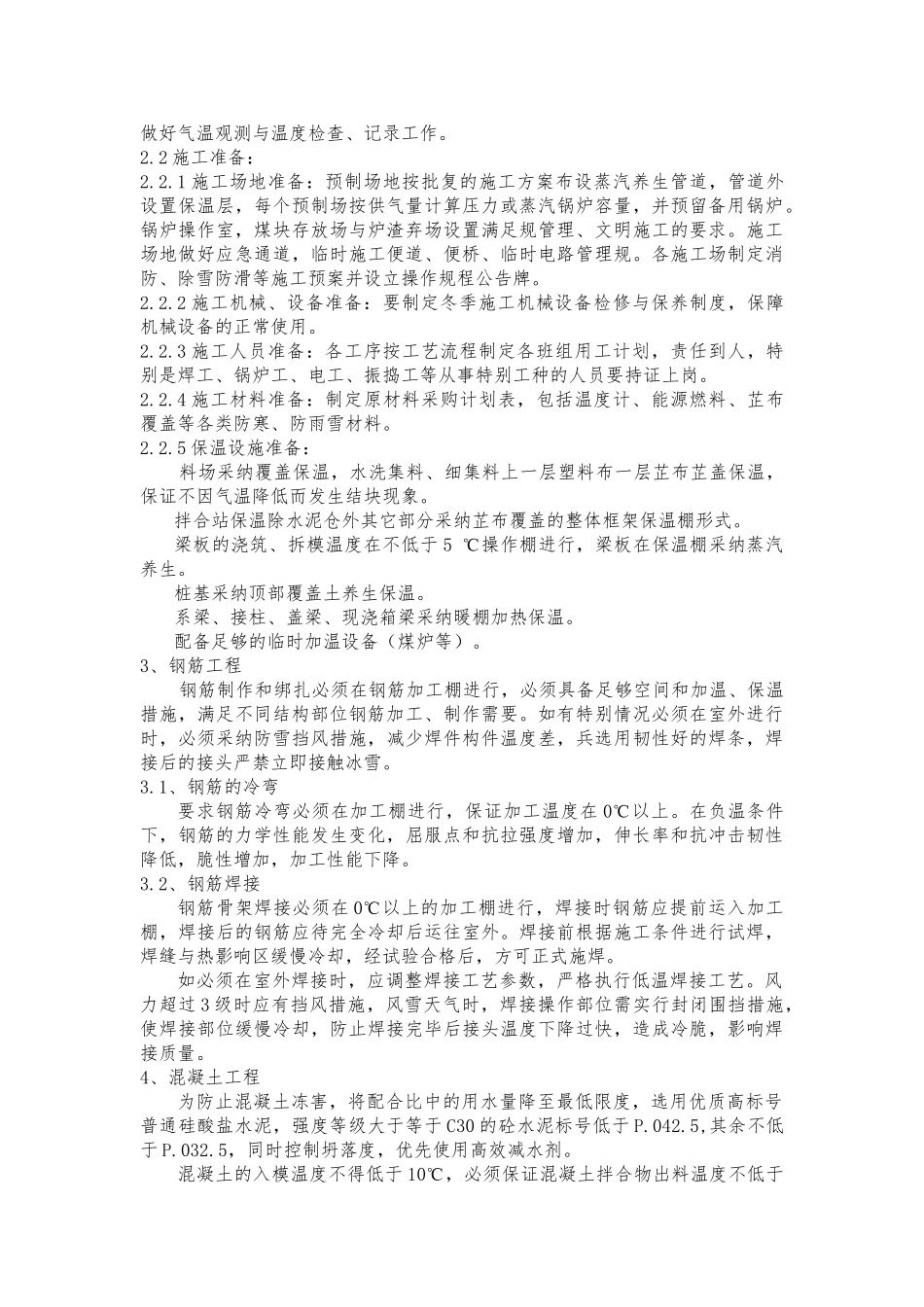

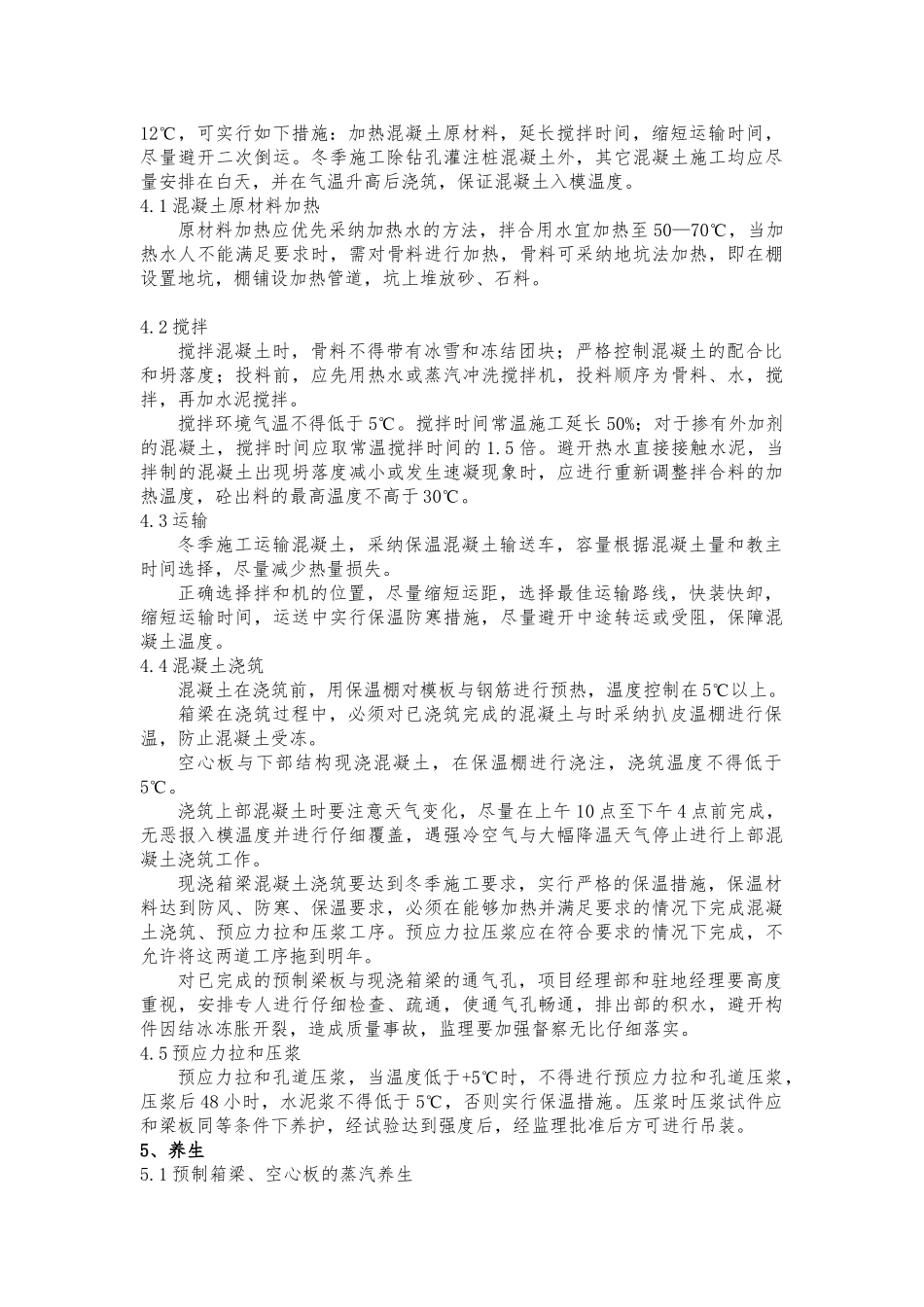

1 编制冬季施工方案:仔细阅读、审核施工图纸,学习施工技术规,编写冬季施工方案,从冬季施工准备(包括施工场地、施工机械、施工人员、施工材料、施工模板、试验室)到施工工艺、温度检测、冬季施工质量保证措施(包括热工
