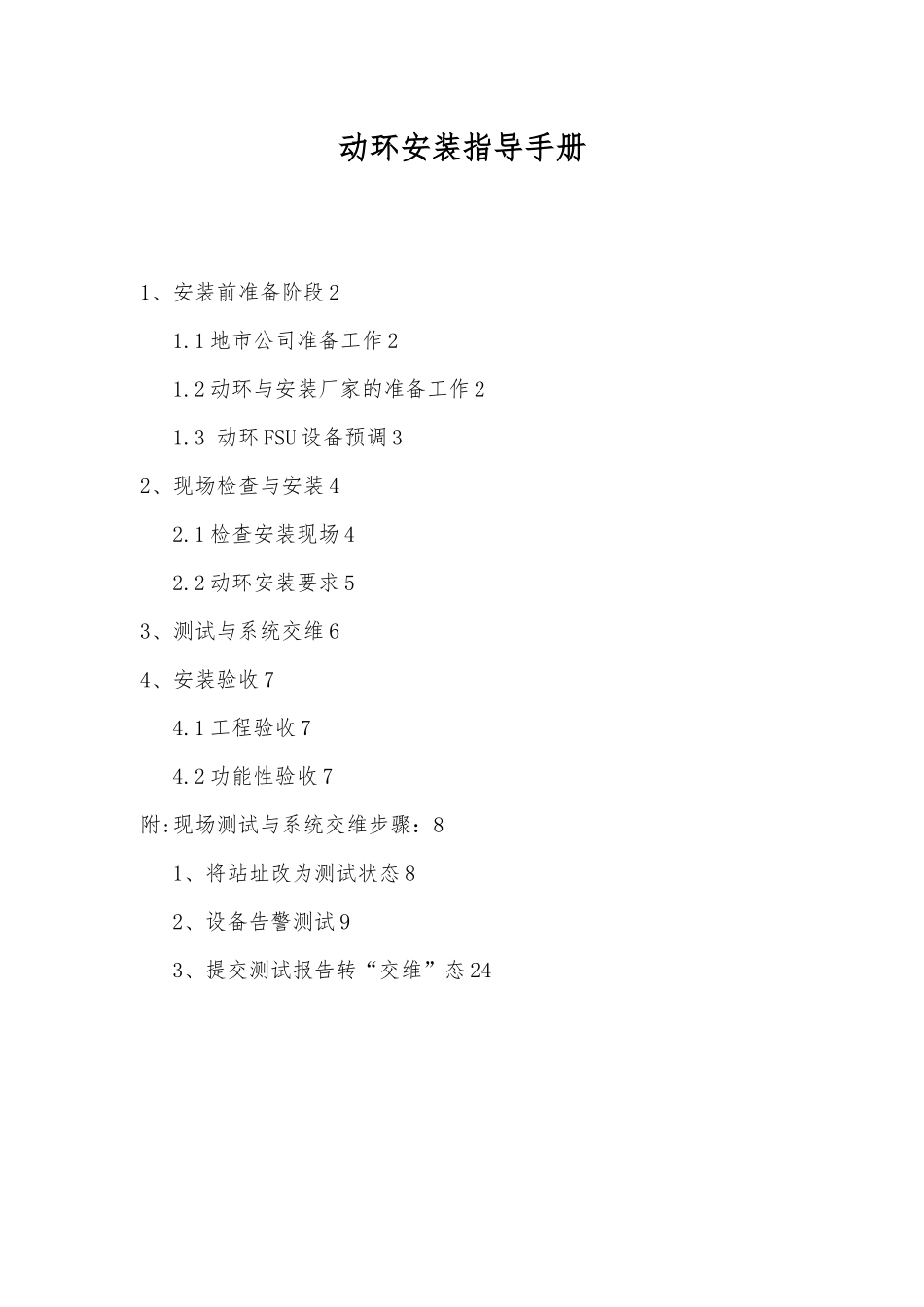

动环安装指导手册1、安装前准备阶段 21
1 地市公司准备工作 21
2 动环与安装厂家的准备工作 21
3 动环 FSU 设备预调 32、现场检查与安装 42
1 检查安装现场 42
2 动环安装要求 53、测试与系统交维 64、安装验收 74
1 工程验收 74
2 功能性验收 7附:现场测试与系统交维步骤:81、将站址改为测试状态 82、设备告警测试 93、提交测试报告转“交维”态 241、安装前准备阶段1
1 地市公司准备工作1、安装动环站址的规划和准备市公司梳理具备动环安装条件的站址(站址、市电引入、配套设备等已完工),制定动环安装的站址计划和明细,站址明细应包括站址名称、位置、经纬度、区域经理等信息
要求动环设备要与电源主设备同步入网(动环设备、无线模块满足站址监控需求后),并优先对运营商已安装设备的站址进行动环安装
根据模板收集安装站址的基站名称、基站编号、经纬度、铁塔类型、供电类型、设备等信息导入运维监控系统
准备站址钥匙,明确安装站址的钥匙位置、管理人员与其联系方式
2、无线上网模块与数据卡的准备准备无线模块,进行上网卡办理
提前了解站址处信号情况,结合考虑运营商到总部服务器互联网路由稳定性,选择信号相对较强、路由稳定的运营商制式的无线模块
根据确定的运营商制式和安装计划,办理计划数量的上网卡

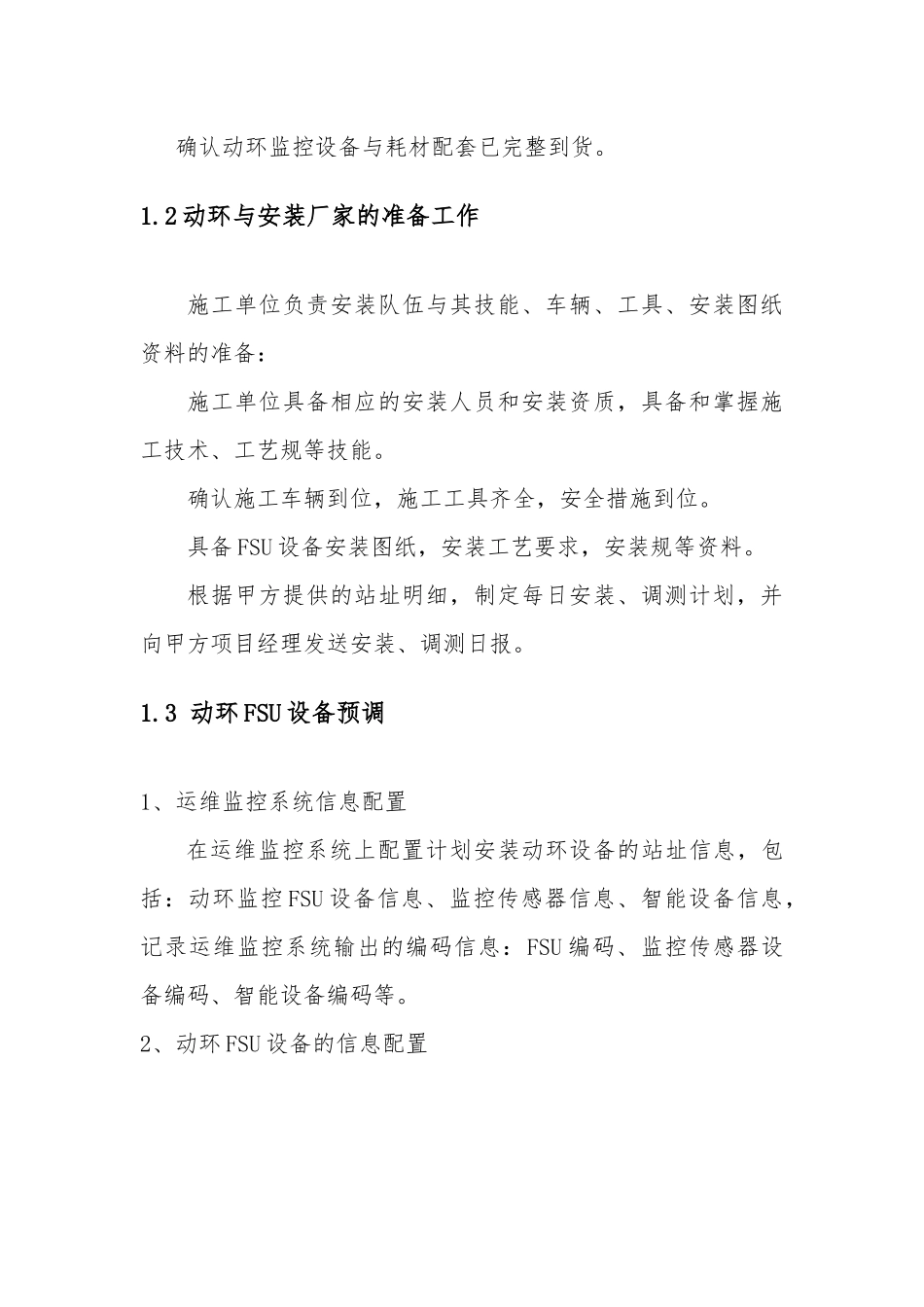

3、动环设备与耗材的准备确认动环监控设备与耗材配套已完整到货
2 动环与安装厂家的准备工作施工单位负责安装队伍与其技能、车辆、工具、安装图纸资料的准备:施工单位具备相应的安装人员和安装资质,具备和掌握施工技术、工艺规等技能
确认施工车辆到位,施工工具齐全,安全措施到位
具备 FSU 设备安装图纸,安装工艺要求,安装规等资料
根据甲方提供的站址明细,制定每日安装、调测计划,并向甲方项目经理发送安装、调测日报
3 动环 FSU 设备预调1、运维监控系统信息配置
