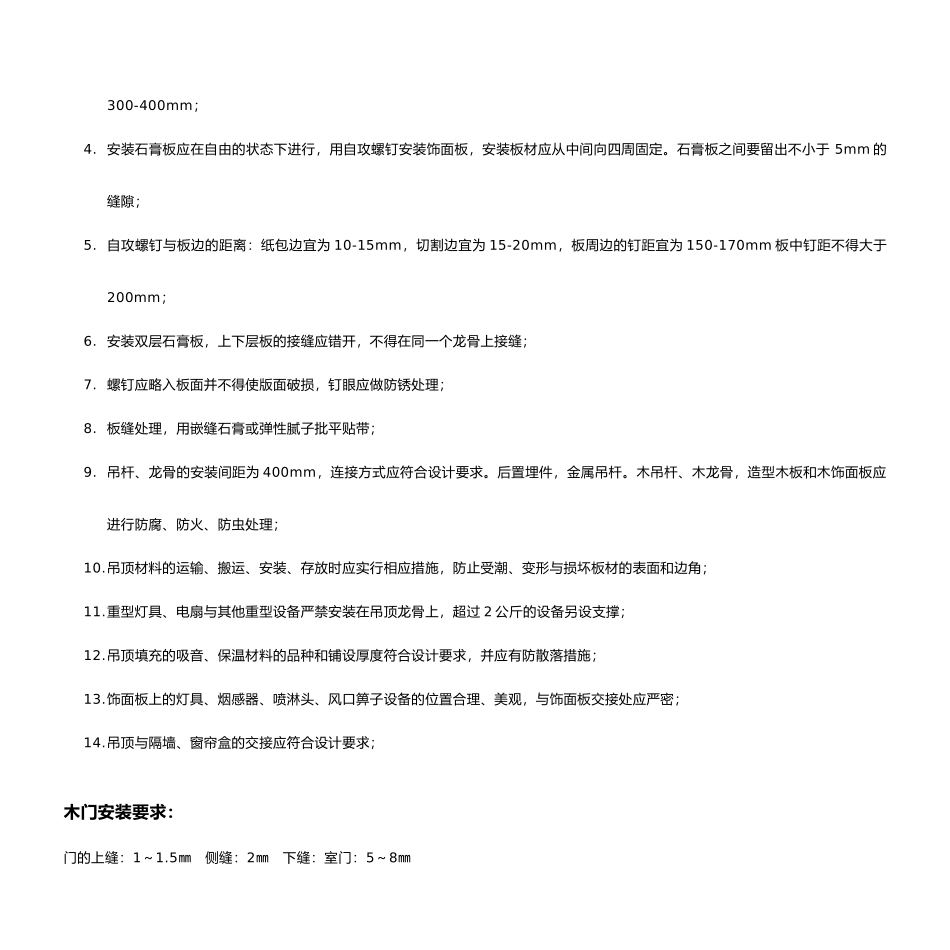

各工程施工工艺标准----------------------- -----------------------日期:施工工艺汇总施工工艺汇总吊顶工艺工艺流程:要 求:看图放样 → 弹线 → 打眼 → 下吊筋 → 安装主龙骨 → 调整水平 → 安装付龙骨连接 → 调整水平 → 检查验收 → 封面板1
吊杆距主龙骨端部距离不得大于 300mm,当间距大于 300mm 时应增设吊杆,当吊杆长度大于 1
5m 时应设置反支撑,当吊杆与设备相遇时,应调整并增设吊杆;2
吊顶应根据设计在四周墙上弹线,弹线应清楚,位置应准确(水平偏差±5mm);3
主龙骨吊点间距应符合设计要求,当设计无要求时吊点间距应小于 1
2m,应按房间短向跨度的 1%-3%进行起拱,主龙骨安装后应与时校正其位置标高
次龙骨应紧贴主龙骨安装,固定板材、次龙骨距离不得大于 600mm,在潮湿地区与场所间距宜为300-400mm;4
安装石膏板应在自由的状态下进行,用自攻螺钉安装饰面板,安装板材应从中间向四周固定
石膏板之间要留出不小于 5mm 的缝隙;5
自攻螺钉与板边的距离:纸包边宜为 10-15mm,切割边宜为 15-20mm,板周边的钉距宜为 150-170mm 板中钉距不得大于200mm;6
安装双层石膏板,上下层板的接缝应错开,不得在同一个龙骨上接缝;7
螺钉应略入板面并不得使版面破损,钉眼应做防锈处理;8
板缝处理,用嵌缝石膏或弹性腻子批平贴带;9
吊杆、龙骨的安装间距为 400mm,连接方式应符合设计要求
后置埋件,金属吊杆
木吊杆、木龙骨,造型木板和木饰面板应进行防腐、防火、防虫处理;10
吊顶材料的运输、搬运、安装、存放时应实行相应措施,防止受潮、变形与损坏板材的表面和边角;11
重型灯具、电扇与其他重型设备严禁安装在吊顶龙骨上,超过 2 公斤的设备另设支撑;12
吊顶填充的吸音
