吉林至珲春铁路正式段投标报价分析一、评标基准价计算公式评标基准价 Z=D 平均-(DMAX-DMIN)×TD 平均-全部有效报价的算术平均值;DMAX-全部有效报价中的最高报价DMIN-全部有效报价中的最低报价T-调整系数,-0
3 在开标会上从中随机抽取

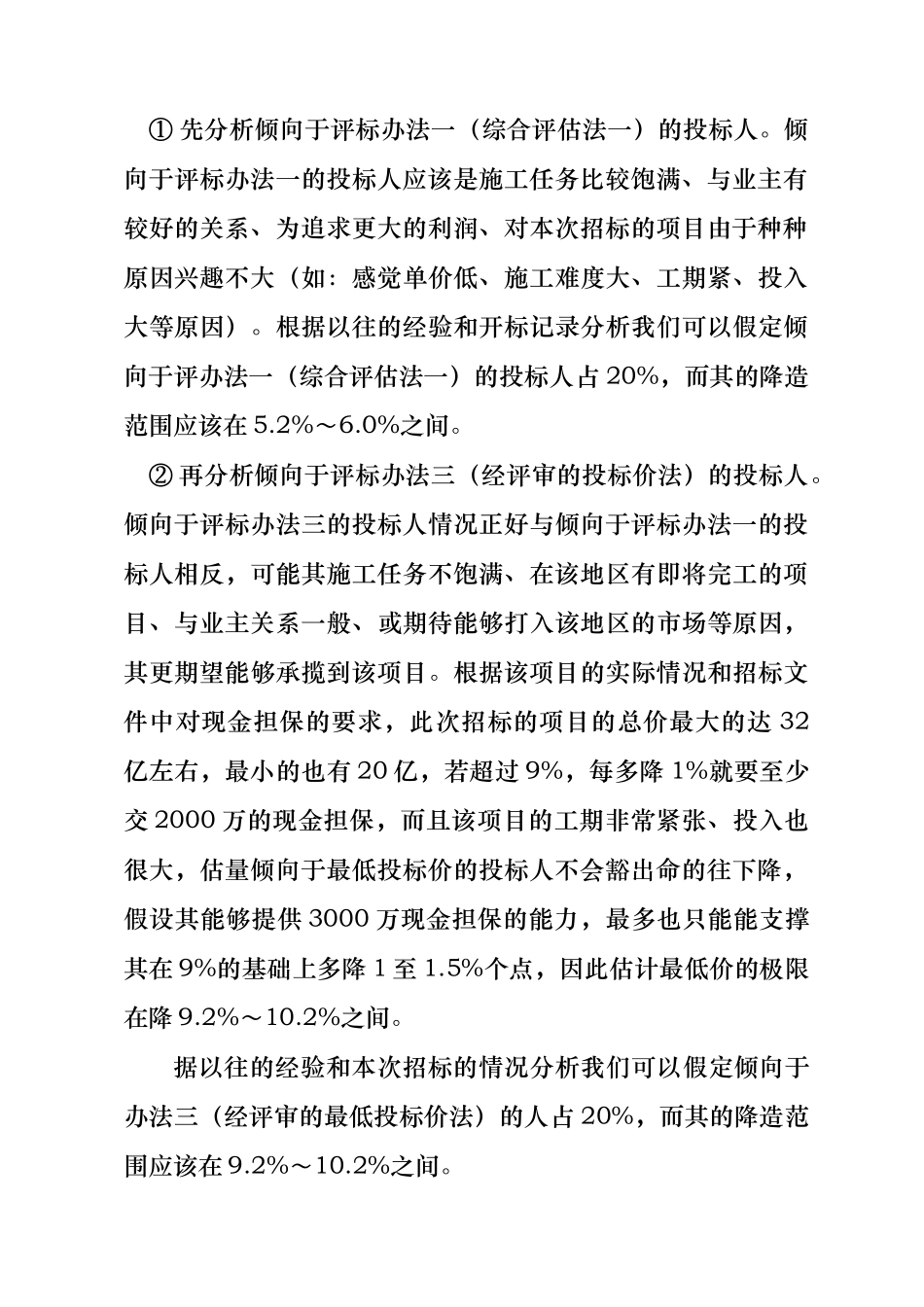

二、投标报价分析1、根据评标基准价计算公式可以看出,影响评标基准价的变量主要有 3 个:(1) D 平均:投标人有效报价算术平均值;(2) DMAX-DMIN:投标人有效报价的最高值与最低值的差值;(3) T:抽取的调整系数的值;2、下面从影响变量来具体分析(1)先分析 DMAX-DMIN(投标人有效报价的最高值与最低值的差值) ① 依据本次招标所公布的降造系数:4
2%,所以可以肯定为了保证报价是有效,所有投标的人的报价降造率均会在大于或等于 5
在本次招标中报价策略倾向于评标办法一或不想中标的投标人,会在为了保证报价有效或为了保证利润最大化而贴着降造率 5
2%进行报价
那么,投标人有效报价的高价(DMAX)就可以确定为降造率为 5
② 报价策略倾向于办法三(经评审的最低投标价法)的投标人的报价估量会在 9
由于招投标细则中规定了当投标人的降造超过 9%时,除了需要 10%的履约保函外,还需要超过降造 9%后的差额部分需要现金担保
此次招标的项目的总价最大的达 32 亿左右,最小的也有 20 亿,若超过9%,每多降 1%就要交 2000 万的现金担保,而且该项目的工期非常紧张、投入也很大,估量倾向于最低投标价的投标人不会豁出命的往下降,估计最低价的极限在降 9
根据成都至兰州的开标记录来看,降造最多的达 12
8%,但是降造最多的标段总造价只有 3000 万元,所交的现金担保也不会太多,所以敢降
