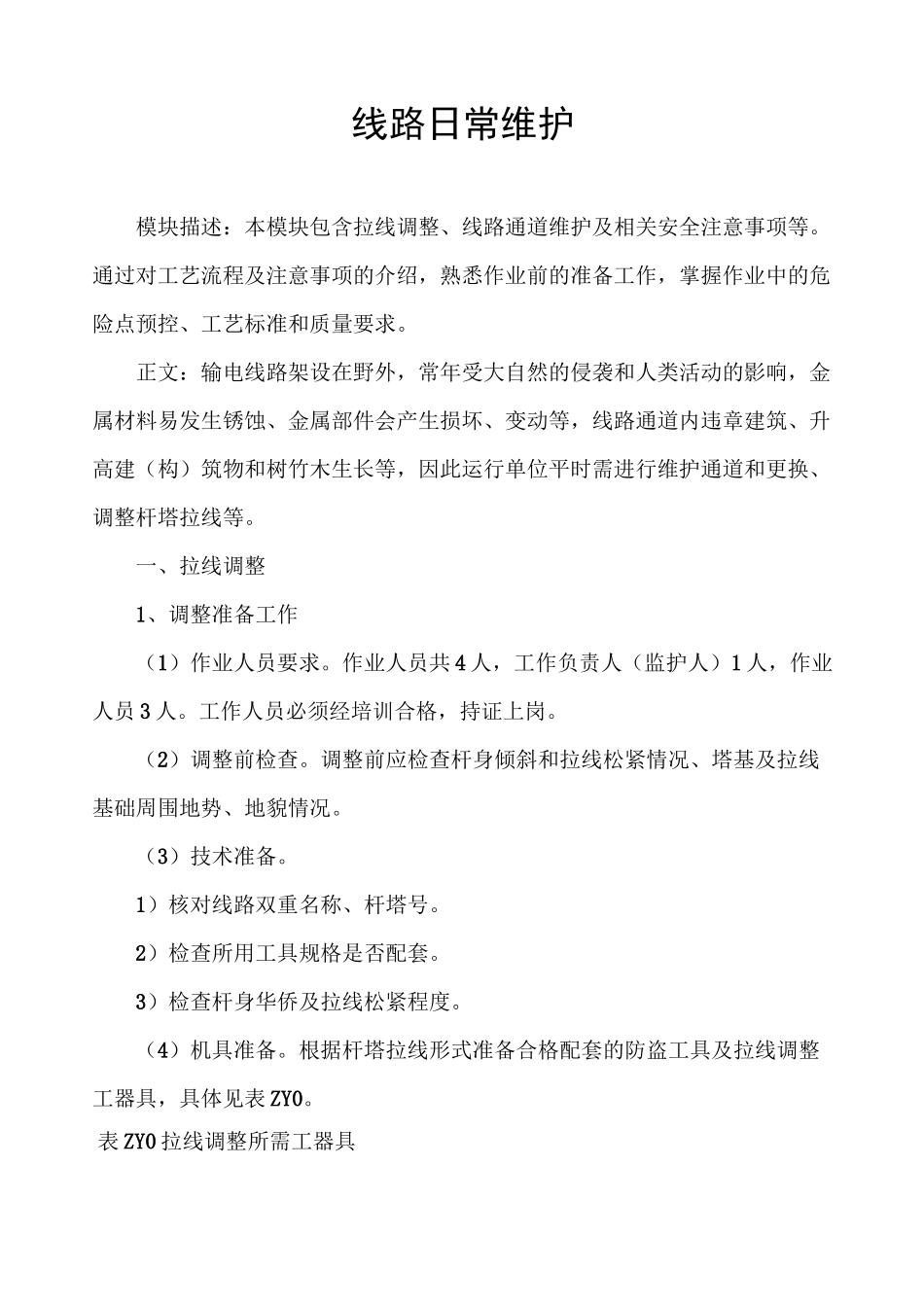

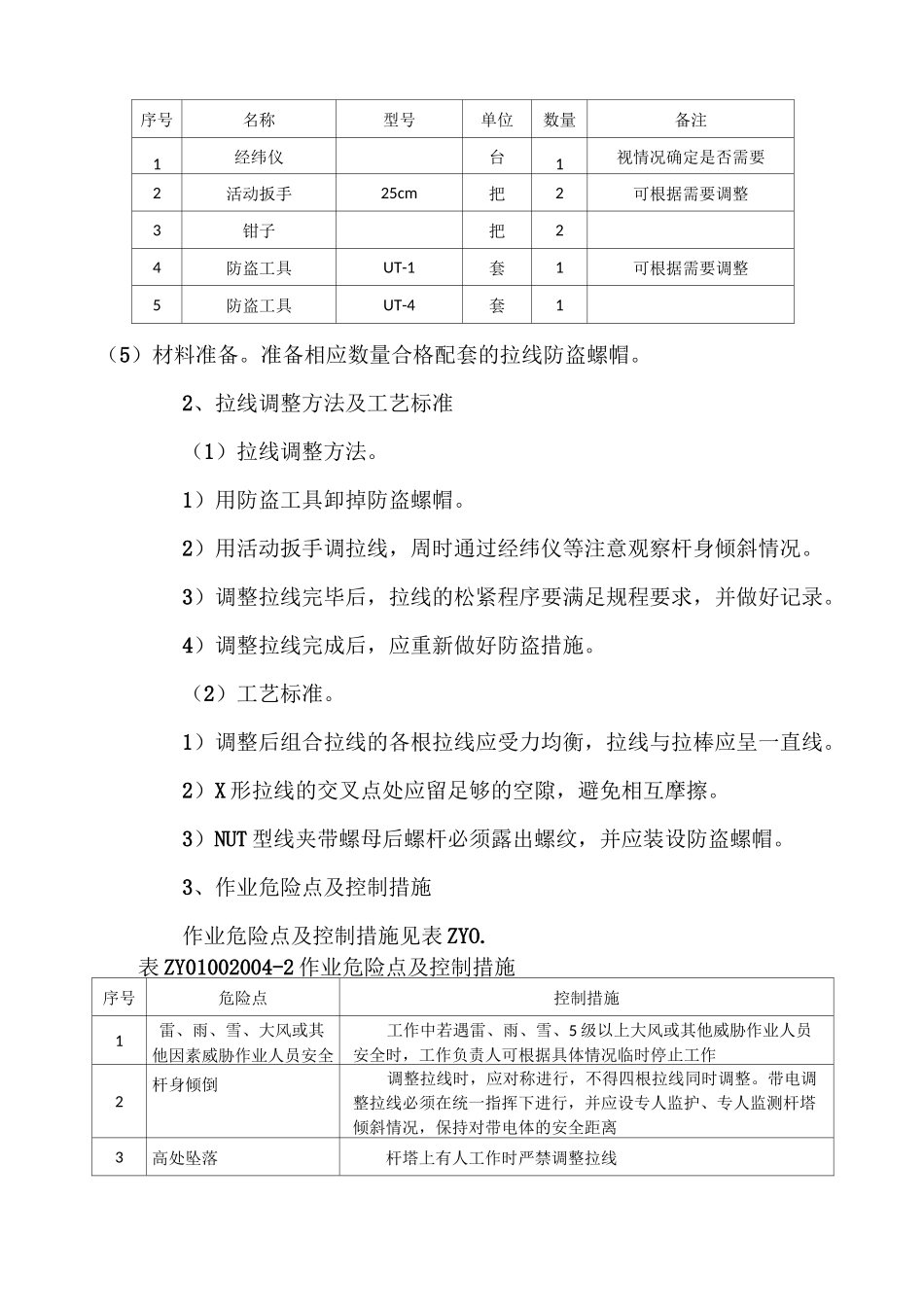

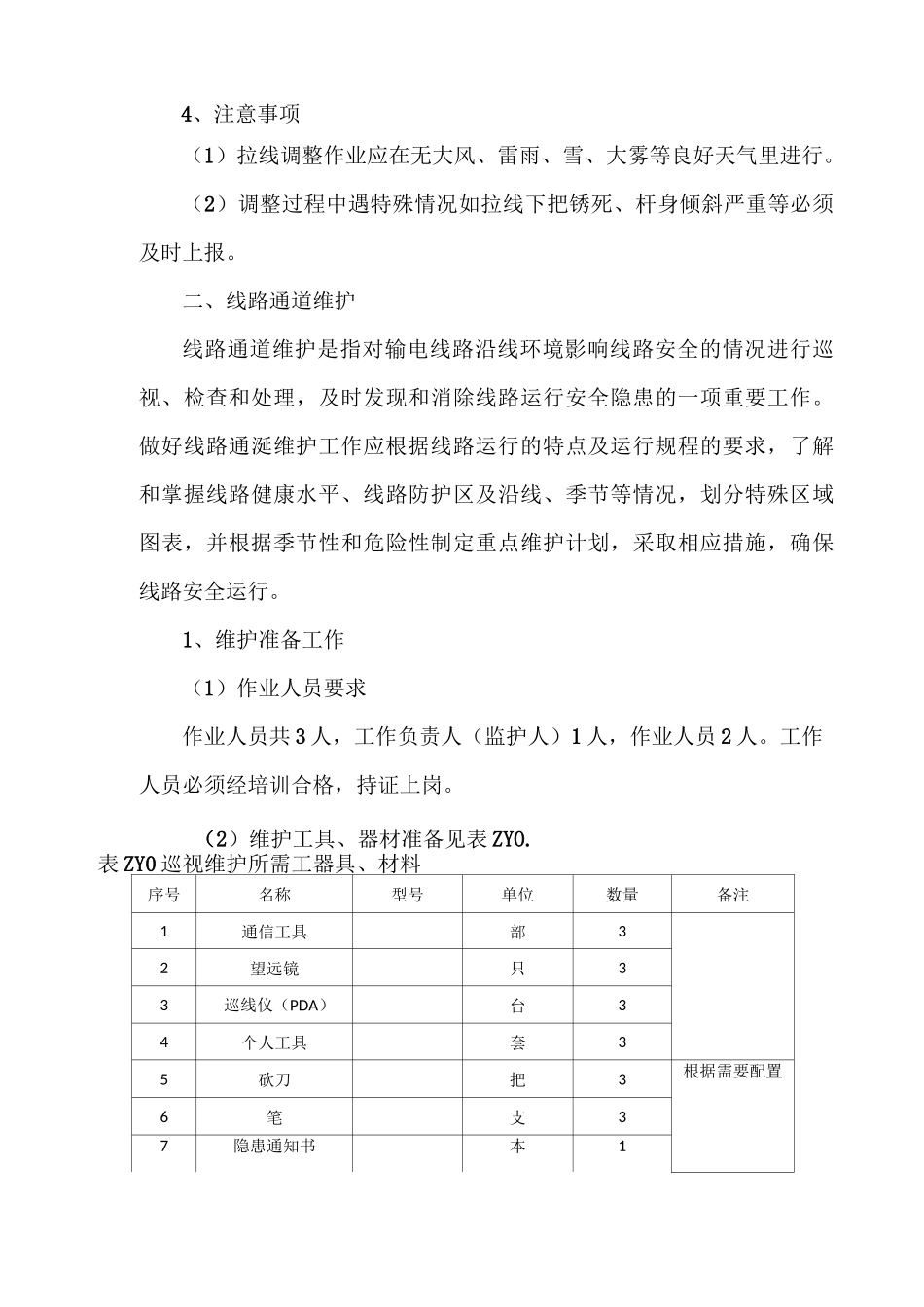

线路日常维护模块描述:本模块包含拉线调整、线路通道维护及相关安全注意事项等。通过对工艺流程及注意事项的介绍,熟悉作业前的准备工作,掌握作业中的危险点预控、工艺标准和质量要求。正文:输电线路架设在野外,常年受大自然的侵袭和人类活动的影响,金属材料易发生锈蚀、金属部件会产生损坏、变动等,线路通道内违章建筑、升高建(构)筑物和树竹木生长等,因此运行单位平时需进行维护通道和更换、调整杆塔拉线等。一、拉线调整1、调整准备工作(1)作业人员要求。作业人员共 4 人,工作负责人(监护人)1 人,作业人员 3 人。工作人员必须经培训合格,持证上岗。(2)调整前检查。调整前应检查杆身倾斜和拉线松紧情况、塔基及拉线基础周围地势、地貌情况。(3)技术准备。1)核对线路双重名称、杆塔号。2)检查所用工具规格是否配套。3)检查杆身华侨及拉线松紧程度。(4)机具准备。根据杆塔拉线形式准备合格配套的防盗工具及拉线调整工器具,具体见表 ZY0。表 ZY0 拉线调整所需工器具序号名称型号单位数量备注1经纬仪台1视情况确定是否需要2活动扳手25cm把2可根据需要调整3钳子把24防盗工具UT-1套1可根据需要调整5防盗工具UT-4套1(5)材料准备。准备相应数量合格配套的拉线防盗螺帽。2、拉线调整方法及工艺标准(1)拉线调整方法。1)用防盗工具卸掉防盗螺帽。2)用活动扳手调拉线,周时通过经纬仪等注意观察杆身倾斜情况。3)调整拉线完毕后,拉线的松紧程序要满足规程要求,并做好记录。4)调整拉线完成后,应重新做好防盗措施。(2)工艺标准。1)调整后组合拉线的各根拉线应受力均衡,拉线与拉棒应呈一直线。2)X 形拉线的交叉点处应留足够的空隙,避免相互摩擦。3)NUT 型线夹带螺母后螺杆必须露出螺纹,并应装设防盗螺帽。3、作业危险点及控制措施作业危险点及控制措施见表 ZYO.表 ZY01002004-2 作业危险点及控制措施序号危险点控制措施1雷、雨、雪、大风或其他因素威胁作业人员安全工作中若遇雷、雨、雪、5 级以上大风或其他威胁作业人员安全时,工作负责人可根据具体情况临时停止工作2杆身倾倒调整拉线时,应对称进行,不得四根拉线同时调整。带电调整拉线必须在统一指挥下进行,并应设专人监护、专人监测杆塔倾斜情况,保持对带电体的安全距离3高处坠落杆塔上有人工作时严禁调整拉线4、注意事项(1)拉线调整作业应在无大风、雷雨、雪、大雾等良好天气里进行。(2)调整过程中遇特殊情况如拉线下把锈死、杆身倾斜...
