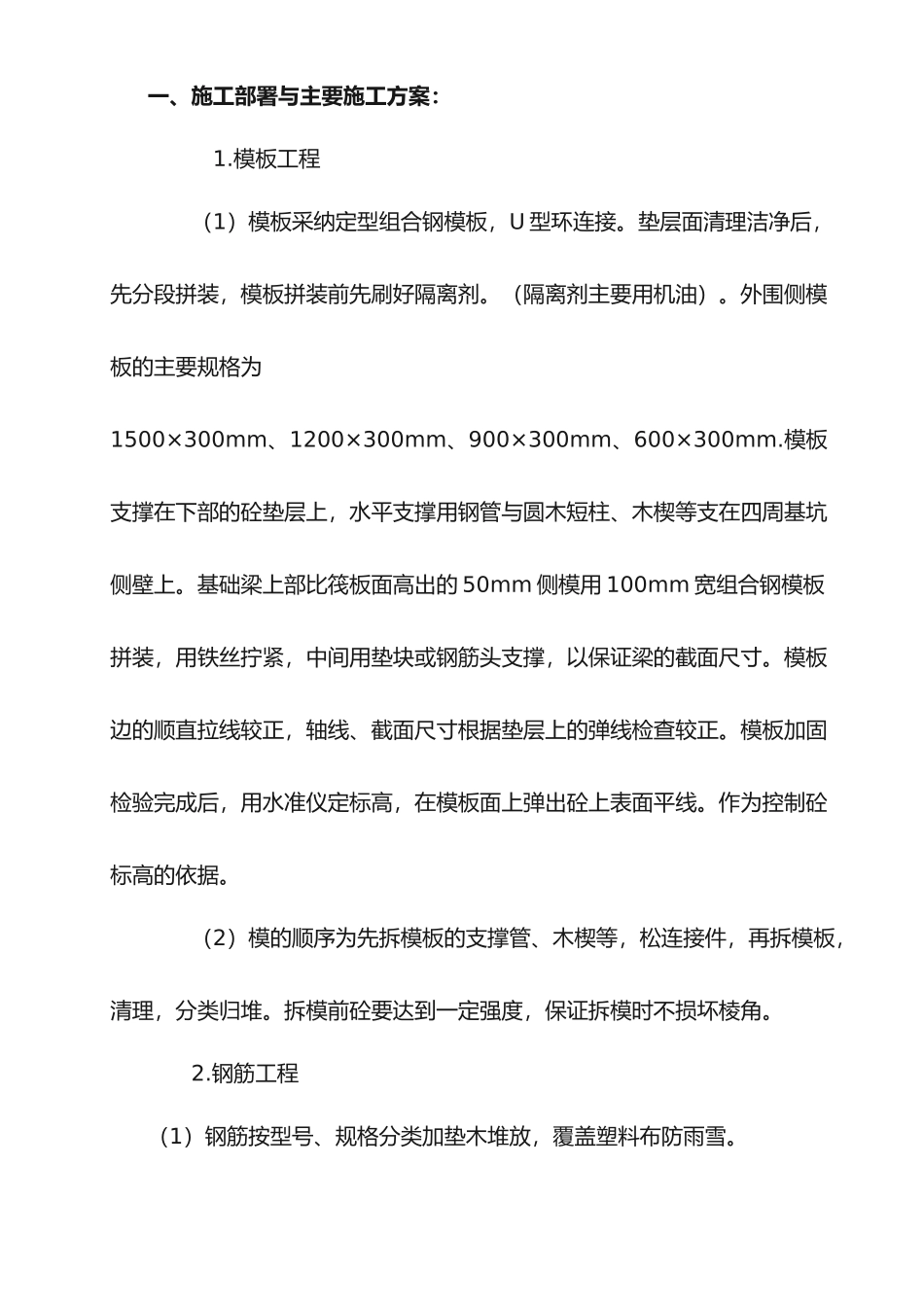

基础施工工艺培训课件----------------------- -----------------------日期:一、施工部署与主要施工方案: 1
模板工程 (1)模板采纳定型组合钢模板,U 型环连接
垫层面清理洁净后,先分段拼装,模板拼装前先刷好隔离剂
(隔离剂主要用机油)
外围侧模板的主要规格为1500×300mm、1200×300mm、900×300mm、600×300mm
模板支撑在下部的砼垫层上,水平支撑用钢管与圆木短柱、木楔等支在四周基坑侧壁上
基础梁上部比筏板面高出的 50mm 侧模用 100mm 宽组合钢模板拼装,用铁丝拧紧,中间用垫块或钢筋头支撑,以保证梁的截面尺寸
模板边的顺直拉线较正,轴线、截面尺寸根据垫层上的弹线检查较正
模板加固检验完成后,用水准仪定标高,在模板面上弹出砼上表面平线
作为控制砼标高的依据
(2)模的顺序为先拆模板的支撑管、木楔等,松连接件,再拆模板,清理,分类归堆
拆模前砼要达到一定强度,保证拆模时不损坏棱角
钢筋工程(1)钢筋按型号、规格分类加垫木堆放,覆盖塑料布防雨雪

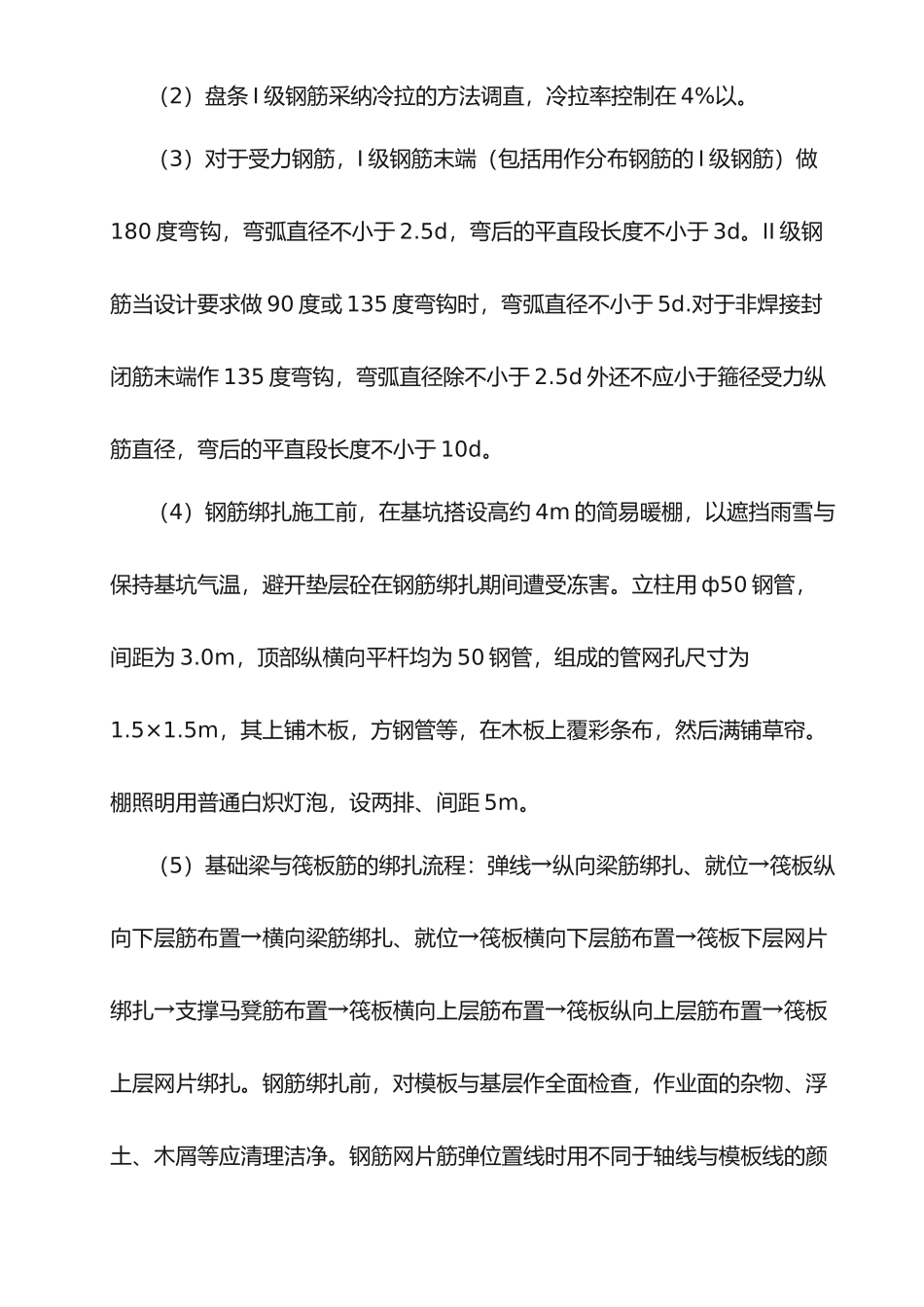

(2)盘条 I 级钢筋采纳冷拉的方法调直,冷拉率控制在 4%以
(3)对于受力钢筋,I 级钢筋末端(包括用作分布钢筋的 I 级钢筋)做180 度弯钩,弯弧直径不小于 2
5d,弯后的平直段长度不小于 3d
II 级钢筋当设计要求做 90 度或 135 度弯钩时,弯弧直径不小于 5d
对于非焊接封闭筋末端作 135 度弯钩,弯弧直径除不小于 2
5d 外还不应小于箍径受力纵筋直径,弯后的平直段长度不小于 10d
(4)钢筋绑扎施工前,在基坑搭设高约 4m 的简易暖棚,以遮挡雨雪与保持基坑气温,避开垫层砼在钢筋绑扎期间遭受冻害
立柱用 ф50 钢管,间距为 3
0m,顶部纵横向平杆均为 50 钢管,组成的管网孔尺寸为1
5m,其上铺木板,方钢管等
