大体积清水混凝土施工工艺

大体积清水混凝土施工工艺_第1页
1/7
大体积清水混凝土施工工艺_第2页
2/7
大体积清水混凝土施工工艺_第3页
3/7

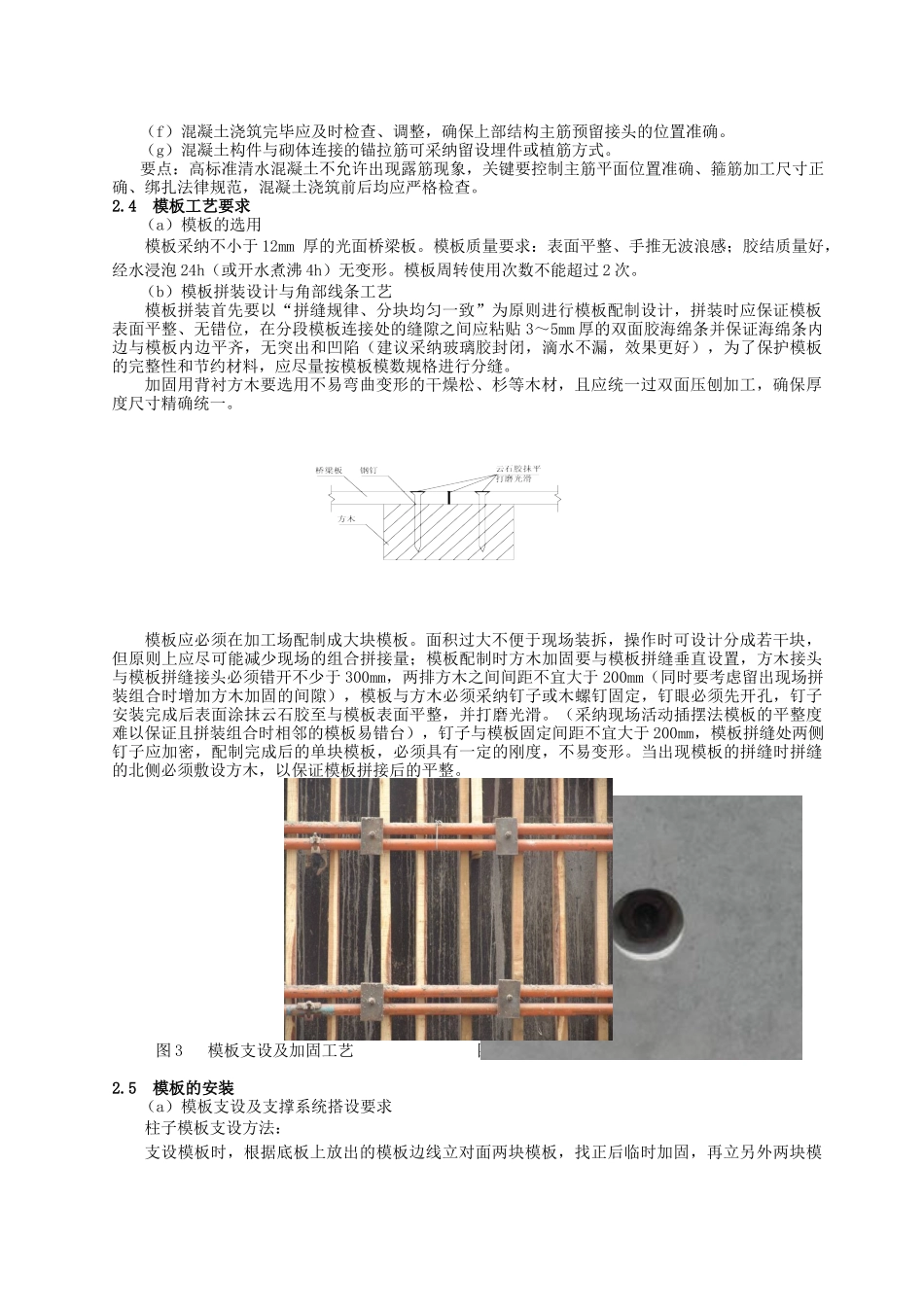

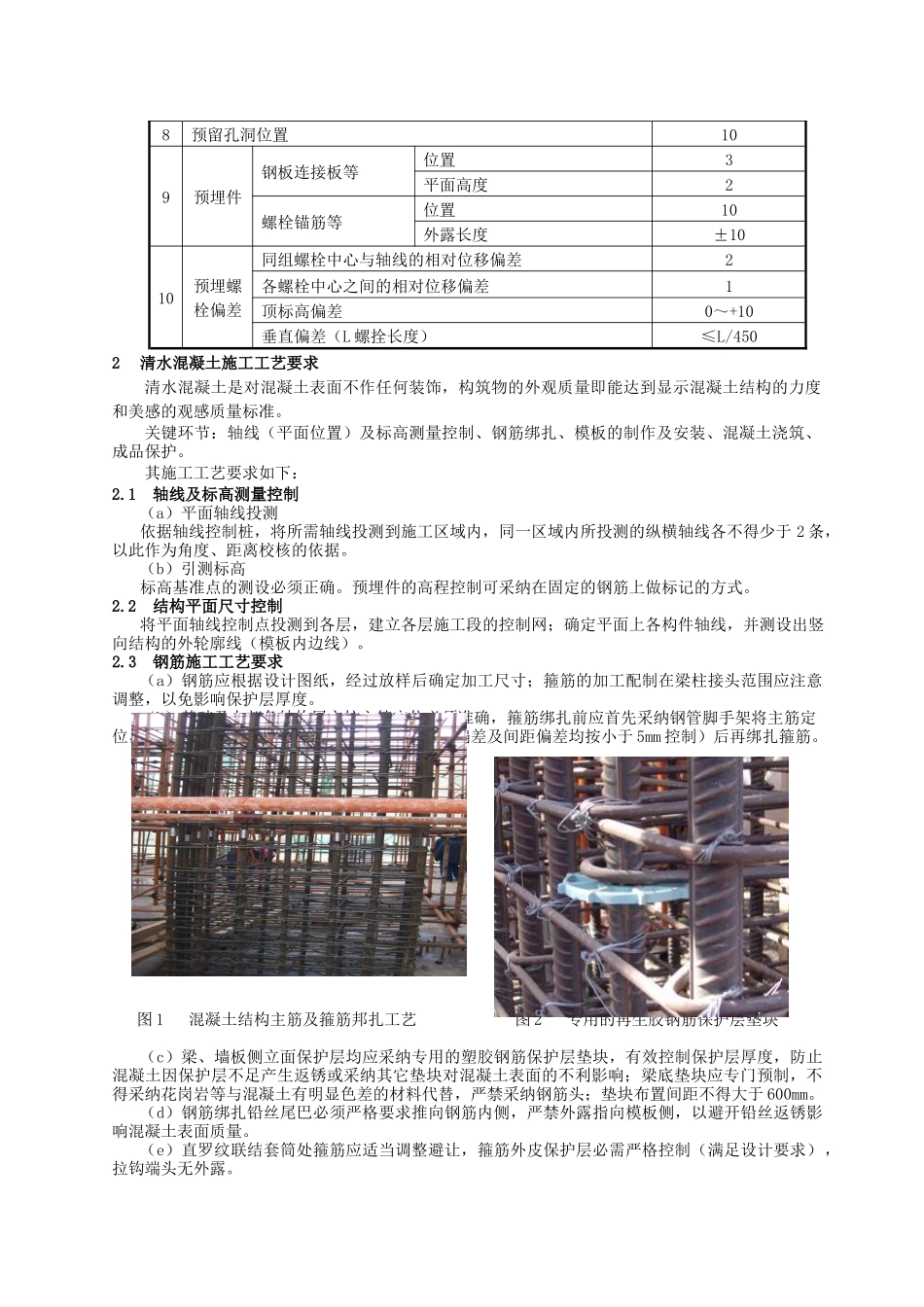

XXX220kV 变电站二期扩建工程清水混凝土施工工艺规定本工艺规定适用于 XXX220kV 变电站扩建工程,涉及项目为主变基础、防火墙、GIS 及架构基础等所有混凝土基础。1清水混凝土质量标准1.1 结构尺寸准确,轴线通直,线条平直顺畅,顶面平整,棱角工艺美观。1.2 结构表面平整有光泽,色泽一致,角部线条通顺、清楚,模板拼缝有规律,预埋铁件与混凝土表面平整,无蜂窝、麻面、露筋、明显气泡、泛沙和施工冷缝等质量通病。1.3 模板拼缝及施工缝痕迹淡灭,对拉螺栓等布设整齐美观,连接面搭接平整。清水混凝土模板制作的允许偏差序号检验项目允许偏差(mm)1板面平整±12四边平直±23几何尺寸-24对角线之差35孔洞位置±26板面翘曲≤1/1000清水混凝土现浇结构模板安装的质量验收标准序号检验项目允许偏差 mm1轴线位置22底模上表面标高±23截面内部尺寸基础±5柱、墙、梁±24层高垂直度不大于 5m3大于 5m45相邻两板表面高低差16表面平整度21.4 预埋铁件、预留孔洞位置准确,表面与结构面平整,边线横平竖直,预埋铁件下混凝土密实 ,没有空鼓。序号检验项目允许偏差 mm1中心线位移≤52截面尺寸偏差±23表面平整度≤24全高垂直偏差≤55预埋件、预留孔中心线位移≤26预埋件、预留孔水平高差≤27预埋件与混凝土表面高低差≤18预留孔洞位置109预埋件钢板连接板等位置3平面高度2螺栓锚筋等位置10外露长度±1010预埋螺栓偏差同组螺栓中心与轴线的相对位移偏差2各螺栓中心之间的相对位移偏差1顶标高偏差0~+10垂直偏差(L 螺拴长度)≤L/4502清水混凝土施工工艺要求清水混凝土是对混凝土表面不作任何装饰,构筑物的外观质量即能达到显示混凝土结构的力度和美感的观感质量标准。关键环节:轴线(平面位置)及标高测量控制、钢筋绑扎、模板的制作及安装、混凝土浇筑、成品保护。其施工工艺要求如下:2.1 轴线及标高测量控制(a)平面轴线投测依据轴线控制桩,将所需轴线投测到施工区域内,同一区域内所投测的纵横轴线各不得少于 2 条,以此作为角度、距离校核的依据。(b)引测标高标高基准点的测设必须正确。预埋件的高程控制可采纳在固定的钢筋上做标记的方式。2.2 结构平面尺寸控制将平面轴线控制点投测到各层,建立各层施工段的控制网;确定平面上各构件轴线,并测设出竖向结构的外轮廓线(模板内边线)。2.3 钢筋施工工艺要求(a)钢筋应根据设计图纸,经过放样后确定加工尺寸;箍筋的加工配制在梁柱接头范围应注意调整,以免影响保护层厚...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

大体积清水混凝土施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
