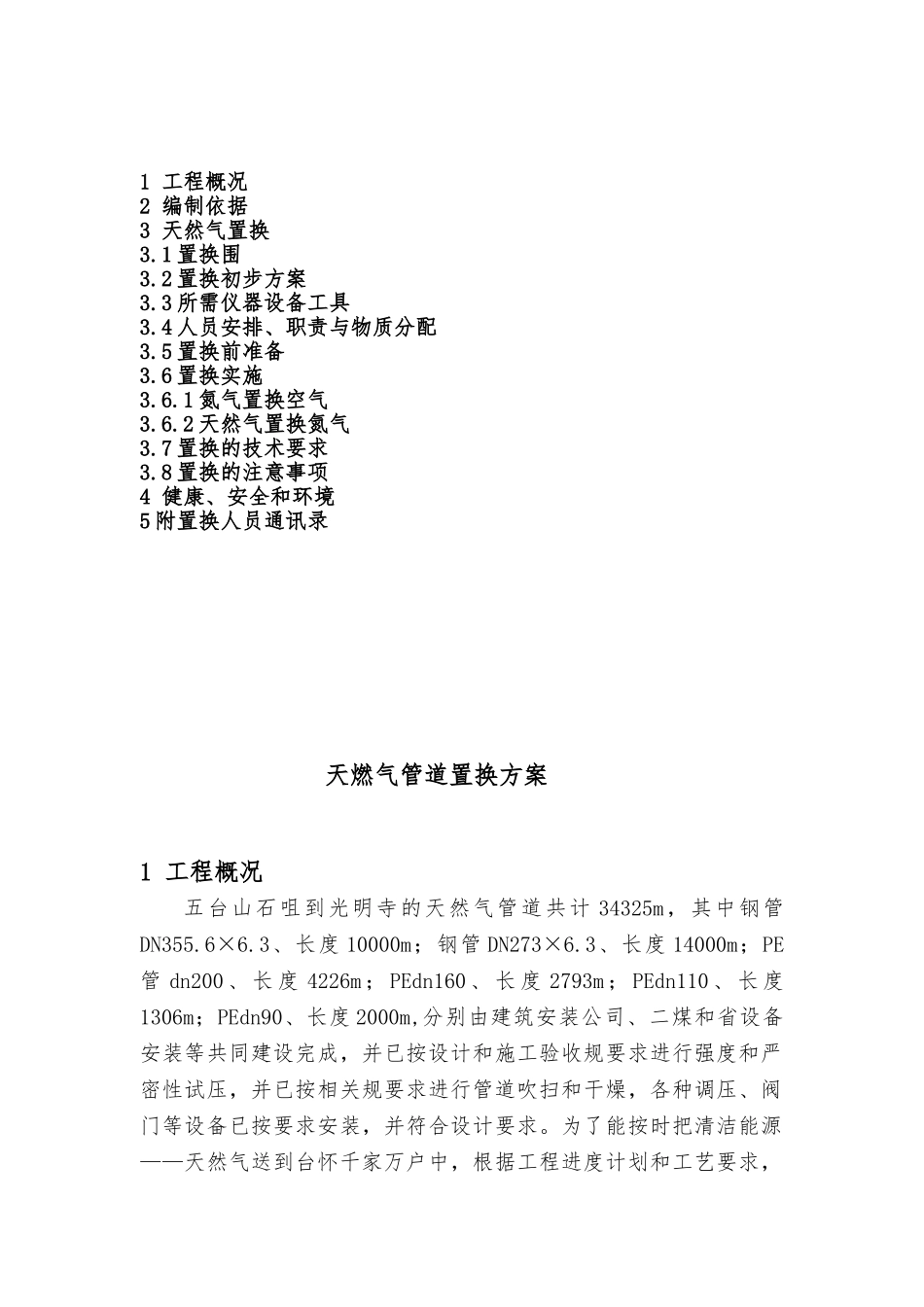

天燃气管道氮气间接置换方案校对: 目 录1 工程概况2 编制依据3 天然气置换3
1 置换围3
2 置换初步方案3
3 所需仪器设备工具3
4 人员安排、职责与物质分配3
5 置换前准备3
6 置换实施3
1 氮气置换空气3
2 天然气置换氮气3
7 置换的技术要求3
8 置换的注意事项4 健康、安全和环境5 附置换人员通讯录天燃气管道置换方案1 工程概况五台山石咀到光明寺的天然气管道共计 34325m,其中钢管DN355
3、长度 10000m;钢管 DN273×6
3、长度 14000m;PE管 dn200 、 长 度 4226m ; PEdn160 、 长 度 2793m ; PEdn110 、 长 度1306m;PEdn90、长度 2000m,分别由建筑安装公司、二煤和省设备安装等共同建设完成,并已按设计和施工验收规要求进行强度和严密性试压,并已按相关规要求进行管道吹扫和干燥,各种调压、阀门等设备已按要求安装,并符合设计要求

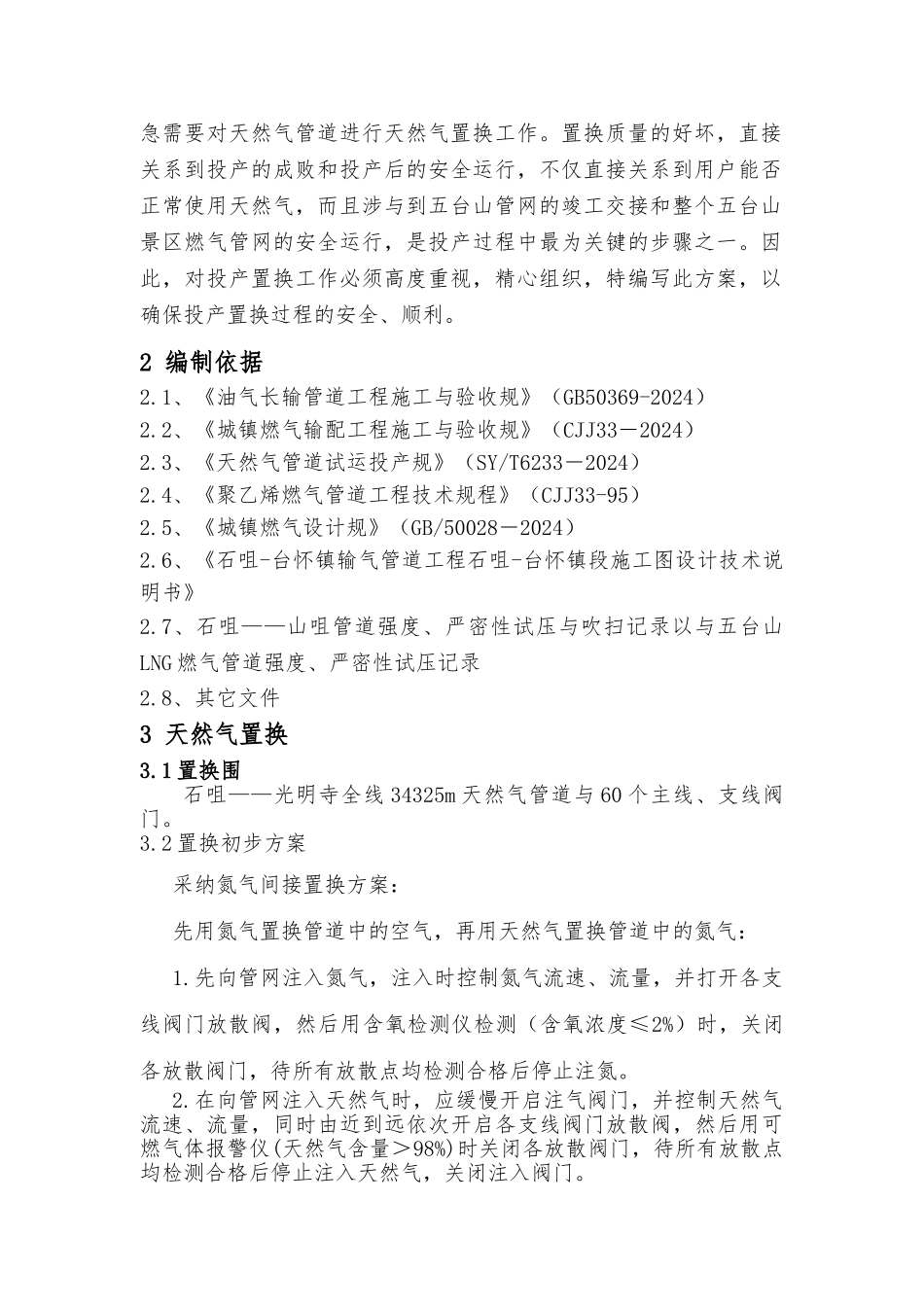

为了能按时把清洁能源——天然气送到台怀千家万户中,根据工程进度计划和工艺要求,急需要对天然气管道进行天然气置换工作
置换质量的好坏,直接关系到投产的成败和投产后的安全运行,不仅直接关系到用户能否正常使用天然气,而且涉与到五台山管网的竣工交接和整个五台山景区燃气管网的安全运行,是投产过程中最为关键的步骤之一
因此,对投产置换工作必须高度重视,精心组织,特编写此方案,以确保投产置换过程的安全、顺利
2 编制依据2
1、《油气长输管道工程施工与验收规》(GB50369-2024)2
2、《城镇燃气输配工程施工与验收规》(CJJ33-2024)2
3、《天然气管道试运投产规》(SY/T6233-2024)2
4、《聚乙烯燃气管道工程技术规程》(CJJ33-95)2
5、《城镇燃气设计规》(GB/50028-2024)2
6、《石咀-台怀
