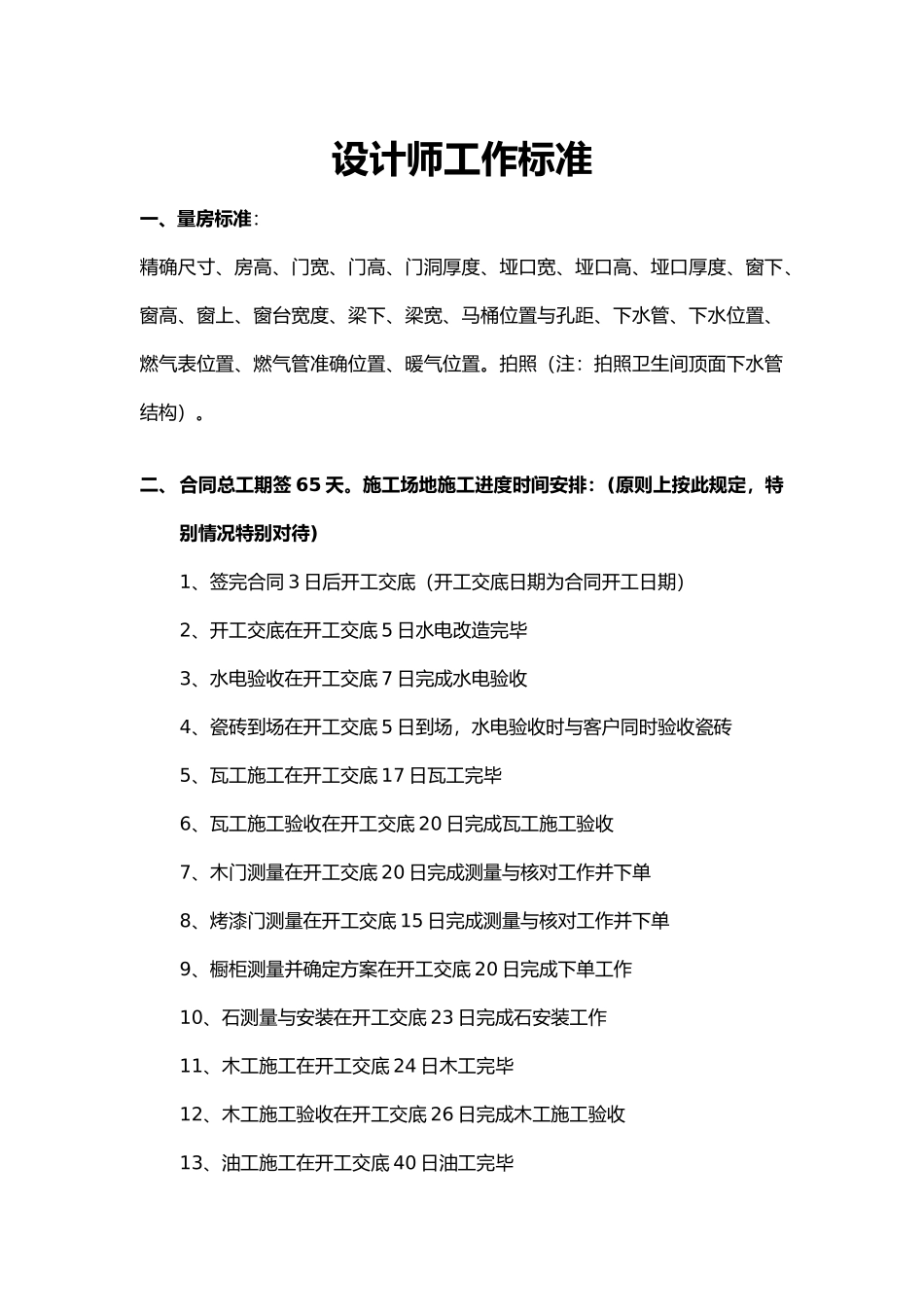

设计师工作标准一、量房标准:精确尺寸、房高、门宽、门高、门洞厚度、垭口宽、垭口高、垭口厚度、窗下、窗高、窗上、窗台宽度、梁下、梁宽、马桶位置与孔距、下水管、下水位置、燃气表位置、燃气管准确位置、暖气位置。拍照(注:拍照卫生间顶面下水管结构)。二、合同总工期签 65 天。施工场地施工进度时间安排:(原则上按此规定,特别情况特别对待)1、签完合同 3 日后开工交底(开工交底日期为合同开工日期)2、开工交底在开工交底 5 日水电改造完毕3、水电验收在开工交底 7 日完成水电验收4、瓷砖到场在开工交底 5 日到场,水电验收时与客户同时验收瓷砖5、瓦工施工在开工交底 17 日瓦工完毕6、瓦工施工验收在开工交底 20 日完成瓦工施工验收7、木门测量在开工交底 20 日完成测量与核对工作并下单8、烤漆门测量在开工交底 15 日完成测量与核对工作并下单9、橱柜测量并确定方案在开工交底 20 日完成下单工作10、石测量与安装在开工交底 23 日完成石安装工作11、木工施工在开工交底 24 日木工完毕12、木工施工验收在开工交底 26 日完成木工施工验收13、油工施工在开工交底 40 日油工完毕14、油工施工验收在开工交底 42 日完成油工施工验收15、地板测量在在开工交底 28 日测量完毕(地板需订货,材料商自行安排时间测量)16、自流平在油工刮完第二遍腻子以前必须做好自流平工作(大约时间在开工交底 35 日自流平做好完毕,需监理做好时间安排)17、集成吊顶安装在开工交底 32 日安装完毕18、橱柜安装在开工交底 45 日安装完毕19、木门安装在开工交底 50 日安装完毕20、地板安装在开工交底 52 日安装完毕21、洁具安装在开工交底 54 日安装完毕22、竣工验收在开工交底 56 日完成施工验收23、修补工作在开工交底 58 日完毕所有细节问题三、设计师工作注意事项:1. 设计师详细了解套餐协议、基础报价、主材报价,做出准确报价。2. 设计师报价时超出基本套餐项目,按公司标准报价收费。3. 设计师负责落实施工户型的实际尺寸与情况,避开较大增减项。4. 设计师计算填写好档案袋要求的开工文件档案。5. 设计师负责合同文件甲乙双方签字确认。6. 设计师负责计算中期主材增减项与轻辅增减项。7. 设计师开工后最少到施工施工场地三次:开工交底、水电验收、竣工验收。(有特别工艺做出详细图纸到施工现场与工人沟通)8. 设计师做好自己的合同信息记录。四、主材订购单数量计算:*地板面积不计算损...
