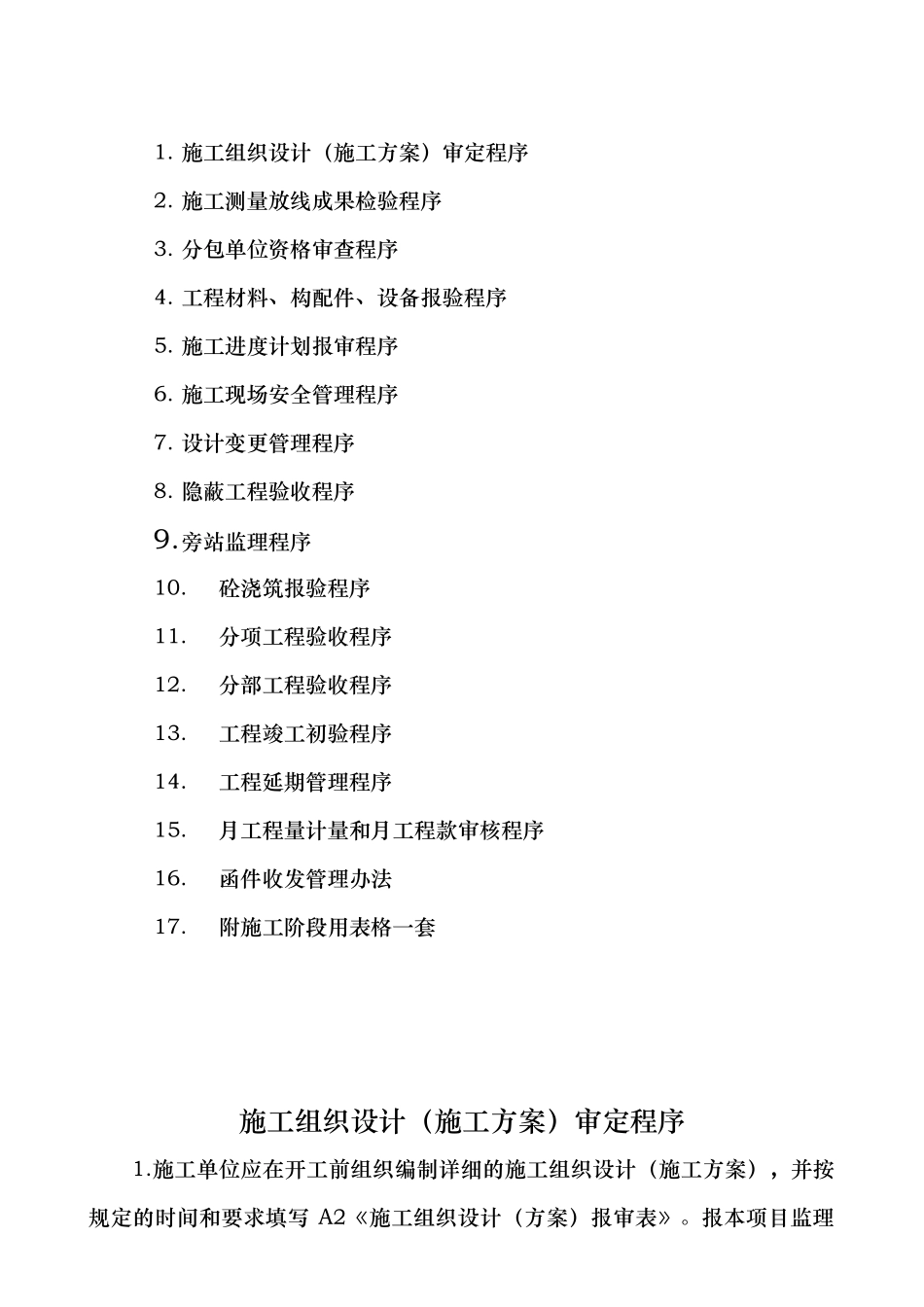

长葛世纪鑫城工地现场监理管理办法河南省建筑设计讨论院监理工程部二 OO 六年八月十二日目 录1
施工组织设计(施工方案)审定程序2
施工测量放线成果检验程序3
分包单位资格审查程序4
工程材料、构配件、设备报验程序5
施工进度计划报审程序6
施工现场安全管理程序7
设计变更管理程序8
隐蔽工程验收程序9
旁站监理程序10
砼浇筑报验程序11
分项工程验收程序12
分部工程验收程序13
工程竣工初验程序14
工程延期管理程序15
月工程量计量和月工程款审核程序16
函件收发管理办法17
附施工阶段用表格一套施工组织设计(施工方案)审定程序1

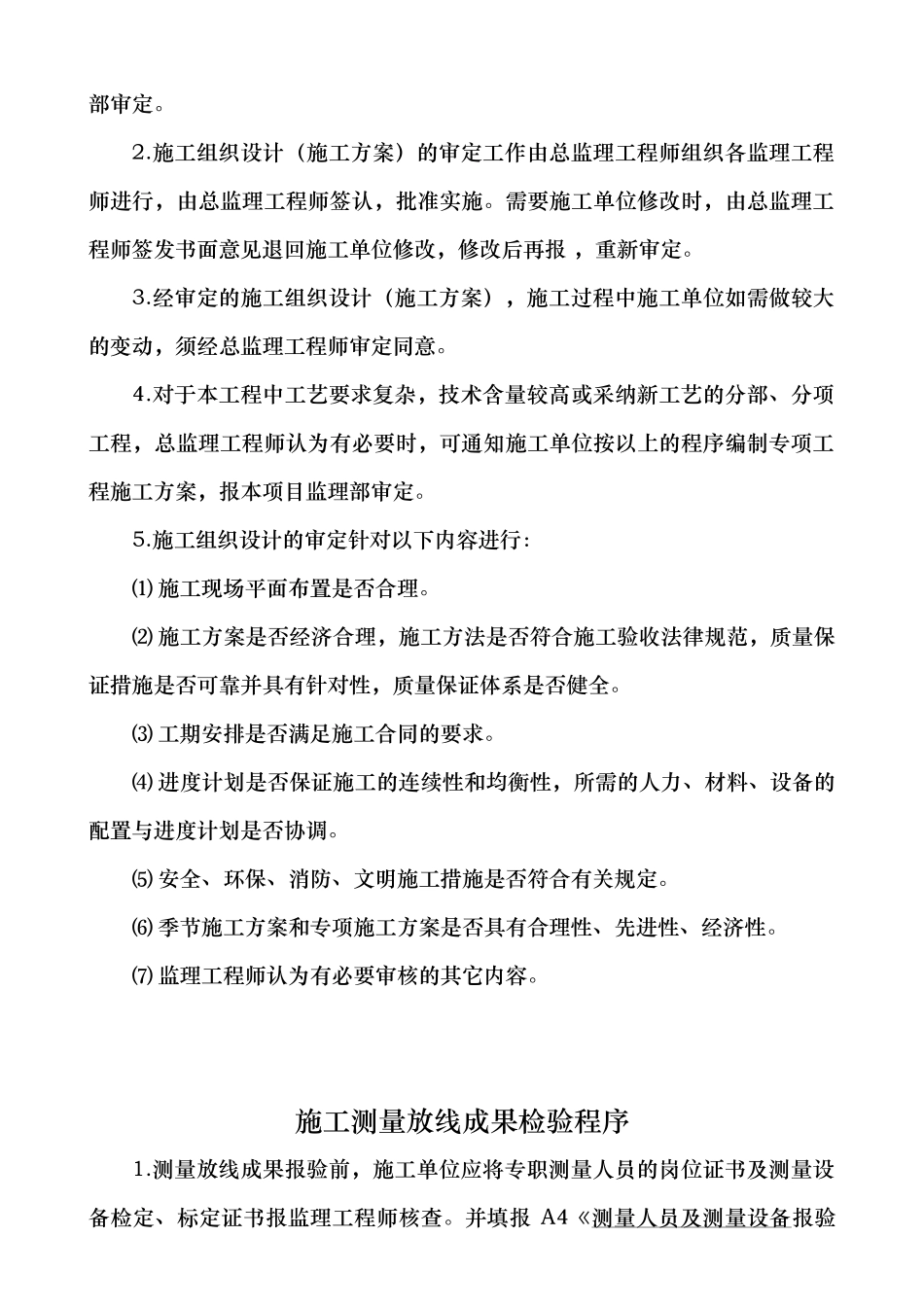

施工单位应在开工前组织编制详细的施工组织设计(施工方案),并按规定的时间和要求填写 A2《施工组织设计(方案)报审表》
报本项目监理部审定
施工组织设计(施工方案)的审定工作由总监理工程师组织各监理工程师进行,由总监理工程师签认,批准实施
需要施工单位修改时,由总监理工程师签发书面意见退回施工单位修改,修改后再报 ,重新审定
经审定的施工组织设计(施工方案),施工过程中施工单位如需做较大的变动,须经总监理工程师审定同意
对于本工程中工艺要求复杂,技术含量较高或采纳新工艺的分部、分项工程,总监理工程师认为有必要时,可通知施工单位按以上的程序编制专项工程施工方案,报本项目监理部审定
施工组织设计的审定针对以下内容进行:⑴ 施工现场平面布置是否合理
⑵ 施工方案是否经济合理,施工方法是否符合施工验收法律规范,质量保证措施是否可靠并具有针对性,质量保证体系是否健全
⑶ 工期安排是否满足施工合同的要求
⑷ 进度计划是否保证施工的连续性和均衡性,所需的人力、材料、设备的配置与进度计划是否协调
⑸ 安全、环保、消防、文明施工措施是否符合有关规定
⑹ 季节施工方案和专项施工方案是否具有合理性、先进性、经济性
⑺ 监理工程师
