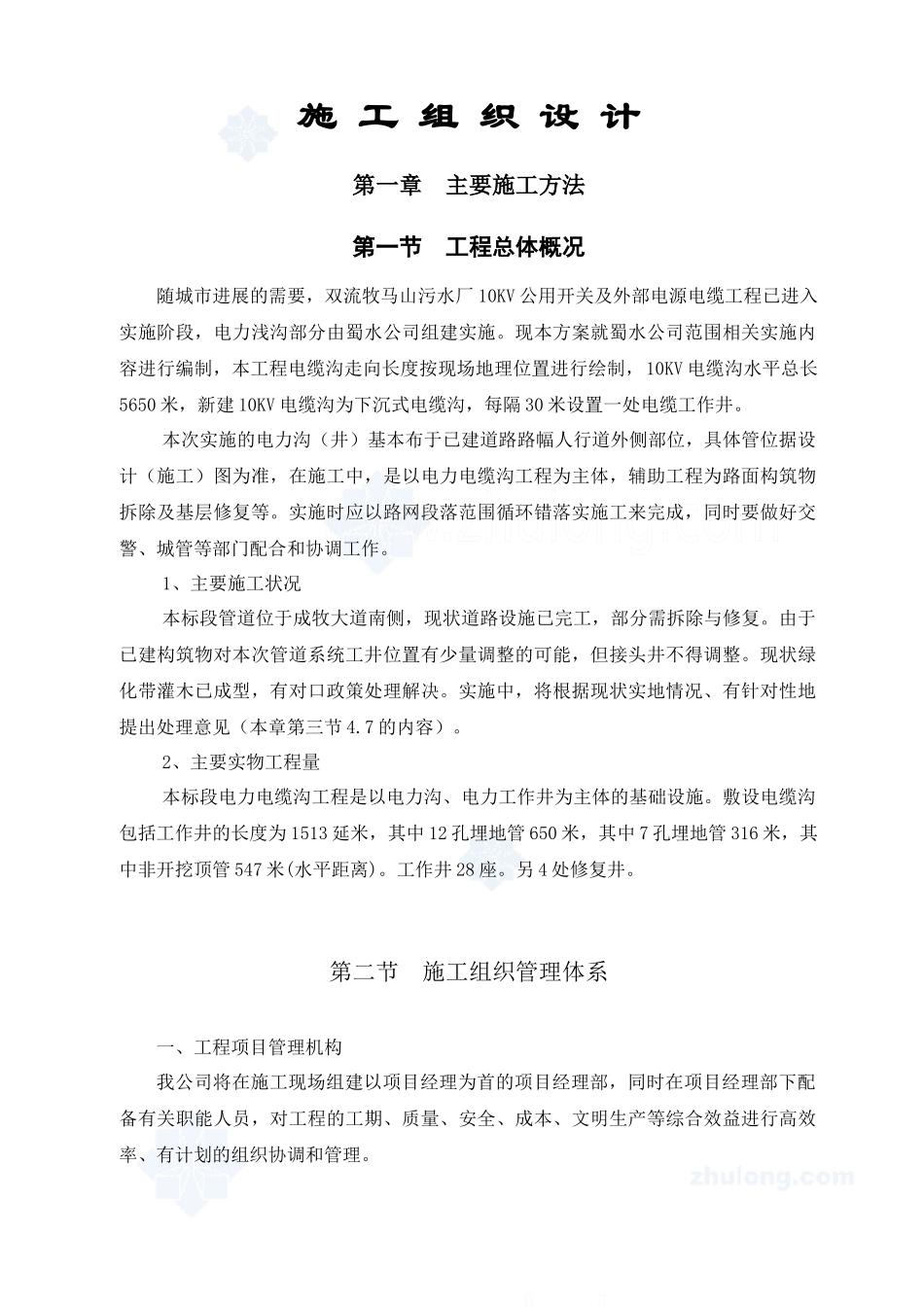

施 工 组 织 设 计第一章 主要施工方法第一节 工程总体概况随城市进展的需要,双流牧马山污水厂 10KV 公用开关及外部电源电缆工程已进入实施阶段,电力浅沟部分由蜀水公司组建实施
现本方案就蜀水公司范围相关实施内容进行编制,本工程电缆沟走向长度按现场地理位置进行绘制,10KV 电缆沟水平总长5650 米,新建 10KV 电缆沟为下沉式电缆沟,每隔 30 米设置一处电缆工作井
本次实施的电力沟(井)基本布于已建道路路幅人行道外侧部位,具体管位据设计(施工)图为准,在施工中,是以电力电缆沟工程为主体,辅助工程为路面构筑物拆除及基层修复等
实施时应以路网段落范围循环错落实施工来完成,同时要做好交警、城管等部门配合和协调工作
1、主要施工状况本标段管道位于成牧大道南侧,现状道路设施已完工,部分需拆除与修复
由于已建构筑物对本次管道系统工井位置有少量调整的可能,但接头井不得调整
现状绿化带灌木已成型,有对口政策处理解决
实施中,将根据现状实地情况、有针对性地提出处理意见(本章第三节 4
7 的内容)
2、主要实物工程量本标段电力电缆沟工程是以电力沟、电力工作井为主体的基础设施
敷设电缆沟包括工作井的长度为 1513 延米,其中 12 孔埋地管 650 米,其中 7 孔埋地管 316 米,其中非开挖顶管 547 米(水平距离)
工作井 28 座
另 4 处修复井
第二节 施工组织管理体系一、工程项目管理机构我公司将在施工现场组建以项目经理为首的项目经理部,同时在项目经理部下配备有关职能人员,对工程的工期、质量、安全、成本、文明生产等综合效益进行高效率、有计划的组织协调和管理
二、市政工程队队长工作内容:(一)对施工队伍进行组织管理:市政工程队队长组织一支具有较高管理水平和丰富施工经验的施工队伍,在开工之前将所有人员组织到位,确保工程按要求准时开工
同时对每位员工进行从登记造册,对外来
