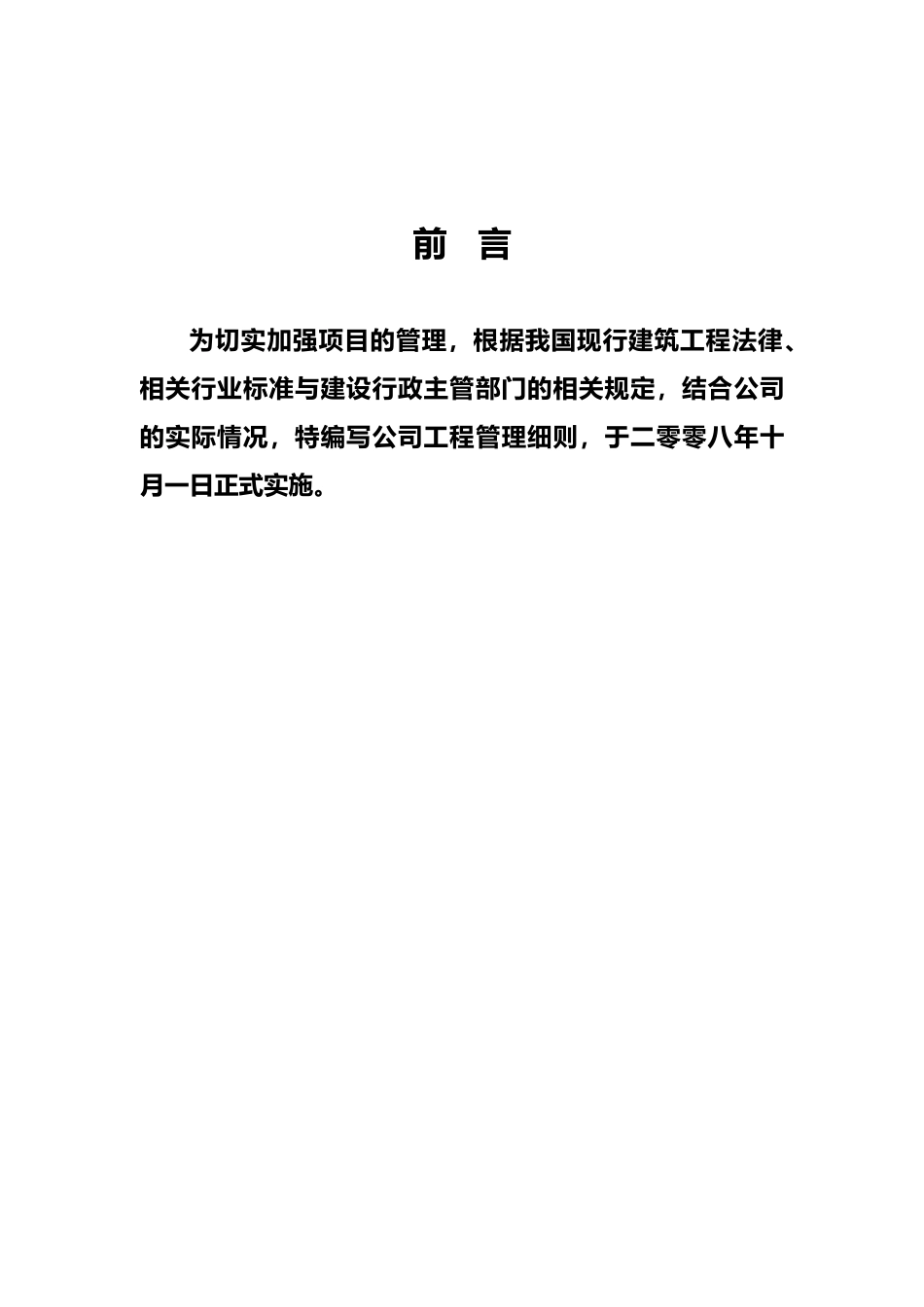

工程质量安全管理规定----------------------- -----------------------日期:前 言为切实加强项目的管理,根据我国现行建筑工程法律、相关行业标准与建设行政主管部门的相关规定,结合公司的实际情况,特编写公司工程管理细则,于二零零八年十月一日正式实施。第一章工程项目质量管理制度第一节总则1、为确保我公司项目的工程建设质量,根据合同的有关规定与有关法律法规,制定本办法。2、本章未涉与的质量要求,按现行国家规、维吾尔自治区、阿克地区的相关规定要求执行。第二节质量管理具体要求1、工程中标后,本工程承包人在签订承包合同之前,将管理人员与各工种分包人员,个人简历上报工程部。对其进行初步审核,如不具备承包能力的由工程部上报总公司审核。2、对于挂靠本公司的外地单位或个人,不熟知的应进行摸底考察,如有不良记录的,不具备建筑行业职业道德的或不是本行业人士,有工程部与公司管理人员评议表决是否予以挂靠。3、项目部施工场地的大门制作七牌两图、安全、质量标志的挂设,按公司统一规定格式由各项目部资料员向公司拷贝电子版样本制作。4、对于不服从公司管理的项目班子,对公司形象、名誉造成损失的,公司将给予 30000 万至 50000 元罚款,造成安全质量事故的由本项目部责任人全权承担一切费用。5、项目部应在施工合同签订后 21 天,向监理和公司提交具有可实施性的施工组织设计、安全施工组织设计、安全措施、施工方案、质量保证措施等,其容应有针对性和有效性。6、施工现场质量管理应有相应的施工技术标准,健全的质量管理体系、施工质量检验制度和综合施工质量水平评定考核制度。监理单位在开工前和施工过程中对以上容进行检查,如项目部未完成以上各项制度,应督促完善。第三节质量管理实施细则l、模板工程(1)模板工程承重支撑架必须严格按已审批的专项施工方案实施,严格根据现行规技术要求施工。发现立杆间距扫地杆、剪刀撑与专项方案不符导致模板工程承载力、刚度、稳定性不足的,每处罚款 2000 元,并作返工处理。(2)安装现浇结构的上层模板时,下层楼板应具有承受上层和本层的承载能力,或加设支架,上下层支架的立杆对准,并铺设垫板。在已经完成的模板工程中,每发现一次罚款 500 元并做加固处理。(3)模板隔离剂不得玷污钢筋和混凝土接茬处。每发现一次罚款 500 元并清理到位。(4)模板与其支架拆除的/顷序与安全措施应按施工专项方案执行。未按专项方案拆除的,未提供拆模试块报告擅自拆模...
