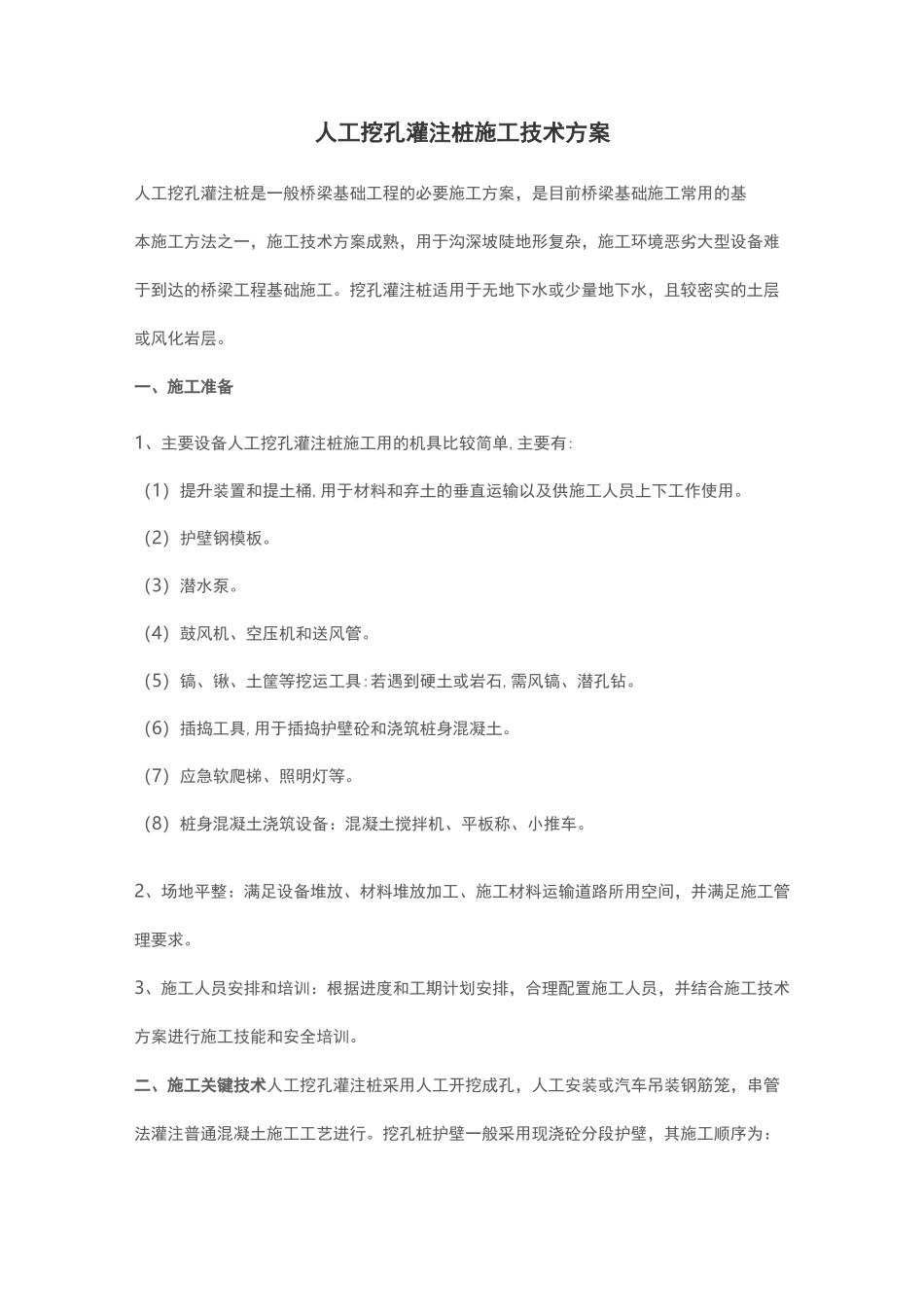

人工挖孔灌注桩施工技术方案人工挖孔灌注桩是一般桥梁基础工程的必要施工方案,是目前桥梁基础施工常用的基本施工方法之一,施工技术方案成熟,用于沟深坡陡地形复杂,施工环境恶劣大型设备难于到达的桥梁工程基础施工
挖孔灌注桩适用于无地下水或少量地下水,且较密实的土层或风化岩层
一、施工准备1、主要设备人工挖孔灌注桩施工用的机具比较简单,主要有:(1)提升装置和提土桶,用于材料和弃土的垂直运输以及供施工人员上下工作使用
(2)护壁钢模板
(3)潜水泵
(4)鼓风机、空压机和送风管
(5)镐、锹、土筐等挖运工具:若遇到硬土或岩石,需风镐、潜孔钻
(6)插捣工具,用于插捣护壁砼和浇筑桩身混凝土
(7)应急软爬梯、照明灯等
(8)桩身混凝土浇筑设备:混凝土搅拌机、平板称、小推车
2、场地平整:满足设备堆放、材料堆放加工、施工材料运输道路所用空间,并满足施工管理要求
3、施工人员安排和培训:根据进度和工期计划安排,合理配置施工人员,并结合施工技术方案进行施工技能和安全培训
二、施工关键技术人工挖孔灌注桩采用人工开挖成孔,人工安装或汽车吊装钢筋笼,串管法灌注普通混凝土施工工艺进行
挖孔桩护壁一般采用现浇砼分段护壁,其施工顺序为:场地平整 i 定位 i 挖孔 i 护壁(边挖边护壁)i 成孔检查一安装钢筋笼一浇灌砼

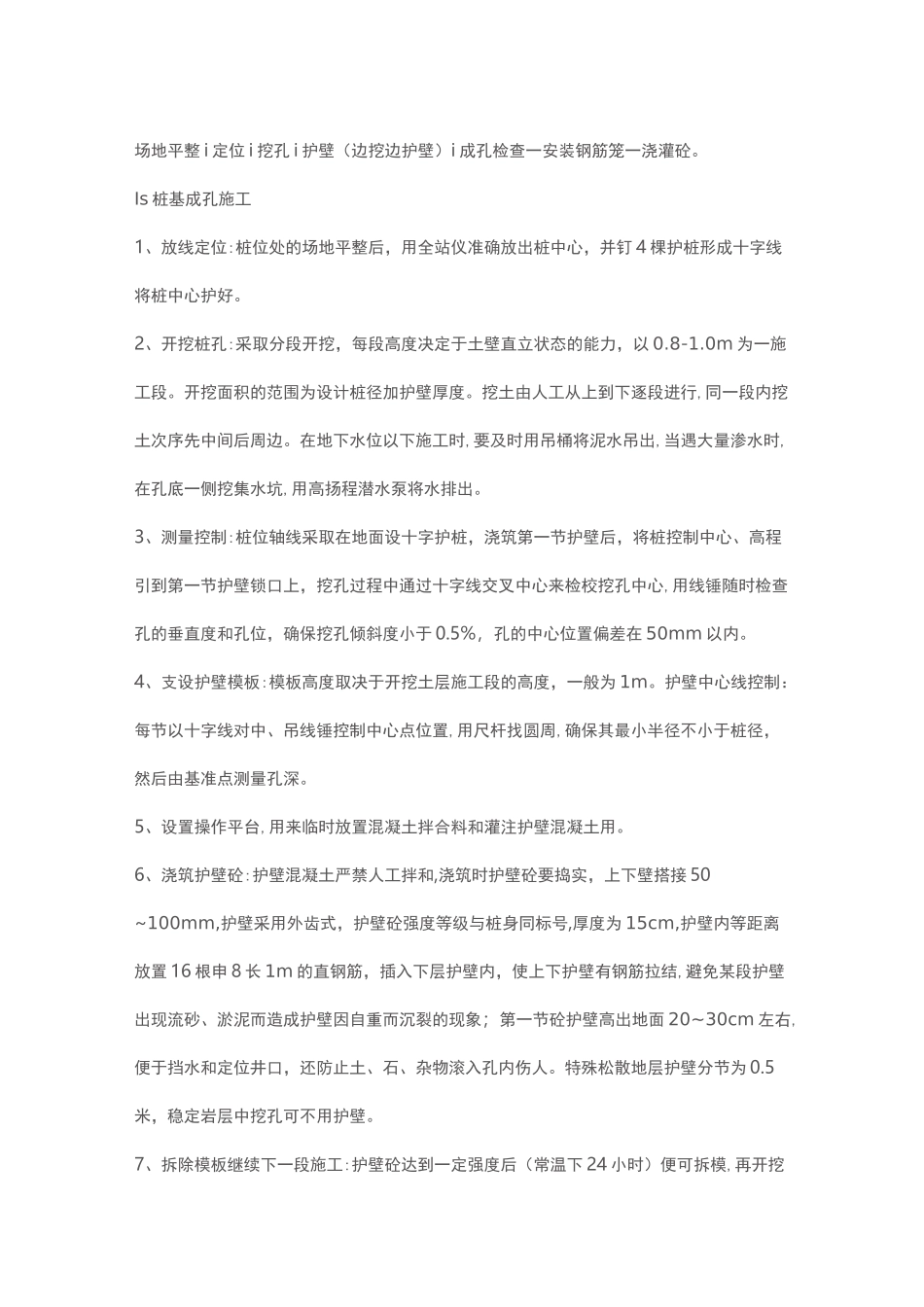

Is 桩基成孔施工1、放线定位:桩位处的场地平整后,用全站仪准确放出桩中心,并钉 4 棵护桩形成十字线将桩中心护好
2、开挖桩孔:采取分段开挖,每段高度决定于土壁直立状态的能力,以 0
0m 为一施工段
开挖面积的范围为设计桩径加护壁厚度
挖土由人工从上到下逐段进行,同一段内挖土次序先中间后周边
在地下水位以下施工时,要及时用吊桶将泥水吊出,当遇大量渗水时,在孔底一侧挖集水坑,用高扬程潜水泵将水排出
3、测量控制:桩位轴线采取在地面设十字护桩,浇筑第一节护壁后,将桩控制中心、高程
