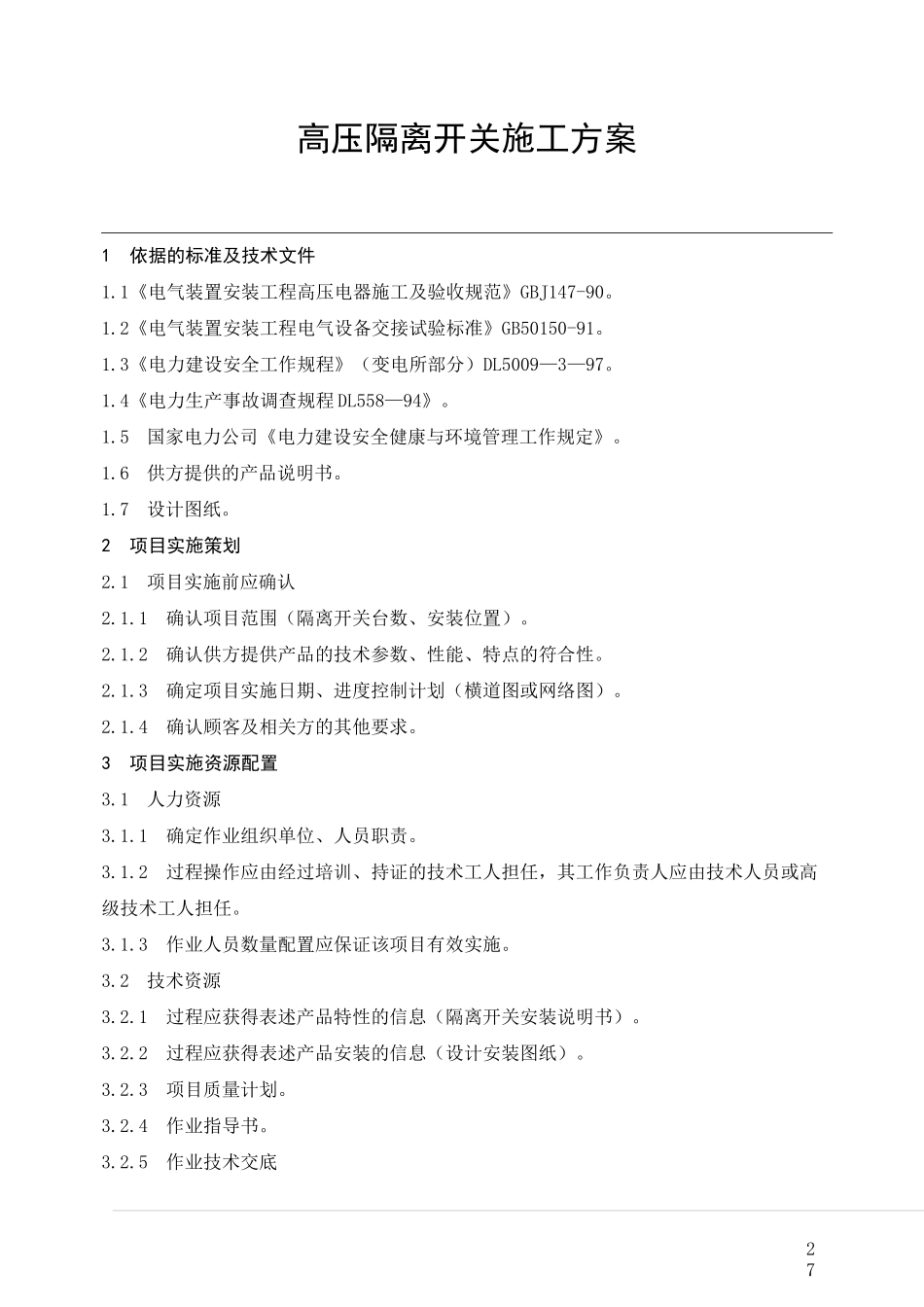

27高压隔离开关施工方案1依据的标准及技术文件1
1《电气装置安装工程高压电器施工及验收规范》GBJ147-90
2《电气装置安装工程电气设备交接试验标准》GB50150-91
3《电力建设安全工作规程》(变电所部分)DL5009—3—97
4《电力生产事故调查规程 DL558—94》
5国家电力公司《电力建设安全健康与环境管理工作规定》
6供方提供的产品说明书
2项目实施策划2
1项目实施前应确认2
1确认项目范围(隔离开关台数、安装位置)
2确认供方提供产品的技术参数、性能、特点的符合性
3确定项目实施日期、进度控制计划(横道图或网络图)
4确认顾客及相关方的其他要求
3项目实施资源配置3
1人力资源3
1确定作业组织单位、人员职责
2过程操作应由经过培训、持证的技术工人担任,其工作负责人应由技术人员或高级技术工人担任
3作业人员数量配置应保证该项目有效实施
2技术资源3
1过程应获得表述产品特性的信息(隔离开关安装说明书)
2过程应获得表述产品安装的信息(设计安装图纸)
3项目质量计划
4作业指导书

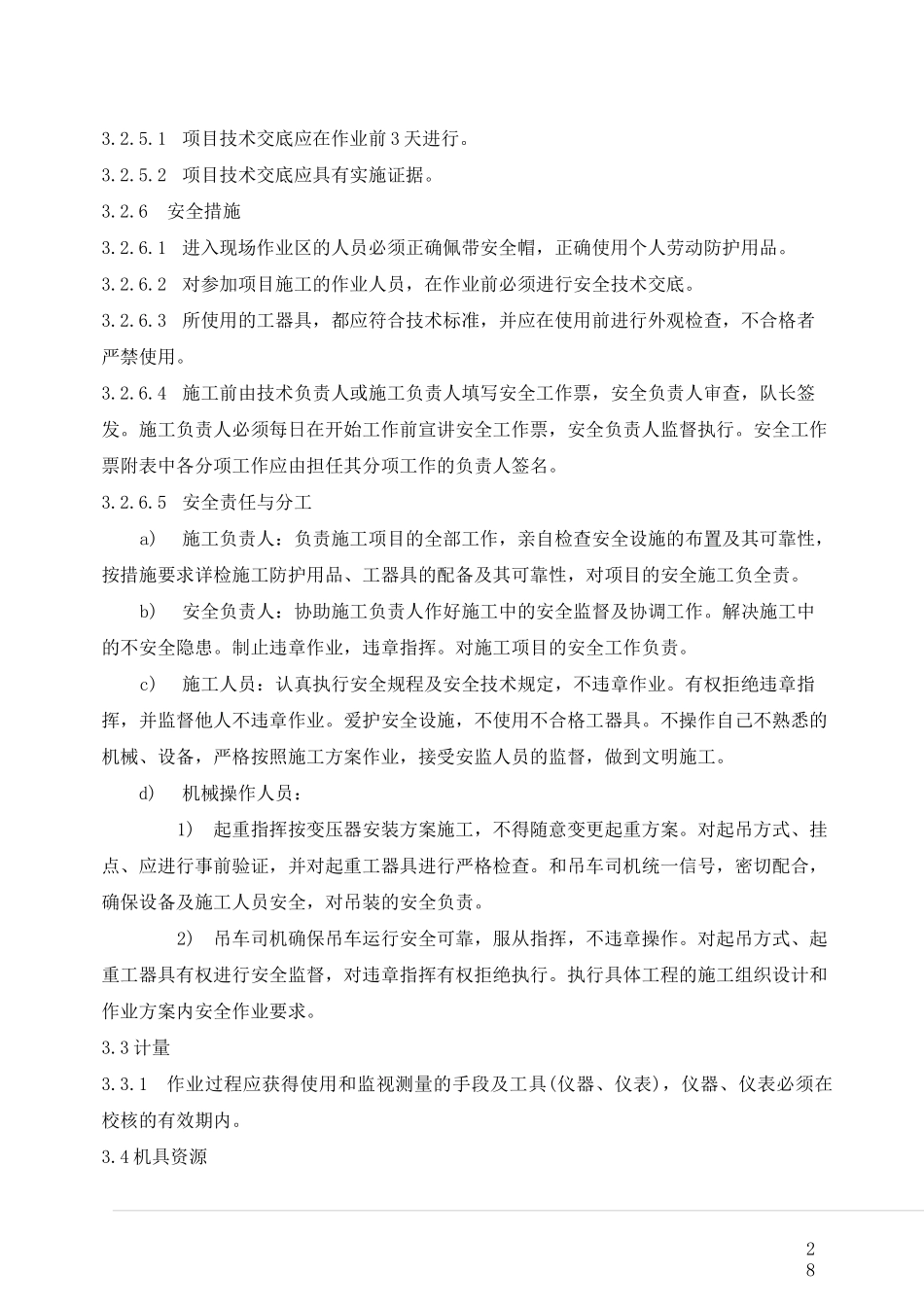

5作业技术交底283
1项目技术交底应在作业前 3 天进行
2项目技术交底应具有实施证据
6安全措施3
1进入现场作业区的人员必须正确佩带安全帽,正确使用个人劳动防护用品
2对参加项目施工的作业人员,在作业前必须进行安全技术交底
3所使用的工器具,都应符合技术标准,并应在使用前进行外观检查,不合格者严禁使用
4施工前由技术负责人或施工负责人填写安全工作票,安全负责人审查,队长签发
施工负责人必须每日在开始工作前宣讲安全工作票,安全负责人监督执行
安全工作票附表中各分项工作应由担任
