一 、 总 体 施 工 组 织 布 置 及 规 划( 一 ) 工 程 概 况1、 工 程 范 围 及 项 目 内 容本 标 工 程 为 改 建 铁 路 胶 济 线 电 气 化 工 程 ( 简 称胶 济 电 化 ) 的 综 合 工 程 第 ZH-9 标 段 ; 起 讫 里 程 :K261+800 ~ K274+100 ; 工 程 范 围 : 金 岭 镇 ( 不 含 ) ~淄 博 ( 含 ) , 正 线 12
主 要 工 程 内 容 : 湖 田 中间 站 、 淄 博 区 段 站 及 所 含 各 区 间 内 路 基 ( 不 含 喷 播植 草 ) 、 桥 涵 、 轨 道 和 站 场 电 力 ( 不 含 贯 穿 线 ) 、房 屋 ( 不 含 牵 引 变 电 所 ) 、 机 务 、 车 辆 、 站 场 建 筑设 备 、 公 路 跨 线 桥 等 工 程
主 要 工 程 项 目 内 容 有 :⑴ 路 基 土 石 方 工 程 :本 标 段 为 站 场 土 方 , 主 要 集 中 在 淄 博 站 的 货 运车 场 ( 调 车 场 、 调 发 场 ) 东 端 、 新 建 双 线 绕 行 地 段K270+100 ~ 271+810 , 1688
55m ) 、 东 营 支 线 疏 解 线( 7
15km ) 等 ( 占 总 量 的 95 % ) 和 湖 田 站 东 端 ( 占总 量 的 5 % )
挖 方 比 重 大 ( 占 总 量 的 96 % ) , 运距 : 站 场 5km 内 , 区 间 3km 内
本 标 段 特 别 设 计 路 基 1 处
东 营 支 线 疏 解 线SDK3+000 ~ 5+100 ( 长 2
1km , 灯 泡 线 地 段 ) 通 过 煤 矿采 空 区 , 路 基 填 高 约 10m

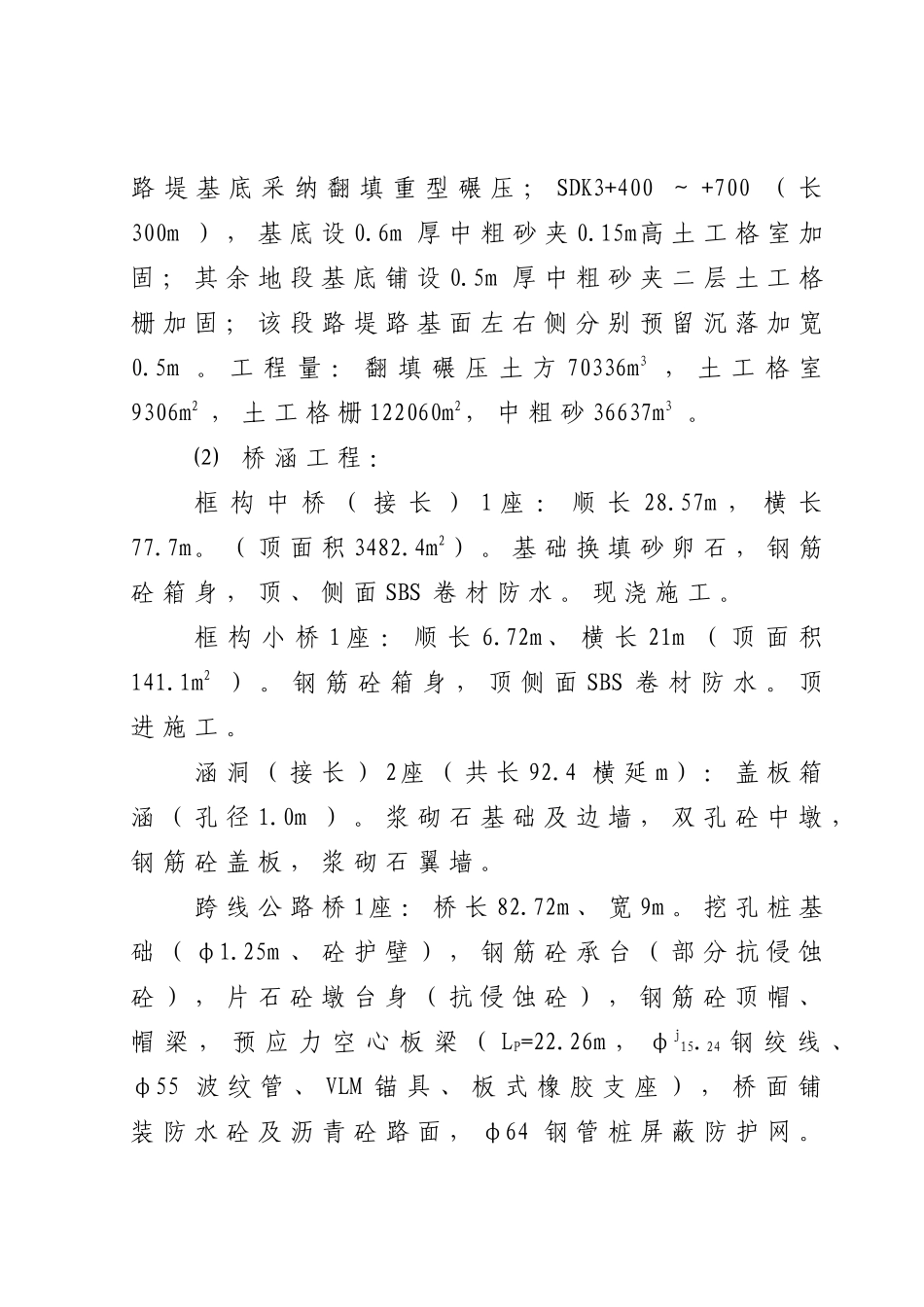

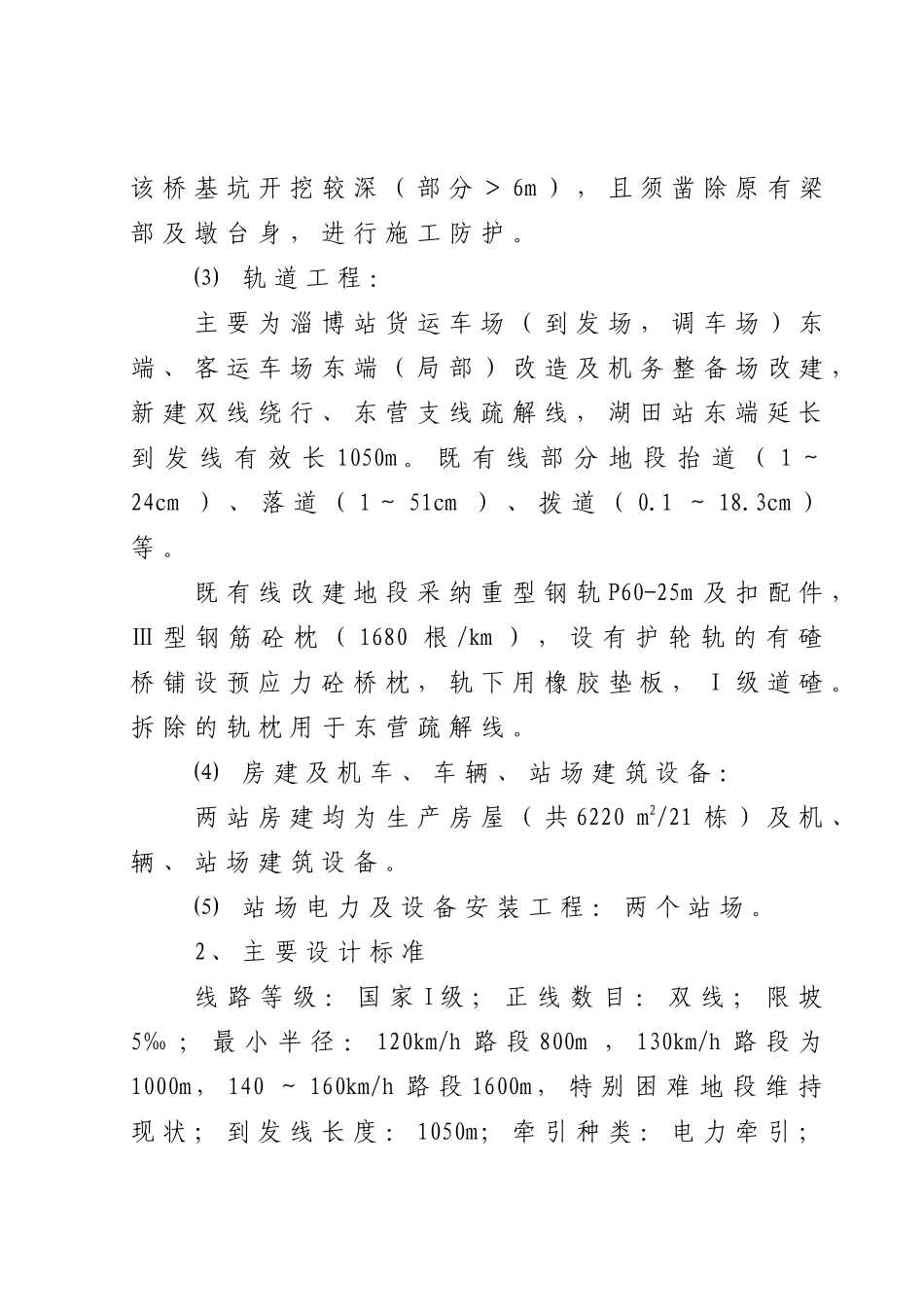

设 计 工 程 措 施 为 : 全 段路 堤 基 底 采
