1×××××工程施工组织设计
2×××××施工图纸
3 钢筋焊接与验收规〔JGJ18-96〕
4 建筑施工高处作业安全技术规〔JGJ80—91〕2
工程概况 3

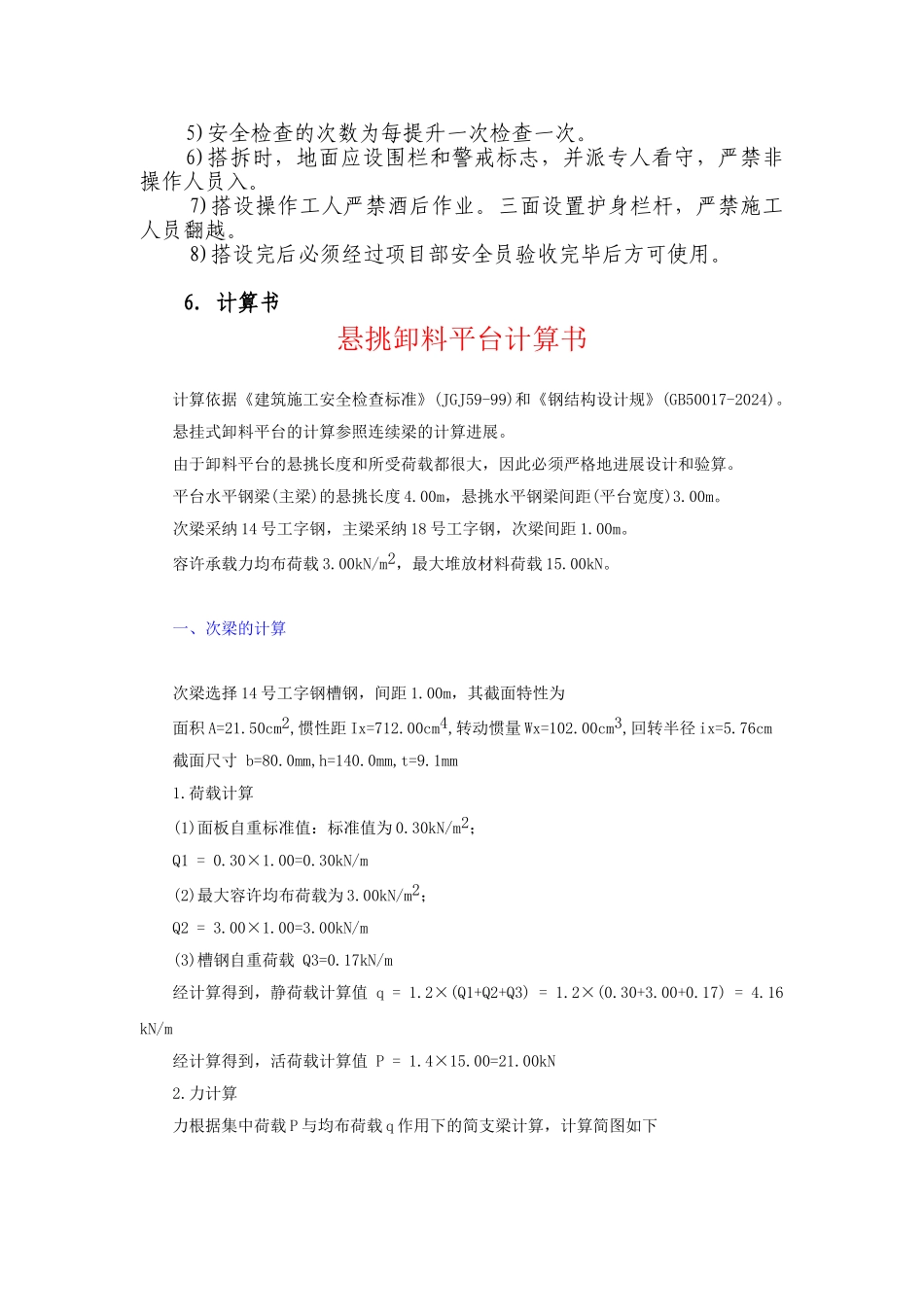

施工安排根底与上部结构施工阶段采纳双排钢管脚手架搭设施工
在主体结构施工中,楼层材料转换采纳悬挑式卸料平台施工
主要施工方法1)施工前应检查构配件的焊接质量,几何尺寸,并涂刷二道防锈漆
2〕构配件运至施工现场后,应在混凝土硬地面上按设计尺寸进工程名称建设单位工程地点设计单位施工单位监理单位展组装,并保持整体平衡不扭曲,桁架与钢管栏杆用扣件扣紧,扣件的拧紧力矩为 65N/m
在桁架上布设脚手管
3〕铺设脚手板,脚手板厚度为 50mm 厚松木板
上面用 φ12 钢筋压牢
4〕安装栏杆,栏杆高度为 1500mm
栏杆侧设安全密目网
5〕安装平台吊索,吊索钢丝绳采纳 φ18 钢丝绳,计 4 根
分别布置在料台平面 φ20 的吊环上,并用 Y5-15 绳卡卡牢,每根钢丝绳不少于 6 只
6〕利用塔吊的吊索将 M20 的卸甲分别从平台的四个角上扣紧,保持根本平衡时,慢慢吊起平台至安装高度,将 18 号工字钢支腿伸入混凝土结构面,利用结构层平面的予留钢筋环用钢丝绳连接限位
7〕先将 2 根 φ18 的钢丝绳分别锚固在上层结构框架柱上,框架柱四角利口围系钢丝绳处应加衬软垫层,再将 2 根 φ18 的
