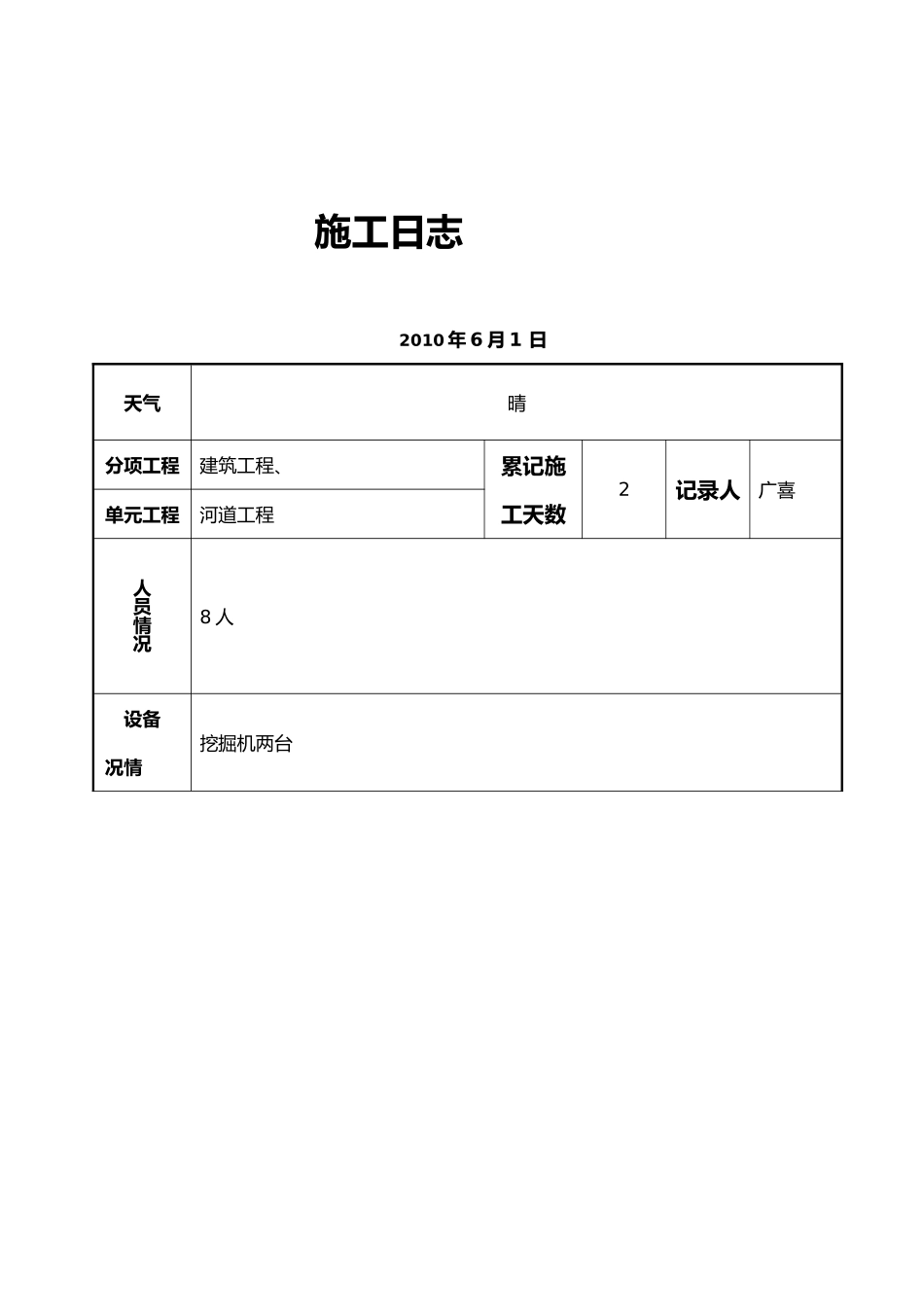

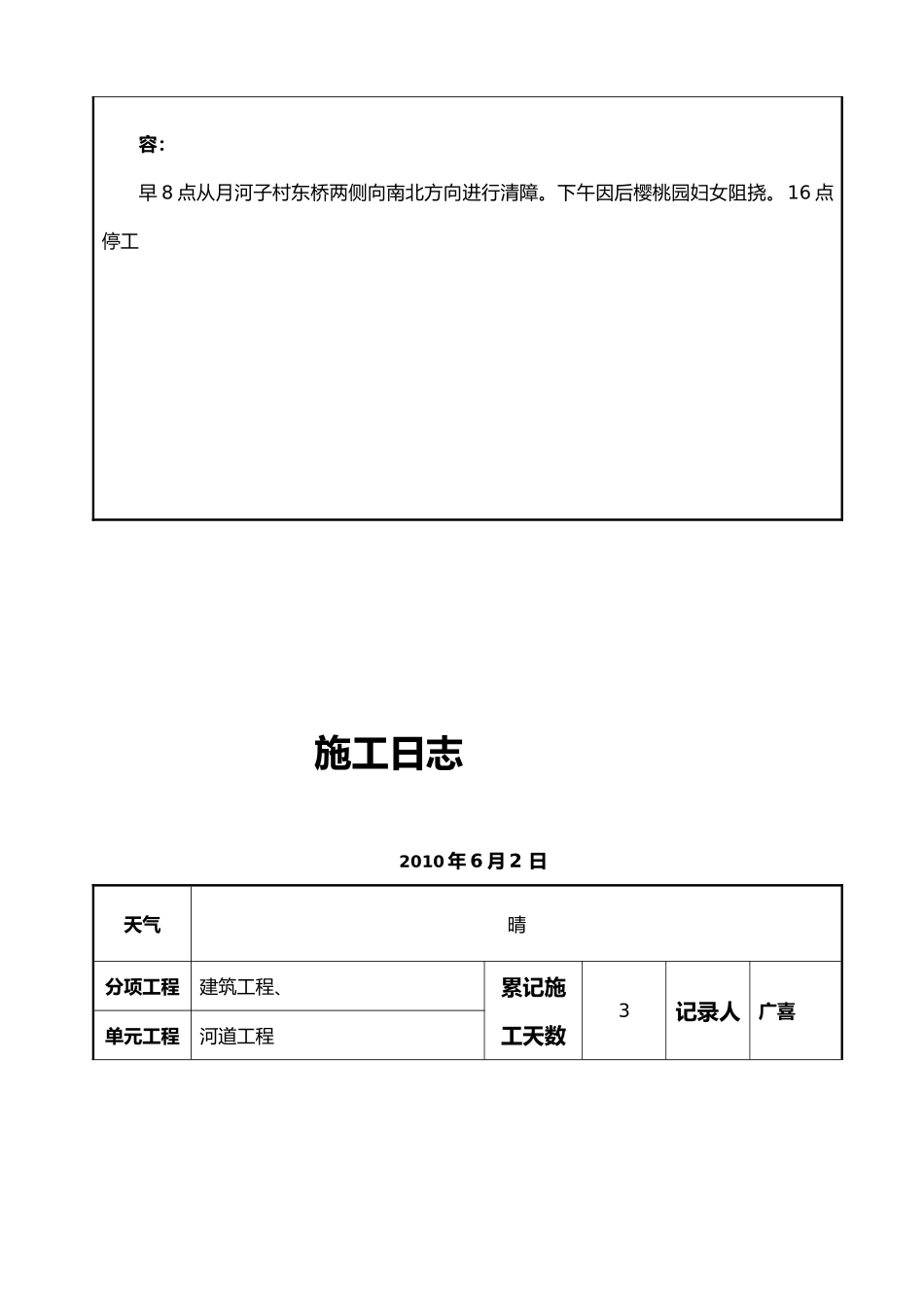

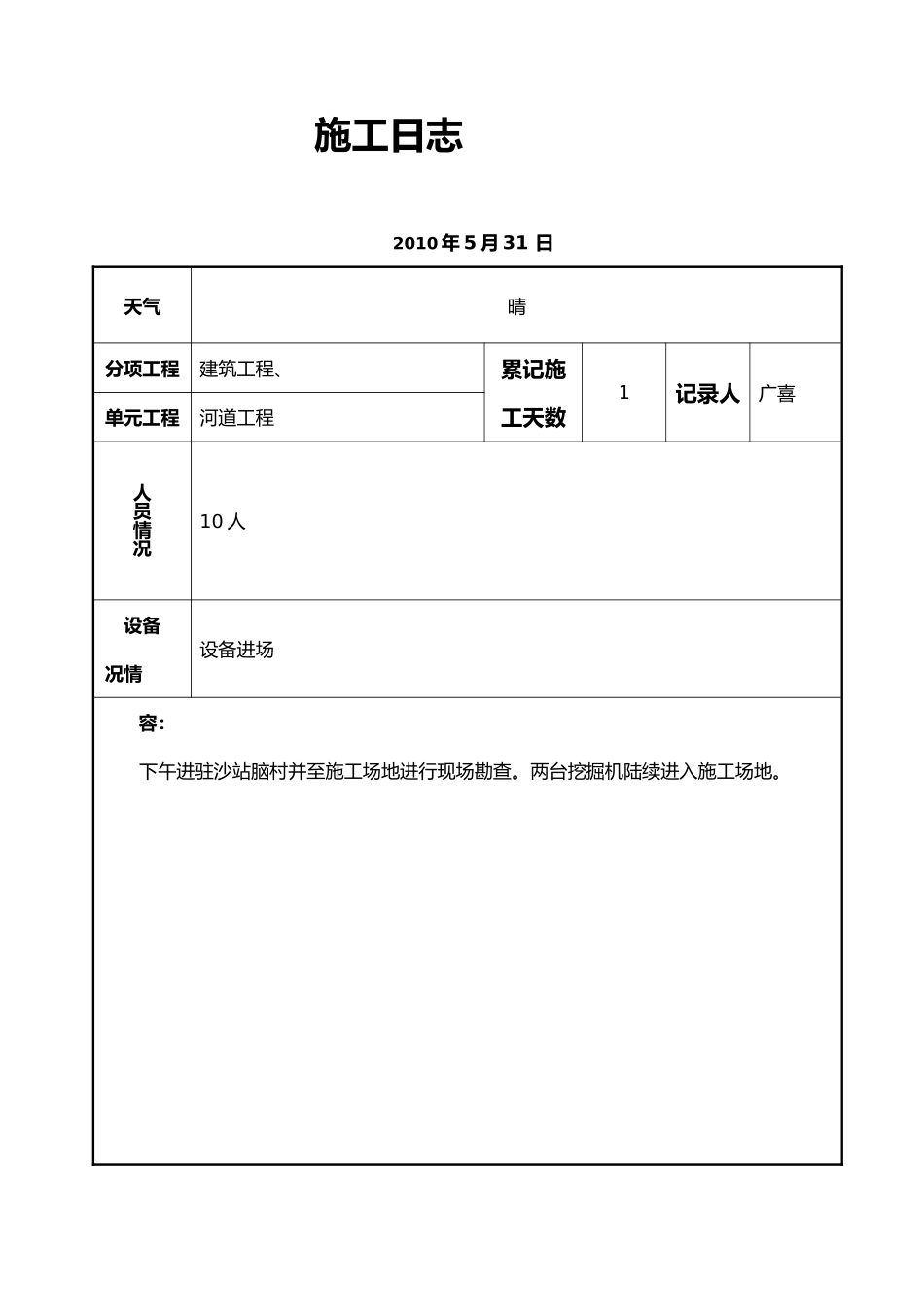

施工日志2010 年 5 月 31 日天气晴分项工程建筑工程、累记施工天数1记录人广喜单元工程河道工程人员情况10 人设备情况设备进场容:下午进驻沙站脑村并至施工场地进行现场勘查。两台挖掘机陆续进入施工场地。施工日志2010 年 6 月 1 日天气晴分项工程建筑工程、累记施工天数2记录人广喜单元工程河道工程人员情况8 人设备情况挖掘机两台容:早 8 点从月河子村东桥两侧向南北方向进行清障。下午因后樱桃园妇女阻挠。16 点停工施工日志2010 年 6 月 2 日天气晴分项工程建筑工程、累记施工天数3记录人广喜单元工程河道工程人员情况4 人设备情况挖掘机 2 台容:一台挖掘机向华堂方向清理(沿河两岸)中午 12 点到达本标段终点 7K+800 处,下午进行地面清理。另一台挖掘机从月河子桥往河涯方向清理。清至脑村村民进行阻挡。下午 17 点停工。蔡店村村民阻挡停止清理。工人 4 人插旗沿边线施工日志2009 年 6 月 3 日天气晴转阵雨分项工程建筑工程、累记施工天数4记录人广喜单元工程河道工程人员情况4 人设备情况挖掘机一台容:早 8 点拖走一台挖掘机,一台挖掘机行至月河子西北角,因 2 棵小树问题未解决停至11 点半吧,待解决好后继续向西北方向后樱桃园推动。下午在樱桃园东桥处因压麦子挖地受阻 15 点半停止清理。挖掘机被扣押施工日志2010 年 6 月 4 日天气晴分项工程建筑工程、累记施工天数5记录人广喜单元工程河道工程人员情况4 人设备情况挖掘机一台容:早 8 点开回扣押的挖掘机因受阻停至脑村西至 12 点。下午 14 点矿产局领导协同州城镇与脑村领导共同清理征地的障碍。清理顺利已经到了 255 省道西 200 米猪场处。后返回至脑西桥。沿河西向南推动了约 200 米。傍晚又弄来一台挖掘机施工日志2010 年 6 月 5 日天气晴分项工程建筑工程、累记施工天数6记录人广喜单元工程河道工程人员情况4 人设备情况挖掘机 2 台,一台未干容:早晨 5 点开始清除脑西桥向南和向向障碍。直至 255 省道后河涯桥西。9 点半,项目经理技术员开会,下午 2 点一台挖掘机到达 7+800 处进行清表。至下午 6 点半已清到月河子西面机井处。同时 3 人从 7+800 沿河岸向上游高程控制桩。一部分未找到。至下午六点半已至脑村东小桥施工日志2010 年 6 月 6 日天气晴分项工程建筑工程累记施工天数7记录人广喜单元工程河道工程人员情况4 人设备情况挖掘机 2 台容:早上 8 点上施工场...
