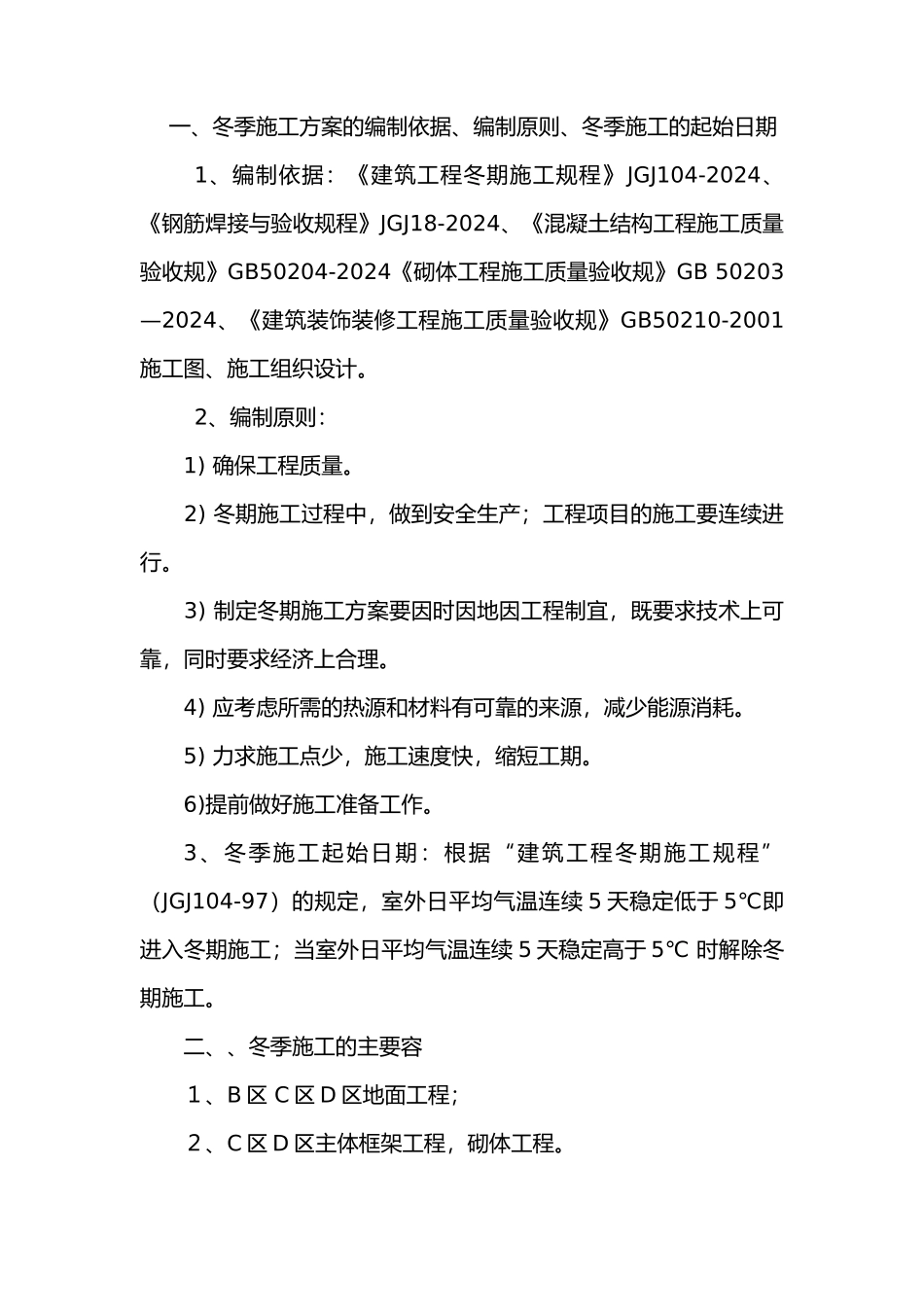

县 中 润 建 设 投 资 标 准 化 厂 房 工 程 冬 季施 工 方 案编制单位:编制人:2024 年 10 月 10 日审批人:年 月 日监理单位:总监理工程师:年 月 日建设单位:项目负责人:年 月 日 一、冬季施工方案的编制依据、编制原则、冬季施工的起始日期1、编制依据:《建筑工程冬期施工规程》JGJ104-2024、《钢筋焊接与验收规程》JGJ18-2024、《混凝土结构工程施工质量验收规》GB50204-2024《砌体工程施工质量验收规》GB 50203—2024、《建筑装饰装修工程施工质量验收规》GB50210-2001施工图、施工组织设计
2、编制原则: 1) 确保工程质量
2) 冬期施工过程中,做到安全生产;工程项目的施工要连续进行
3) 制定冬期施工方案要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理
4) 应考虑所需的热源和材料有可靠的来源,减少能源消耗
5) 力求施工点少,施工速度快,缩短工期
6)提前做好施工准备工作
3、冬季施工起始日期:根据“建筑工程冬期施工规程”(JGJ104-97)的规定,室外日平均气温连续 5 天稳定低于 5℃即进入冬期施工;当室外日平均气温连续 5 天稳定高于 5℃ 时解除冬期施工
二、、冬季施工的主要容1、B 区 C 区 D 区地面工程;2、C 区 D 区主体框架工程,砌体工程

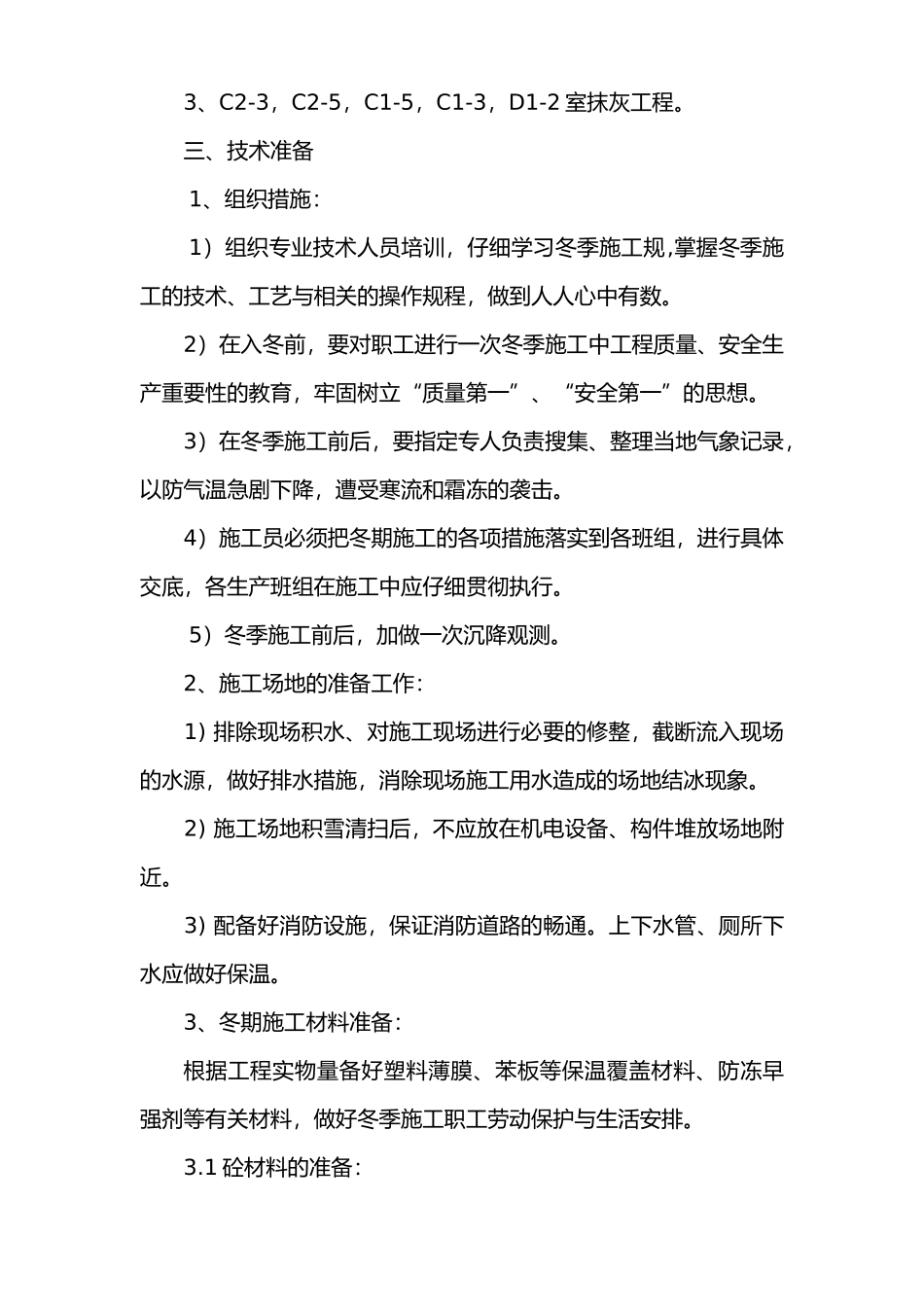

3、C2-3,C2-5,C1-5,C1-3,D1-2 室抹灰工程
三、技术准备1、组织措施:1)组织专业技术人员培训,仔细学习冬季施工规,掌握冬季施工的技术、工艺与相关的操作规程,做到人人心中有数
2)在入冬前,要对职工进行一次冬季施工中工程质量、安全生产重要性的教育,牢固树立“质量第一”、“安全第一”的思想
3)在冬季施工前后,要指定专人负责搜集、整理当地气象记录,以防气温急剧下降,遭受寒流和霜冻的袭击
4)施工员必须把
