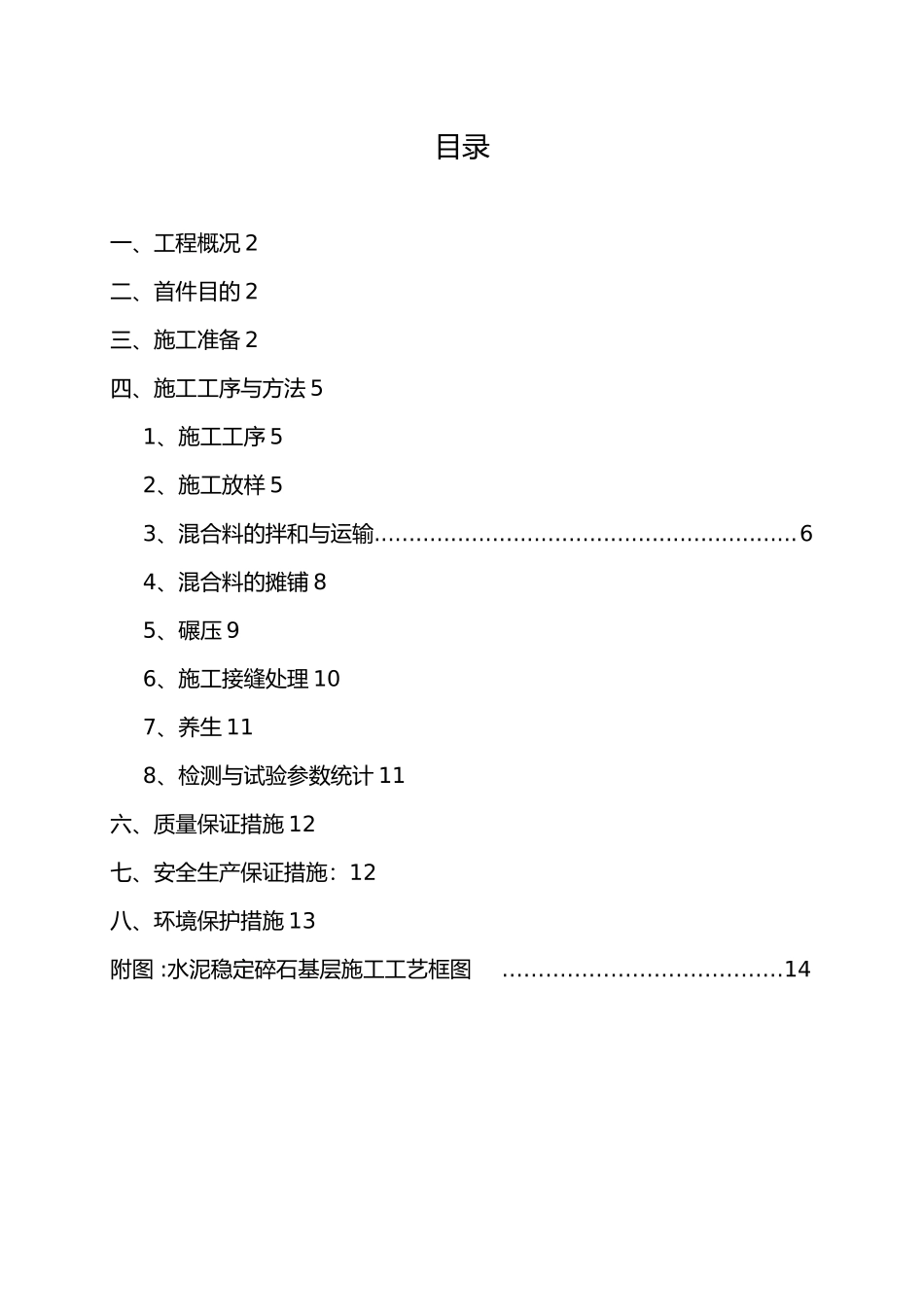

目录一、工程概况 2二、首件目的 2三、施工准备 2四、施工工序与方法 51、施工工序 52、施工放样 53、混合料的拌和与运输

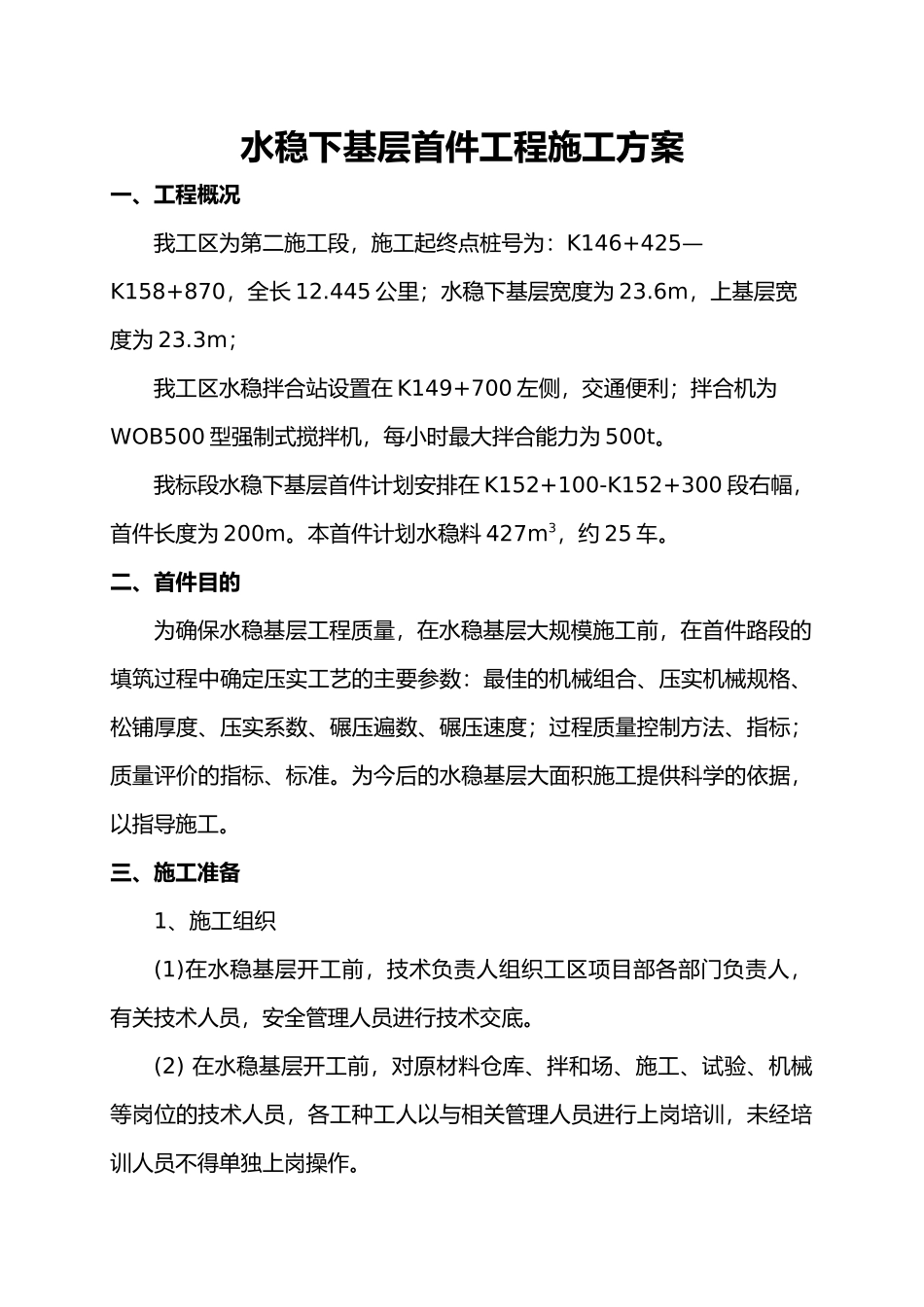

64、混合料的摊铺 85、碾压 96、施工接缝处理 107、养生 118、检测与试验参数统计 11六、质量保证措施 12七、安全生产保证措施:12八、环境保护措施 13附图 :水泥稳定碎石基层施工工艺框图…………………………………14水稳下基层首件工程施工方案一、工程概况我工区为第二施工段,施工起终点桩号为:K146+425—K158+870,全长 12
445 公里;水稳下基层宽度为 23
6m,上基层宽度为 23
3m;我工区水稳拌合站设置在 K149+700 左侧,交通便利;拌合机为WOB500 型强制式搅拌机,每小时最大拌合能力为 500t
我标段水稳下基层首件计划安排在 K152+100-K152+300 段右幅,首件长度为 200m
本首件计划水稳料 427m3,约 25 车
二、首件目的为确保水稳基层工程质量,在水稳基层大规模施工前,在首件路段的填筑过程中确定压实工艺的主要参数:最佳的机械组合、压实机械规格、松铺厚度、压实系数、碾压遍数、碾压速度;过程质量控制方法、指标;质量评价的指标、标准
为今后的水稳基层大面积施工提供科学的依据,以指导施工
三、施工准备1、施工组织(1)在水稳基层开工前,技术负责人组织工区项目部各部门负责人,有关技术人员,安全管理人员进行技术交底
(2) 在水稳基层开工前,对原材料仓库、拌和场、施工、试验、机械等岗位的技术人员,各工种工人以与相关管理人员进行上岗培训,未经培训人员不得单独上岗操作
(3)施工场地试验室在备料和施工过程中,对路面基层原材料进行调查取样,定期抽检和试验分析,提供符合
