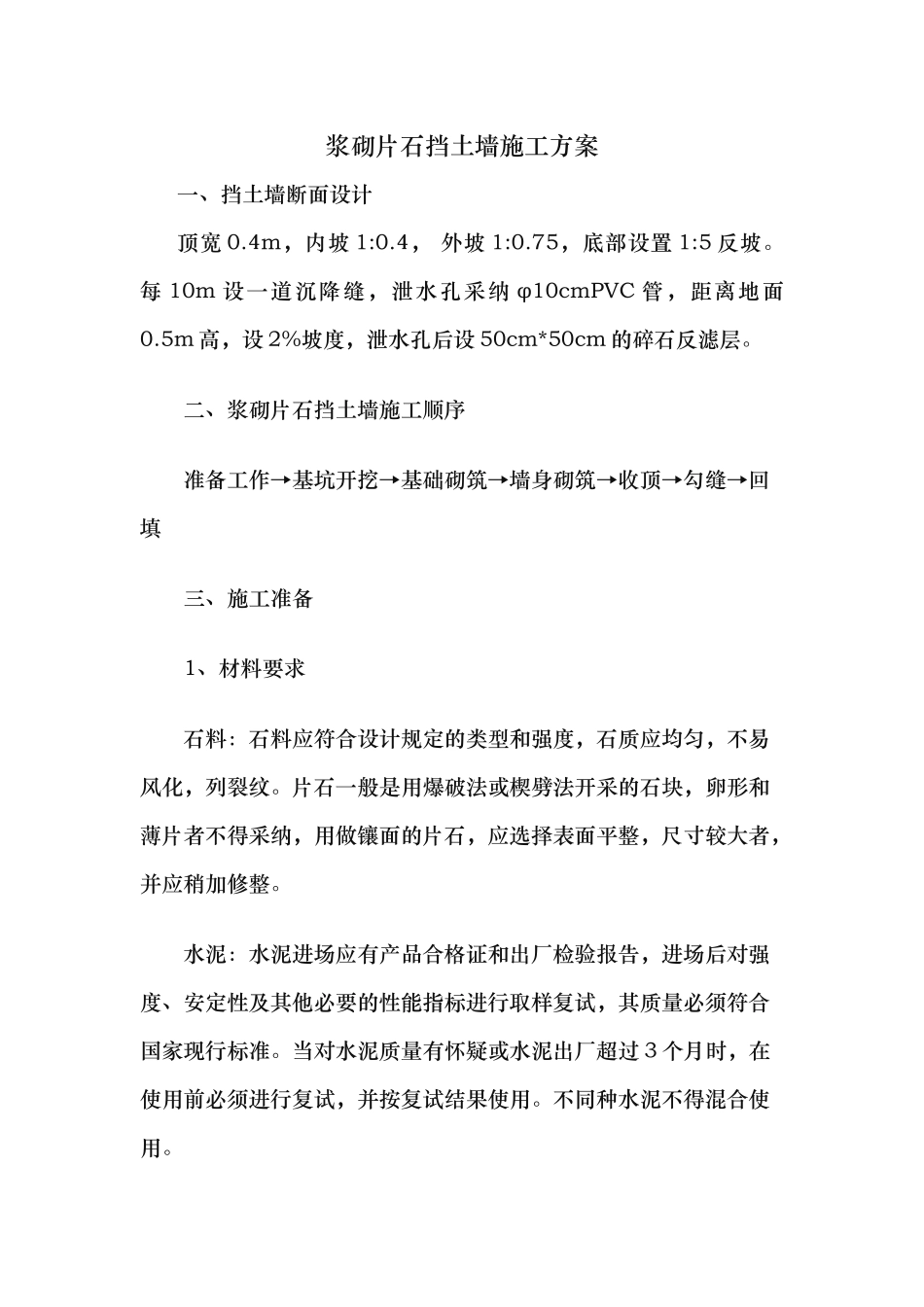

浆砌片石挡土墙施工方案一、挡土墙断面设计顶宽 0
4m,内坡 1:0
4, 外坡 1:0
75,底部设置 1:5 反坡
每 10m 设一道沉降缝,泄水孔采纳 φ10cmPVC 管,距离地面0
5m 高,设 2%坡度,泄水孔后设 50cm*50cm 的碎石反滤层
二、浆砌片石挡土墙施工顺序准备工作→基坑开挖→基础砌筑→墙身砌筑→收顶→勾缝→回填三、施工准备1、材料要求石料:石料应符合设计规定的类型和强度,石质应均匀,不易风化,列裂纹
片石一般是用爆破法或楔劈法开采的石块,卵形和薄片者不得采纳,用做镶面的片石,应选择表面平整,尺寸较大者,并应稍加修整
水泥:水泥进场应有产品合格证和出厂检验报告,进场后对强度、安定性及其他必要的性能指标进行取样复试,其质量必须符合国家现行标准
当对水泥质量有怀疑或水泥出厂超过 3 个月时,在使用前必须进行复试,并按复试结果使用
不同种水泥不得混合使用

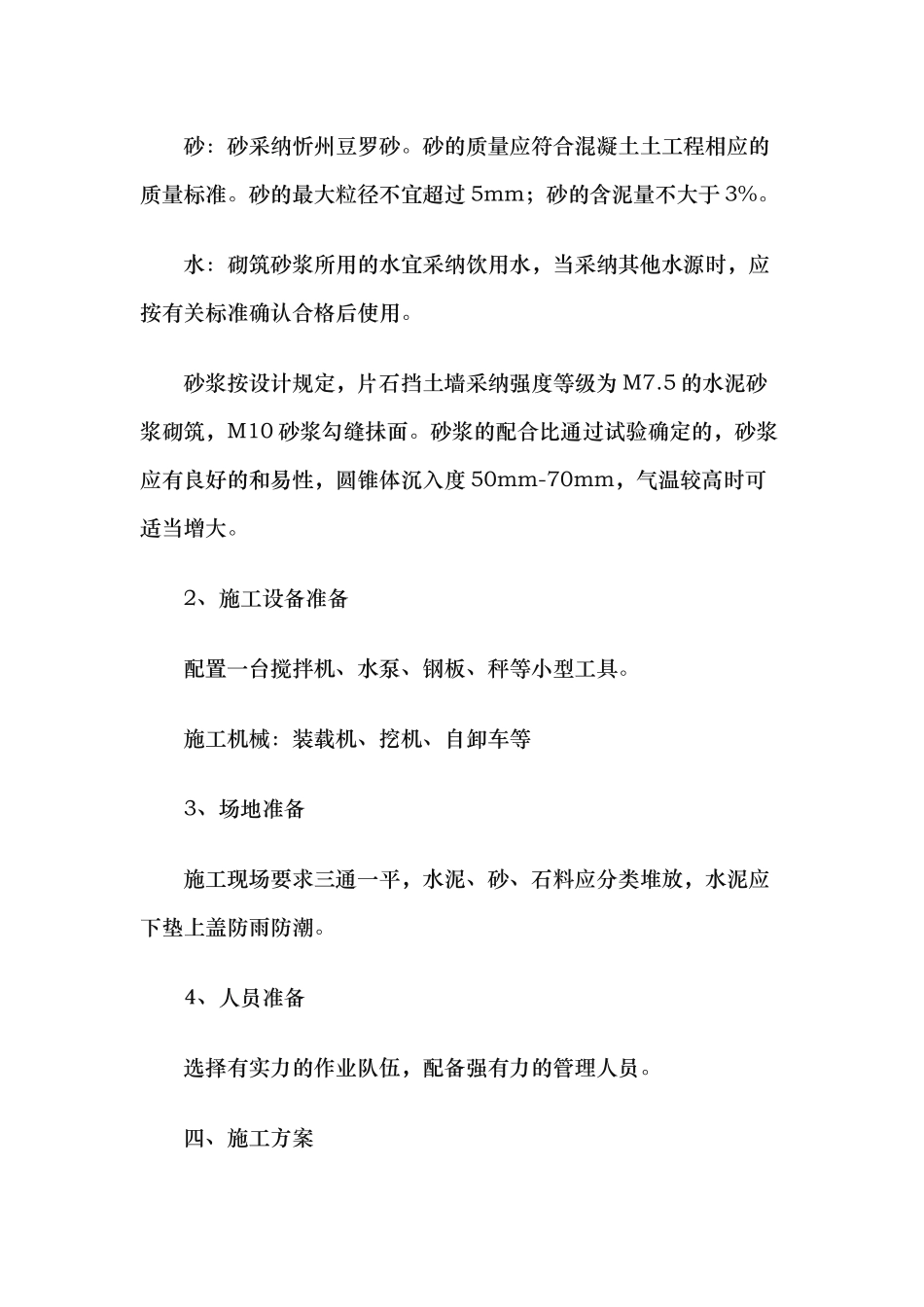

砂:砂采纳忻州豆罗砂
砂的质量应符合混凝土土工程相应的质量标准
砂的最大粒径不宜超过 5mm;砂的含泥量不大于 3%
水:砌筑砂浆所用的水宜采纳饮用水,当采纳其他水源时,应按有关标准确认合格后使用
砂浆按设计规定,片石挡土墙采纳强度等级为 M7
5 的水泥砂浆砌筑,M10 砂浆勾缝抺面
砂浆的配合比通过试验确定的,砂浆应有良好的和易性,圆锥体沉入度 50mm-70mm,气温较高时可适当增大
2、施工设备准备配置一台搅拌机、水泵、钢板、秤等小型工具
施工机械:装载机、挖机、自卸车等3、场地准备施工现场要求三通一平,水泥、砂、石料应分类堆放,水泥应下垫上盖防雨防潮
4、人员准备选择有实力的作业队伍,配备强有力的管理人员
四、施工方案(一)测量放线依据设计图纸,用全站仪准确放出基础四个角点坐标点位,精确测定出挡土墙基座主(横)轴线和起讫点及沉降缝位置
按施工放样的实际需要,用水准仪测量挡土墙各点的原地面高
