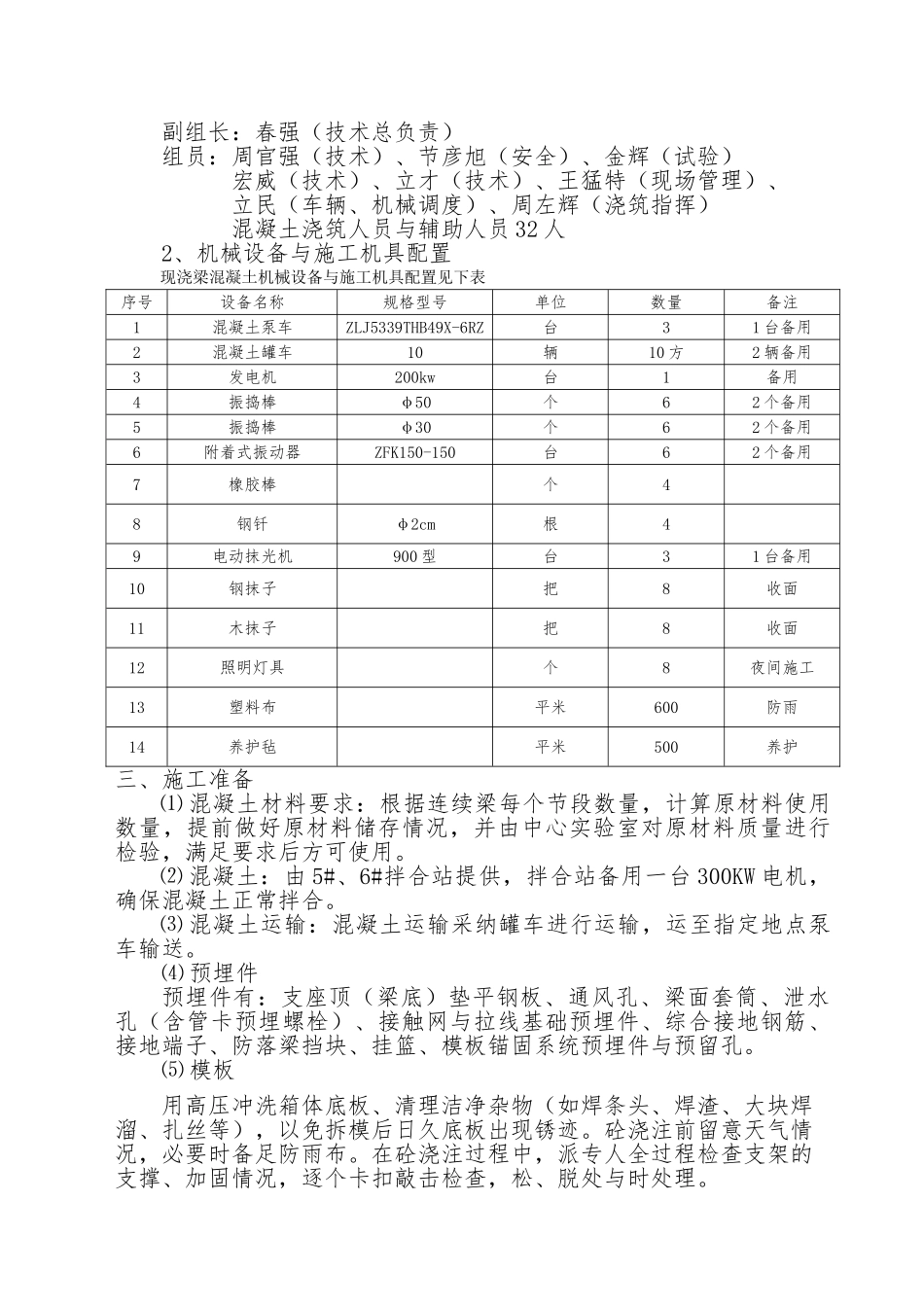

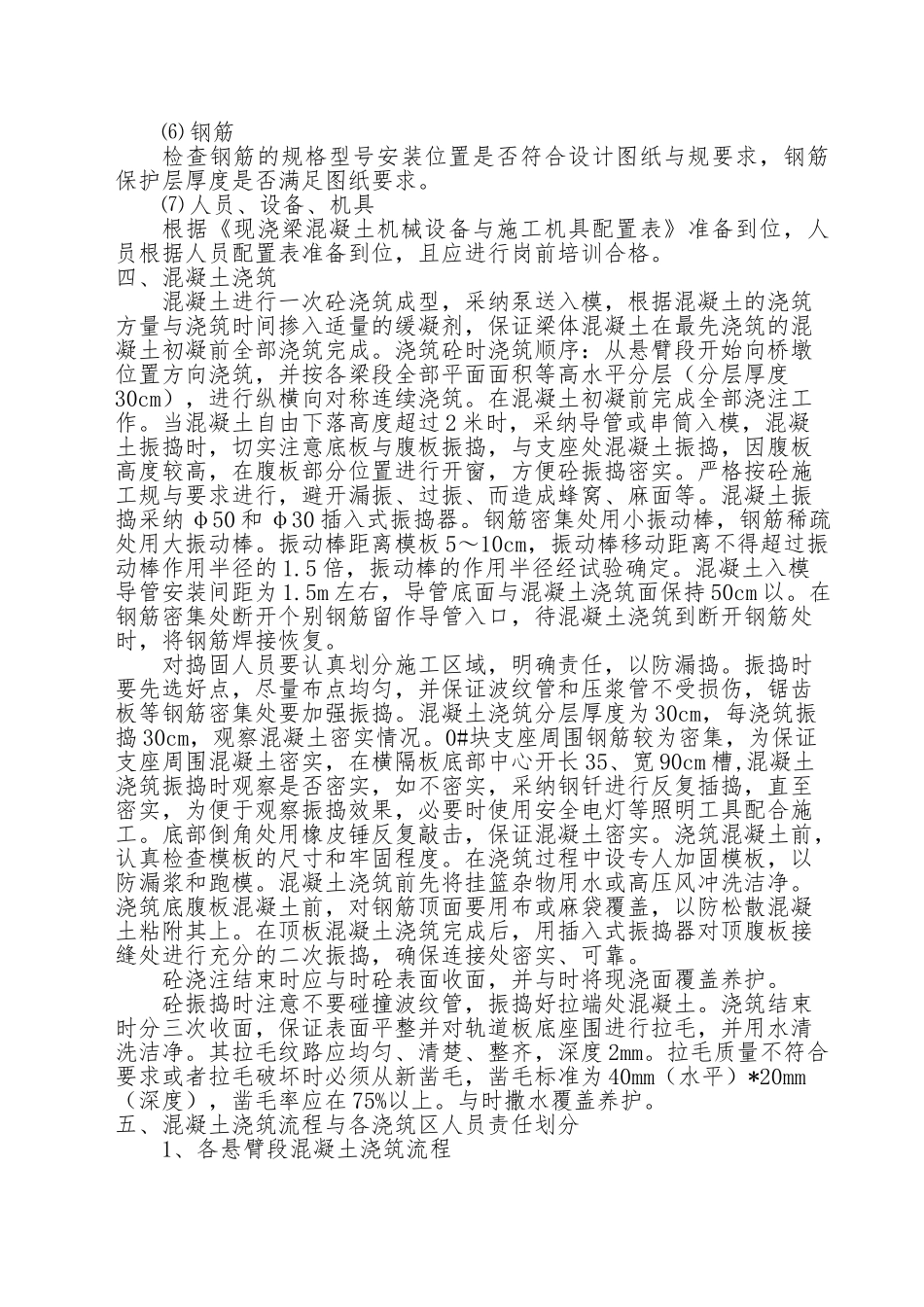

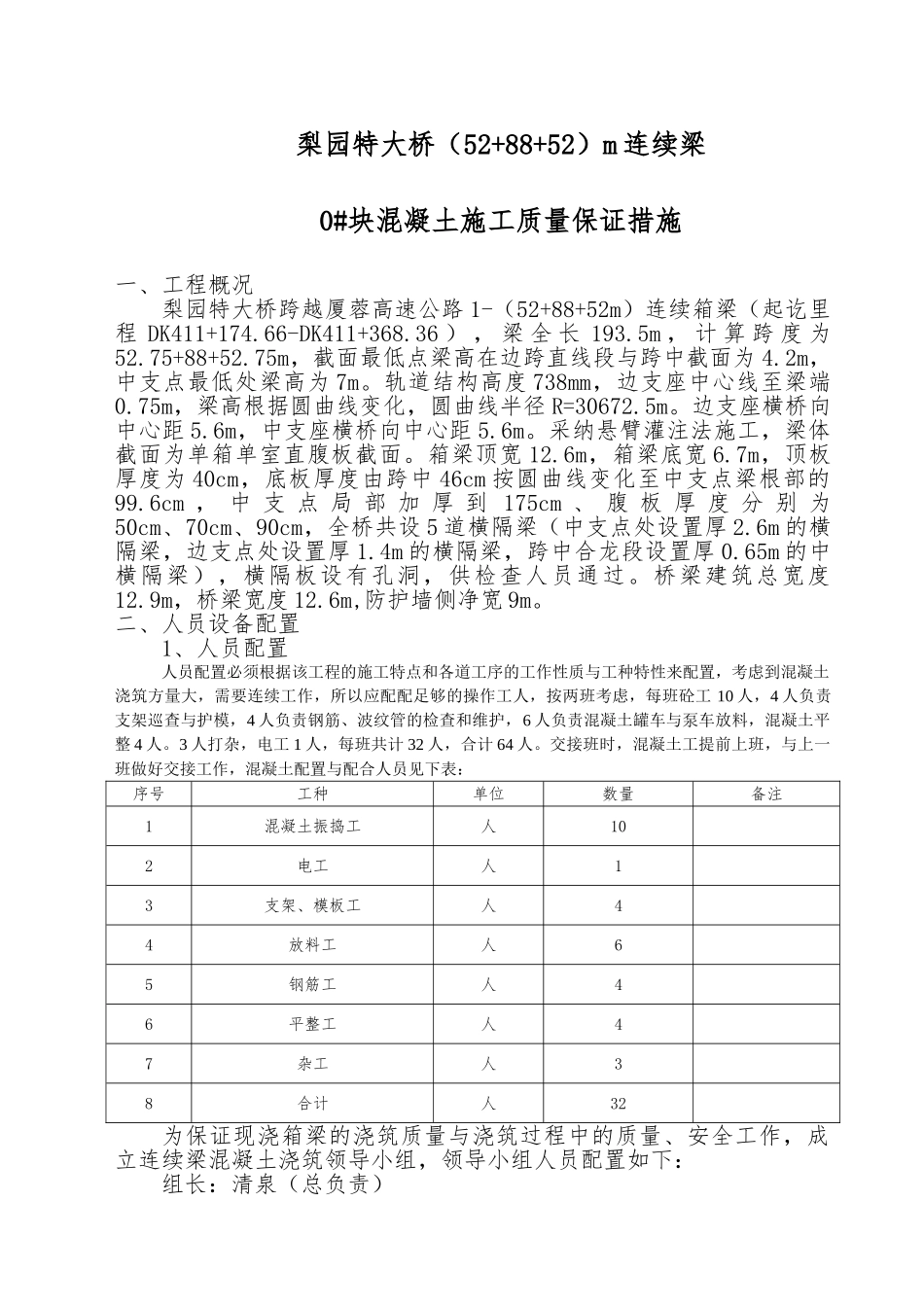

梨园特大桥(52+88+52)m 连续梁0#块混凝土施工质量保证措施一、工程概况梨园特大桥跨越厦蓉高速公路 1-(52+88+52m)连续箱梁(起讫里程 DK411+174.66-DK411+368.36 ) , 梁 全 长 193.5m , 计 算 跨 度 为52.75+88+52.75m,截面最低点梁高在边跨直线段与跨中截面为 4.2m,中支点最低处梁高为 7m。轨道结构高度 738mm,边支座中心线至梁端0.75m,梁高根据圆曲线变化,圆曲线半径 R=30672.5m。边支座横桥向中心距 5.6m,中支座横桥向中心距 5.6m。采纳悬臂灌注法施工,梁体截面为单箱单室直腹板截面。箱梁顶宽 12.6m,箱梁底宽 6.7m,顶板厚度为 40cm,底板厚度由跨中 46cm 按圆曲线变化至中支点梁根部的99.6cm , 中 支 点 局 部 加 厚 到 175cm 、 腹 板 厚 度 分 别 为50cm、70cm、90cm,全桥共设 5 道横隔梁(中支点处设置厚 2.6m 的横隔梁,边支点处设置厚 1.4m 的横隔梁,跨中合龙段设置厚 0.65m 的中横隔梁),横隔板设有孔洞,供检查人员通过。桥梁建筑总宽度12.9m,桥梁宽度 12.6m,防护墙侧净宽 9m。二、人员设备配置1、人员配置人员配置必须根据该工程的施工特点和各道工序的工作性质与工种特性来配置,考虑到混凝土浇筑方量大,需要连续工作,所以应配配足够的操作工人,按两班考虑,每班砼工 10 人,4 人负责支架巡查与护模,4 人负责钢筋、波纹管的检查和维护,6 人负责混凝土罐车与泵车放料,混凝土平整 4 人。3 人打杂,电工 1 人,每班共计 32 人,合计 64 人。交接班时,混凝土工提前上班,与上一班做好交接工作,混凝土配置与配合人员见下表:序号工种单位数量备注1混凝土振捣工人102电工人13支架、模板工人44放料工人65钢筋工人46平整工人47杂工人38合计人32为保证现浇箱梁的浇筑质量与浇筑过程中的质量、安全工作,成立连续梁混凝土浇筑领导小组,领导小组人员配置如下:组长:清泉(总负责)副组长:春强(技术总负责)组员:周官强(技术)、节彦旭(安全)、金辉(试验) 宏威(技术)、立才(技术)、王猛特(现场管理)、立民(车辆、机械调度)、周左辉(浇筑指挥)混凝土浇筑人员与辅助人员 32 人2、机械设备与施工机具配置现浇梁混凝土机械设备与施工机具配置见下表序号设备名称规格型号单位数量备注1混凝土泵车ZLJ5339THB49X-6RZ台31 台备用2混凝土罐车10辆10 方2 辆备用3发电机200kw台1备用4振捣棒φ50个62 个备用5振捣棒φ30个62 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土施工保证措施方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
