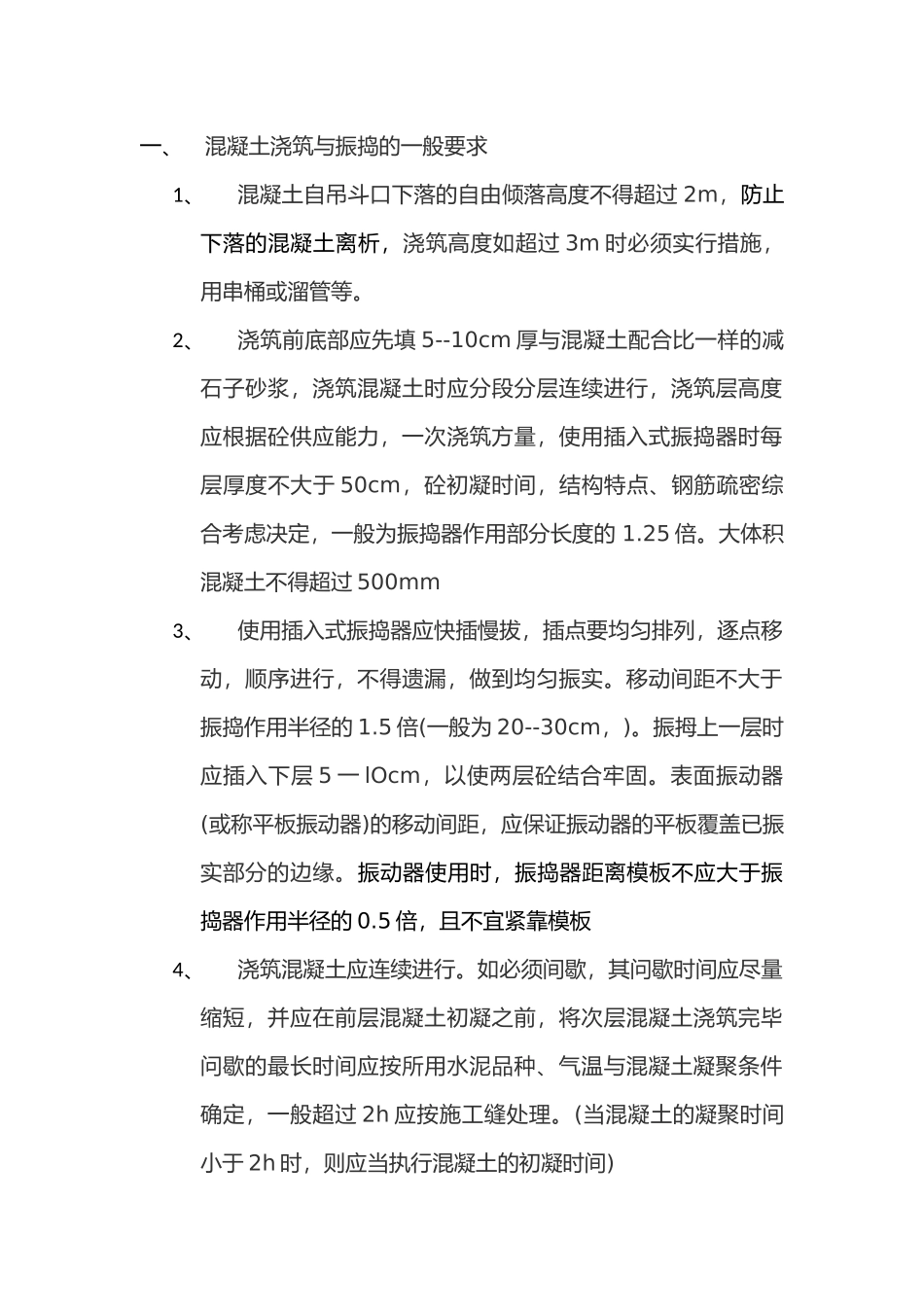

一、混凝土浇筑与振捣的一般要求1、混凝土自吊斗口下落的自由倾落高度不得超过 2m,防止下落的混凝土离析,浇筑高度如超过 3m 时必须实行措施,用串桶或溜管等
2、浇筑前底部应先填 5--10cm 厚与混凝土配合比一样的减石子砂浆,浇筑混凝土时应分段分层连续进行,浇筑层高度应根据砼供应能力,一次浇筑方量,使用插入式振捣器时每层厚度不大于 50cm,砼初凝时间,结构特点、钢筋疏密综合考虑决定,一般为振捣器作用部分长度的 1
大体积混凝土不得超过 500mm3、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实
移动间距不大于振捣作用半径的 1
5 倍(一般为 20--30cm,)
振拇上一层时应插入下层 5 一 lOcm,以使两层砼结合牢固
表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘
振动器使用时,振捣器距离模板不应大于振捣器作用半径的 0
5 倍,且不宜紧靠模板4、浇筑混凝土应连续进行
如必须间歇,其问歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕问歇的最长时间应按所用水泥品种、气温与混凝土凝聚条件确定,一般超过 2h 应按施工缝处理

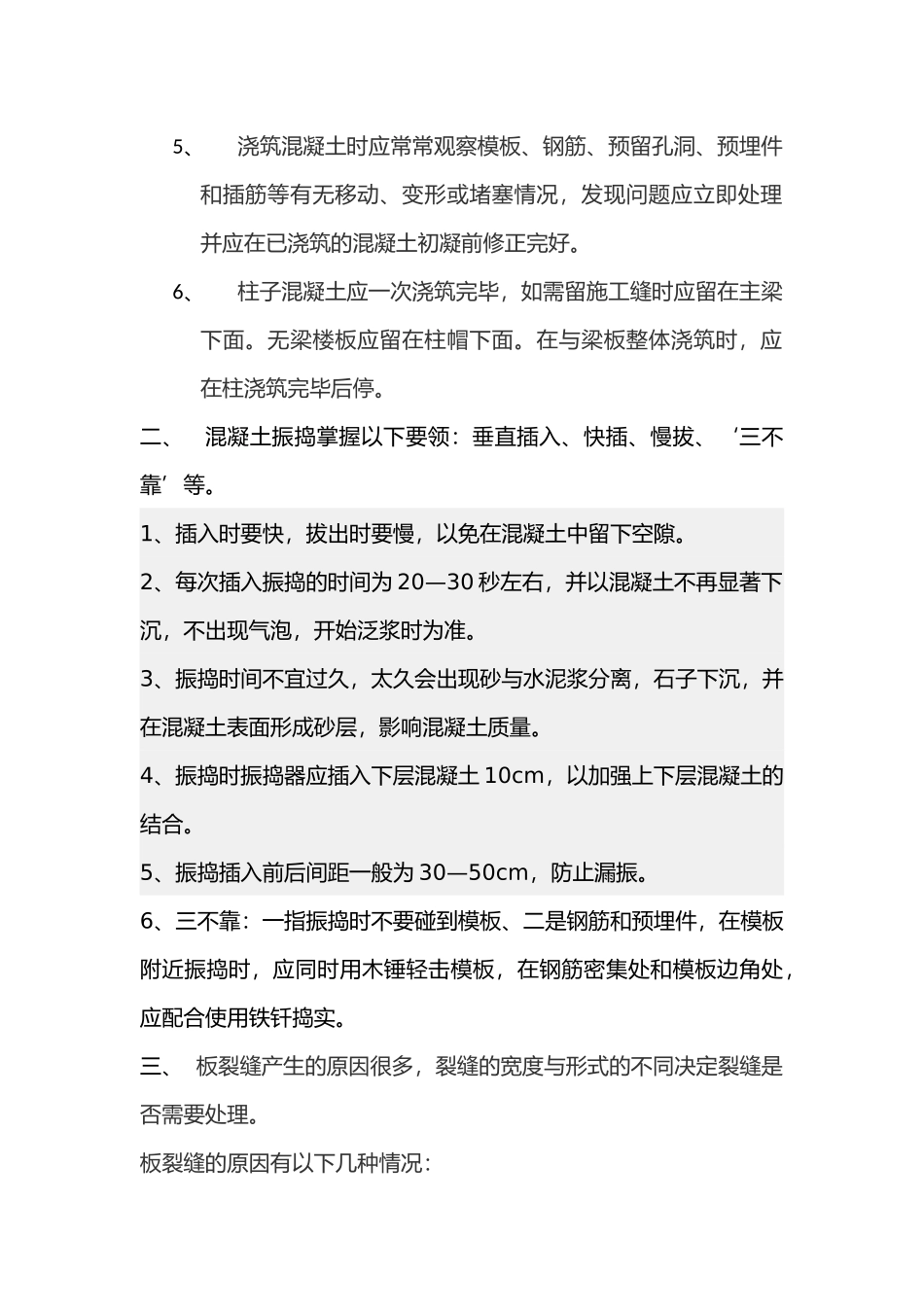

(当混凝土的凝聚时间小于 2h 时,则应当执行混凝土的初凝时间)5、浇筑混凝土时应常常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理并应在已浇筑的混凝土初凝前修正完好
6、柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面
无梁楼板应留在柱帽下面
在与梁板整体浇筑时,应在柱浇筑完毕后停
二、 混凝土振捣掌握以下要领:垂直插入、快插、慢拔、‘三不靠’等
1、插入时要快,拔出时要慢,以免在混凝土中留下空隙
2、每次插入振捣的时间为 20—30 秒左右,并以混凝土不再显著下沉,不出现气泡,开始泛浆时为准
