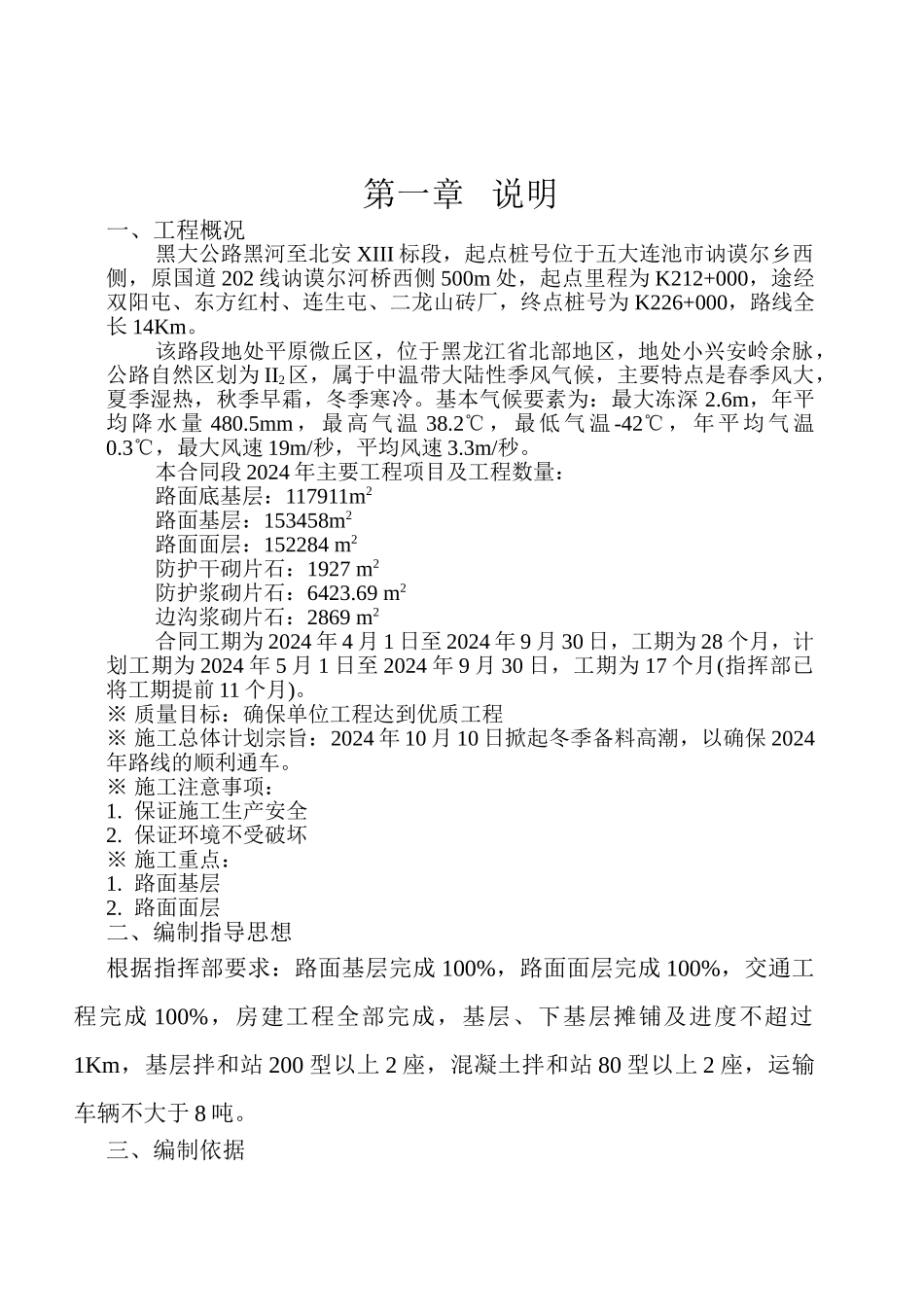

第一章 说明一、工程概况黑大公路黑河至北安 XIII 标段,起点桩号位于五大连池市讷谟尔乡西侧,原国道 202 线讷谟尔河桥西侧 500m 处,起点里程为 K212+000,途经双阳屯、东方红村、连生屯、二龙山砖厂,终点桩号为 K226+000,路线全长 14Km。该路段地处平原微丘区,位于黑龙江省北部地区,地处小兴安岭余脉,公路自然区划为 II2区,属于中温带大陆性季风气候,主要特点是春季风大,夏季湿热,秋季早霜,冬季寒冷。基本气候要素为:最大冻深 2.6m,年平均降水量 480.5mm ,最高气温 38.2℃,最低气温 -42℃ ,年平均气温0.3℃,最大风速 19m/秒,平均风速 3.3m/秒。本合同段 2024 年主要工程项目及工程数量:路面底基层:117911m2路面基层:153458m2路面面层:152284 m2防护干砌片石:1927 m2防护浆砌片石:6423.69 m2边沟浆砌片石:2869 m2合同工期为 2024 年 4 月 1 日至 2024 年 9 月 30 日,工期为 28 个月,计划工期为 2024 年 5 月 1 日至 2024 年 9 月 30 日,工期为 17 个月(指挥部已将工期提前 11 个月)。※ 质量目标:确保单位工程达到优质工程※ 施工总体计划宗旨:2024 年 10 月 10 日掀起冬季备料高潮,以确保 2024年路线的顺利通车。※ 施工注意事项:1. 保证施工生产安全2. 保证环境不受破坏※ 施工重点:1. 路面基层2. 路面面层二、编制指导思想根据指挥部要求:路面基层完成 100%,路面面层完成 100%,交通工程完成 100%,房建工程全部完成,基层、下基层摊铺及进度不超过1Km,基层拌和站 200 型以上 2 座,混凝土拌和站 80 型以上 2 座,运输车辆不大于 8 吨。三、编制依据1、黑龙江省黑河至北安公路建设项目《招标文件》;2、交通部颁发的施工组织设计标准3、根据黑龙江省黑河至北安公路建设指挥部对施工的严格要求;4、沿线地质情况及气候条件四、编制原则1、遵循黑龙江省黑河至北安公路建设项目招标文件条款的原则2、坚持实事求是的原则3、实施项目法管理的原则第二章人员、设备配备及材料料源1. 我公司 2024 年冬季备料人员为 15 人,其他管理人员 2024 年 4 月 15 日全部进场(管理人员 35 人,机械作业人员 30 人)2. 我公司基层拌和机已安装完毕并已生产,面层水泥混凝土拌和机基础于2024 年 10 月 10 日进行了施工,其他机械设备基层摊铺机已进场并参加了 2024 年度基层试验段的施工,同时,基层摊铺机采纳...
