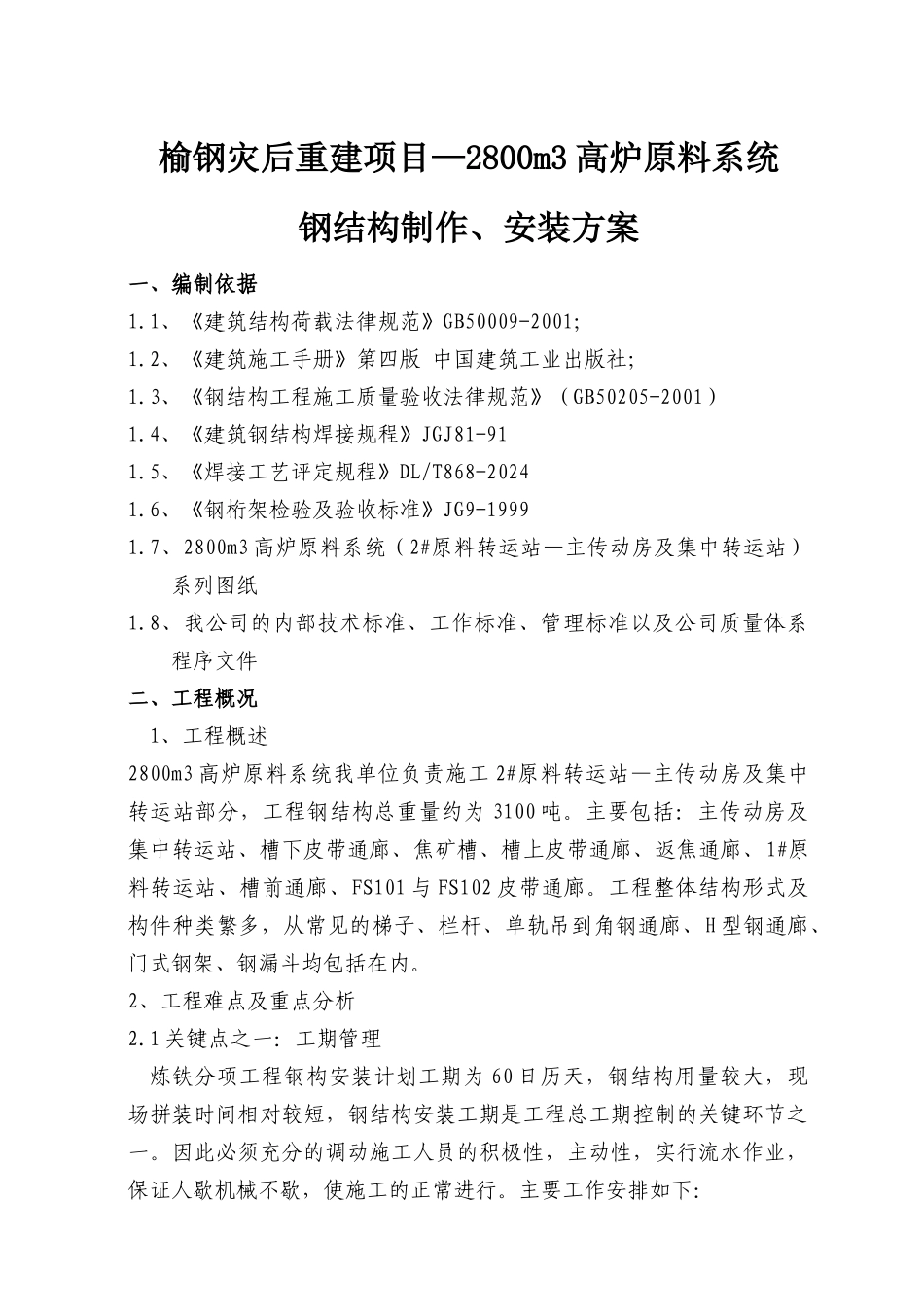

榆钢灾后重建项目—2800m3 高炉原料系统钢结构制作、安装方案一、编制依据1.1、《建筑结构荷载法律规范》GB50009-2001; 1.2、《建筑施工手册》第四版 中国建筑工业出版社;1.3、《钢结构工程施工质量验收法律规范》(GB50205-2001)1.4、《建筑钢结构焊接规程》JGJ81-91 1.5、《焊接工艺评定规程》DL/T868-2024 1.6、《钢桁架检验及验收标准》JG9-1999 1.7、2800m3 高炉原料系统(2#原料转运站—主传动房及集中转运站)系列图纸1.8、我公司的内部技术标准、工作标准、管理标准以及公司质量体系程序文件二、工程概况1、工程概述2800m3 高炉原料系统我单位负责施工 2#原料转运站—主传动房及集中转运站部分,工程钢结构总重量约为 3100 吨。主要包括:主传动房及集中转运站、槽下皮带通廊、焦矿槽、槽上皮带通廊、返焦通廊、1#原料转运站、槽前通廊、FS101 与 FS102 皮带通廊。工程整体结构形式及构件种类繁多,从常见的梯子、栏杆、单轨吊到角钢通廊、H 型钢通廊、门式钢架、钢漏斗均包括在内。2、工程难点及重点分析2.1 关键点之一:工期管理炼铁分项工程钢构安装计划工期为 60 日历天,钢结构用量较大,现场拼装时间相对较短,钢结构安装工期是工程总工期控制的关键环节之一。因此必须充分的调动施工人员的积极性,主动性,实行流水作业,保证人歇机械不歇,使施工的正常进行。主要工作安排如下:(1)钢构件的小件拼装在场外完成,进场后直接安装就位拼装施工,为后续施工工作制造条件。(2)钢结构加工制作与现场的施工准备穿插进行。(3)钢结构与主体结构施工同步进行,根据主体结构进度协调钢结构施工内容,力争做到主体完工一项,进场安装一项。(4)配备足够的机械设备满足施工需要。(5)按施工计划分配充足的劳动力。(6)合理安排施工顺序,交叉作业,在不影响其余施工单位正常施工的同时,保证己方施工进度。2.2 关键点之二:钢构件的加工及安装本工程钢结构体量较大,总重量约 3200 吨,工程整体由多个分项工程组成,各个分项均需土建完工后才可进行安装。由于安装方案的合理选择,对整个工程的完成有着举足轻重的影响,对重要分项必须提早考虑安装问题。根据工程量和施工难易程度,将焦矿槽与槽前皮带通廊作为重点分项,制定专门的制作与安装方案,保证安装与制作协调统一。 (1)钢结构加工制作采纳先进有用的加工设备,保证加工质量。选择施工实力强、信誉好的劳务分包队伍。根据运输及起重能力、按设计和...
