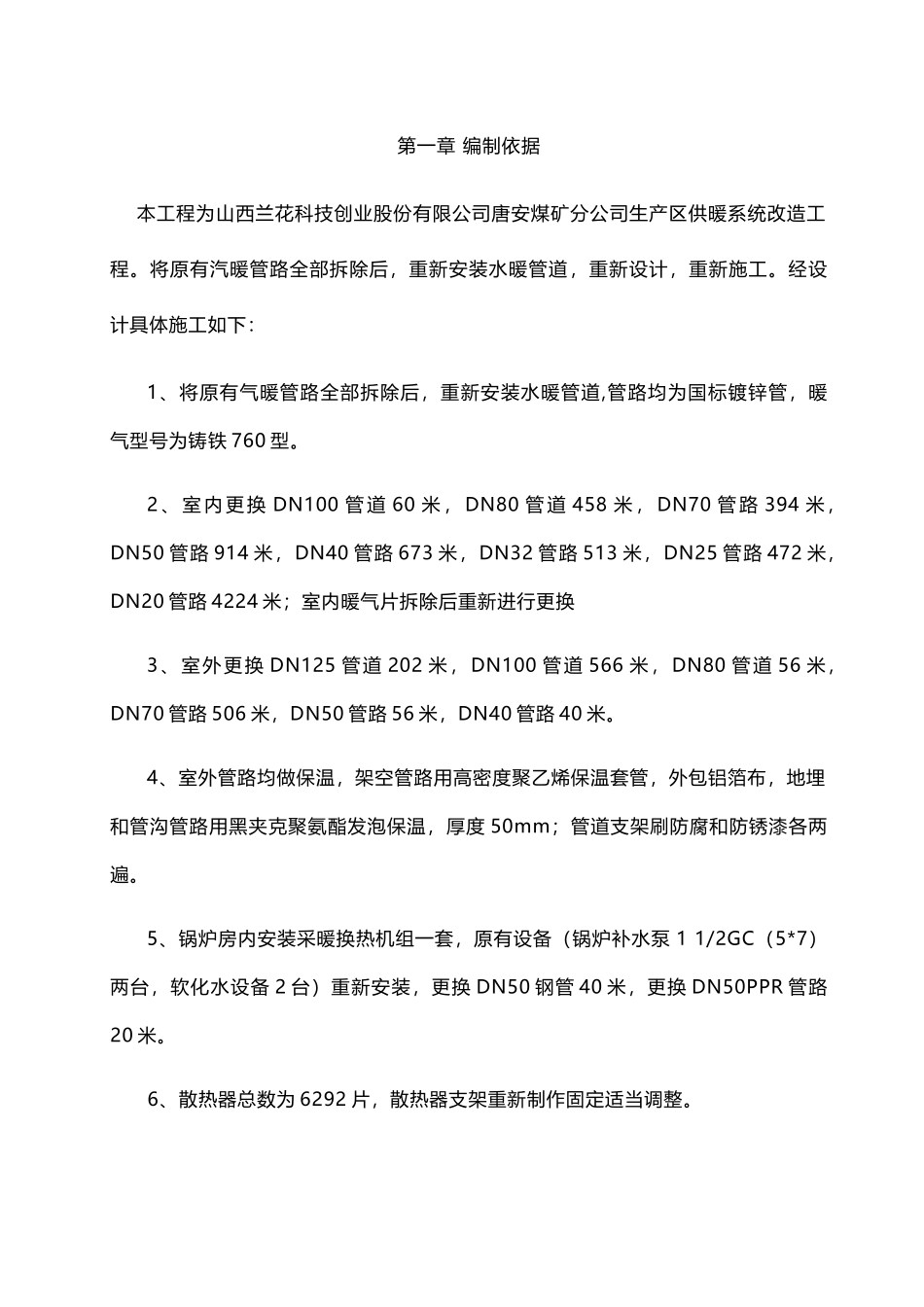

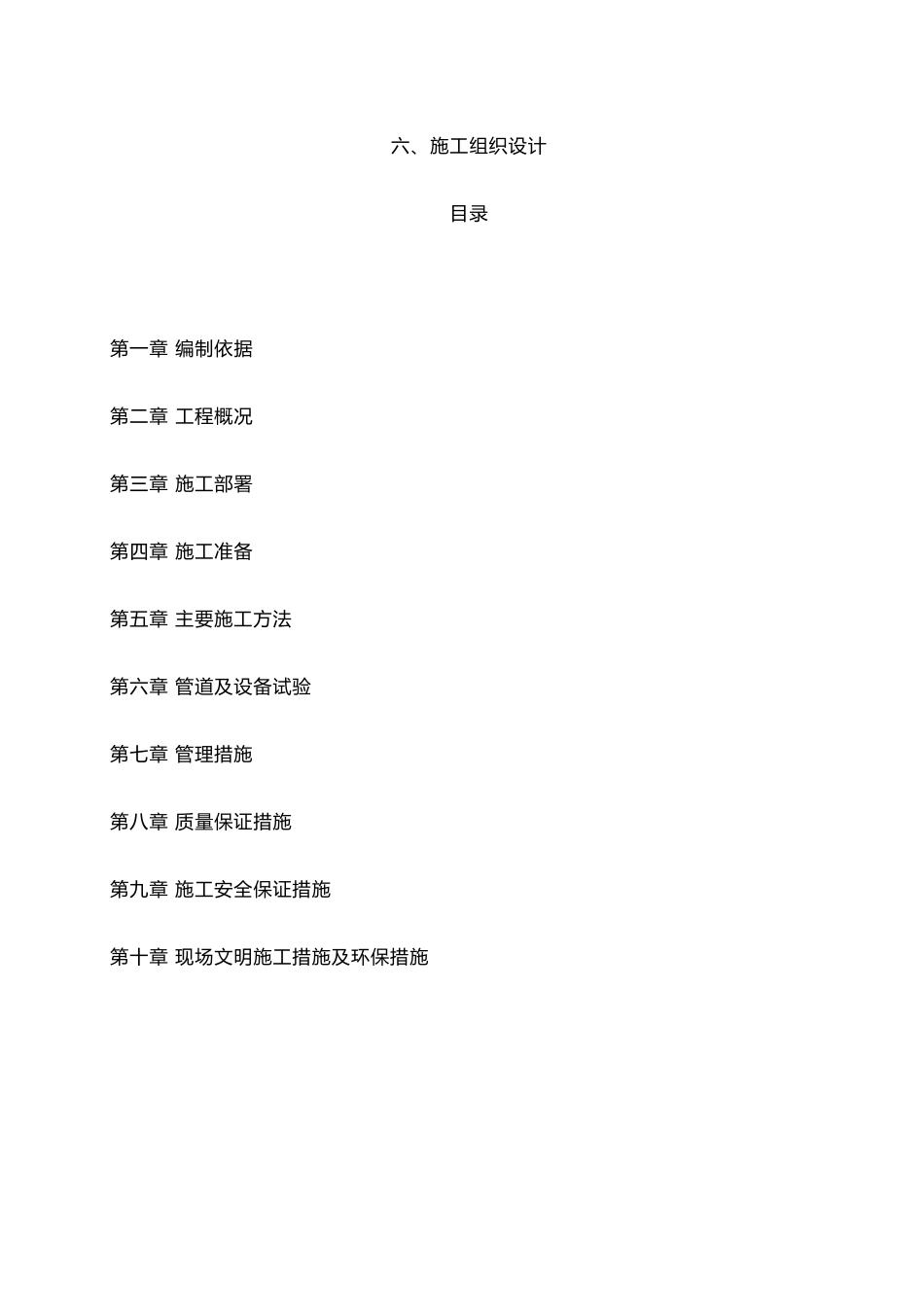

六、施工组织设计目录第一章 编制依据第二章 工程概况第三章 施工部署第四章 施工准备第五章 主要施工方法第六章 管道及设备试验第七章 管理措施第八章 质量保证措施第九章 施工安全保证措施第十章 现场文明施工措施及环保措施第一章 编制依据 本工程为山西兰花科技创业股份有限公司唐安煤矿分公司生产区供暖系统改造工程。将原有汽暖管路全部拆除后,重新安装水暖管道,重新设计,重新施工。经设计具体施工如下: 1、将原有气暖管路全部拆除后,重新安装水暖管道,管路均为国标镀锌管,暖气型号为铸铁 760 型。2 、 室 内 更 换 DN100 管 道 60 米 , DN80 管 道 458 米 , DN70 管 路 394 米,DN50 管路 914 米,DN40 管路 673 米,DN32 管路 513 米,DN25 管路 472 米,DN20 管路 4224 米;室内暖气片拆除后重新进行更换3、室外更换 DN125 管道 202 米,DN100 管道 566 米,DN80 管道 56 米,DN70 管路 506 米,DN50 管路 56 米,DN40 管路 40 米。4、室外管路均做保温,架空管路用高密度聚乙烯保温套管,外包铝箔布,地埋和管沟管路用黑夹克聚氨酯发泡保温,厚度 50mm;管道支架刷防腐和防锈漆各两遍。5、锅炉房内安装采暖换热机组一套,原有设备(锅炉补水泵 1 1/2GC(5*7)两台,软化水设备 2 台)重新安装,更换 DN50 钢管 40 米,更换 DN50PPR 管路20 米。6、散热器总数为 6292 片,散热器支架重新制作固定适当调整。 7、《建筑工程施工质量验收统一标准》 8、《建筑给排水及采暖工程施工质量验收法律规范》9、建筑设备分项工程施工工艺标准 10、建筑设备通用图集第二章 工程概况2.1 总体概况项目名称:山西兰花科技创业股份有限公司唐安煤矿分公司生产区供暖系统改造工程工程所在地:山西兰花科技创业股份有限公司唐安煤矿分公司生产区质量标准:合格工期:100 日历天2.2 采暖概况 2.2.1 工程概况 根据现有生产区建筑进行改造。采暖主管全部拆除原有的管道。 第三章 施工部署3.1 水暖施工项目人员部署 现场劳动力的数量和工种随不同阶段施工内容的不同而不同,对各个阶段劳动力的数量进行动态管理,随时调节,做到有条不紊,保证整个工期劳动力充沛而不闲置。根据工程量和施工进度计划,本工程设专业技术人员 2 人,工人高峰人数 25人。 3.2 工期安排 本工程工期计划工期为 100 日历天。第四章 施工准备4.1 组织准备 针对...
