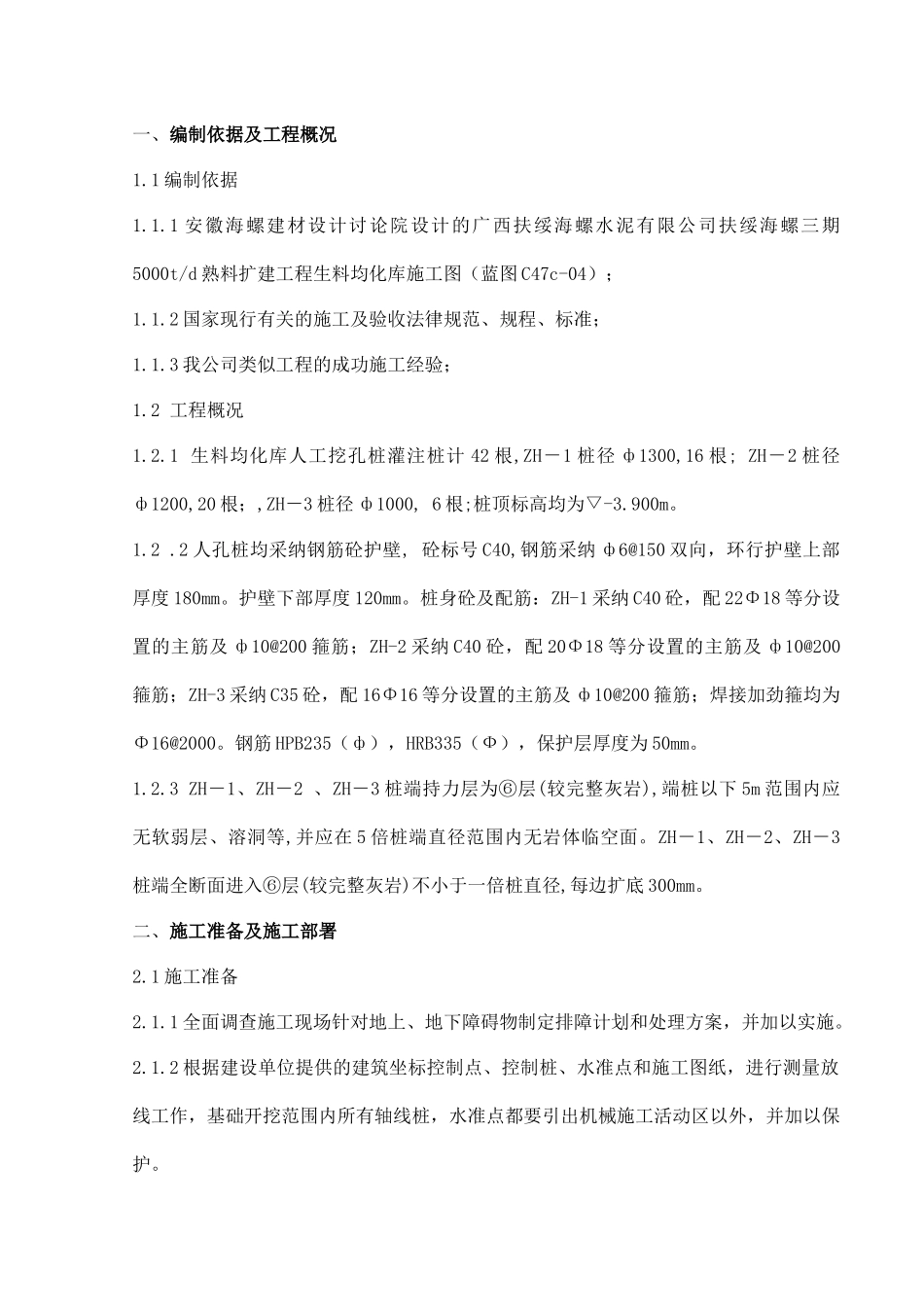

一、编制依据及工程概况1
1 编制依据1
1 安徽海螺建材设计讨论院设计的广西扶绥海螺水泥有限公司扶绥海螺三期5000t/d 熟料扩建工程生料均化库施工图(蓝图 C47c-04);1
2 国家现行有关的施工及验收法律规范、规程、标准;1
3 我公司类似工程的成功施工经验;1
2 工程概况1
1 生料均化库人工挖孔桩灌注桩计 42 根,ZH-1 桩径 ф1300,16 根; ZH-2 桩径ф1200,20 根;,ZH-3 桩径 ф1000, 6 根;桩顶标高均为▽-3
2 人孔桩均采纳钢筋砼护壁, 砼标号 C40,钢筋采纳 ф6@150 双向,环行护壁上部厚度 180mm
护壁下部厚度 120mm
桩身砼及配筋:ZH-1 采纳 C40 砼,配 22Φ18 等分设置的主筋及 ф10@200 箍筋;ZH-2 采纳 C40 砼,配 20Φ18 等分设置的主筋及 ф10@200箍筋;ZH-3 采纳 C35 砼,配 16Φ16 等分设置的主筋及 ф10@200 箍筋;焊接加劲箍均为Φ16@2000
钢筋 HPB235(ф),HRB335(Ф),保护层厚度为 50mm
3 ZH-1、ZH-2 、ZH-3 桩端持力层为⑥层(较完整灰岩),端桩以下 5m 范围内应无软弱层、溶洞等,并应在 5 倍桩端直径范围内无岩体临空面
ZH-1、ZH-2、ZH-3桩端全断面进入⑥层(较完整灰岩)不小于一倍桩直径,每边扩底 300mm

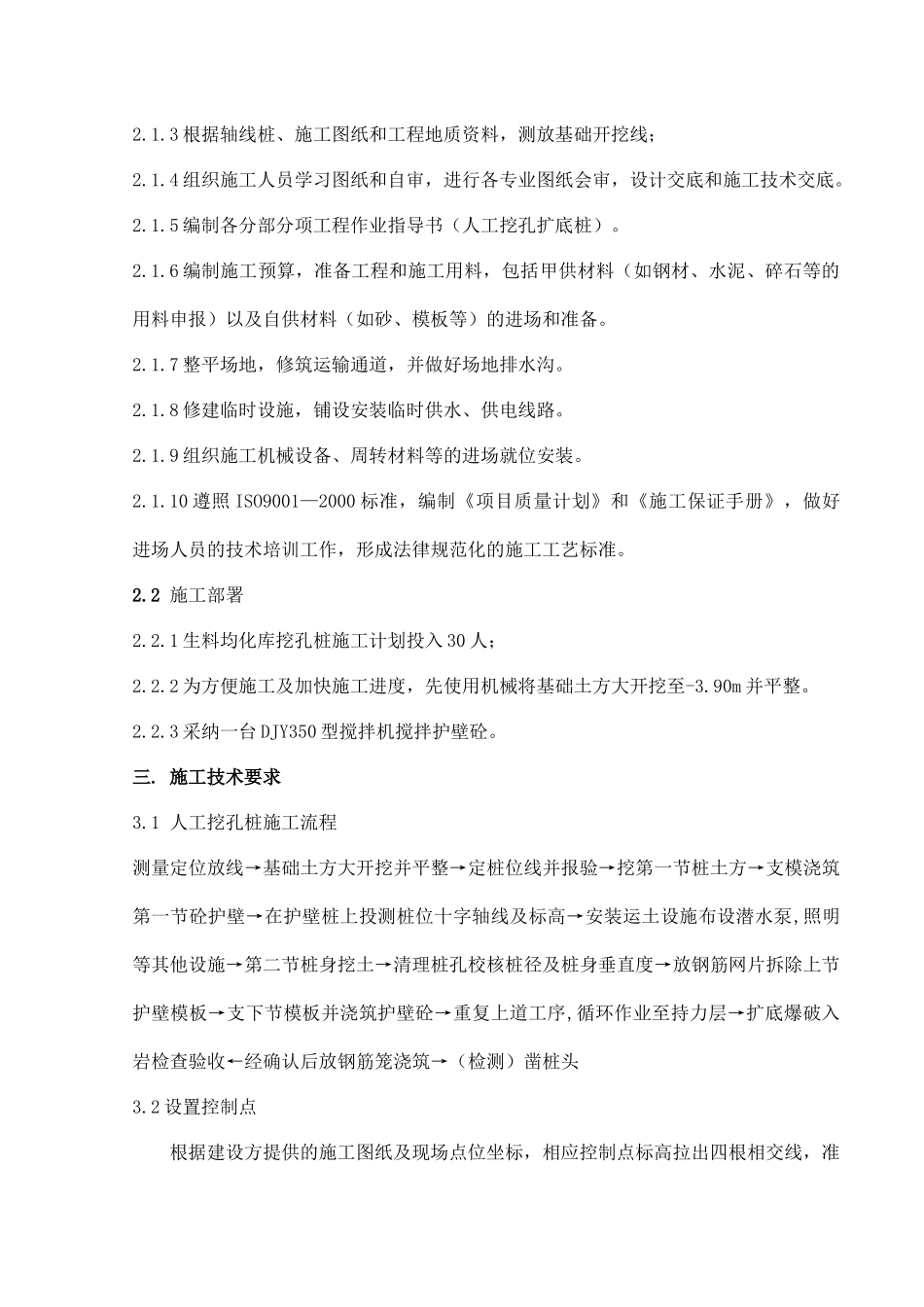

二、施工准备及施工部署2
1 施工准备2
1 全面调查施工现场针对地上、地下障碍物制定排障计划和处理方案,并加以实施
2 根据建设单位提供的建筑坐标控制点、控制桩、水准点和施工图纸,进行测量放线工作,基础开挖范围内所有轴线桩,水准点都要引出机械施工活动区以外,并加以保护

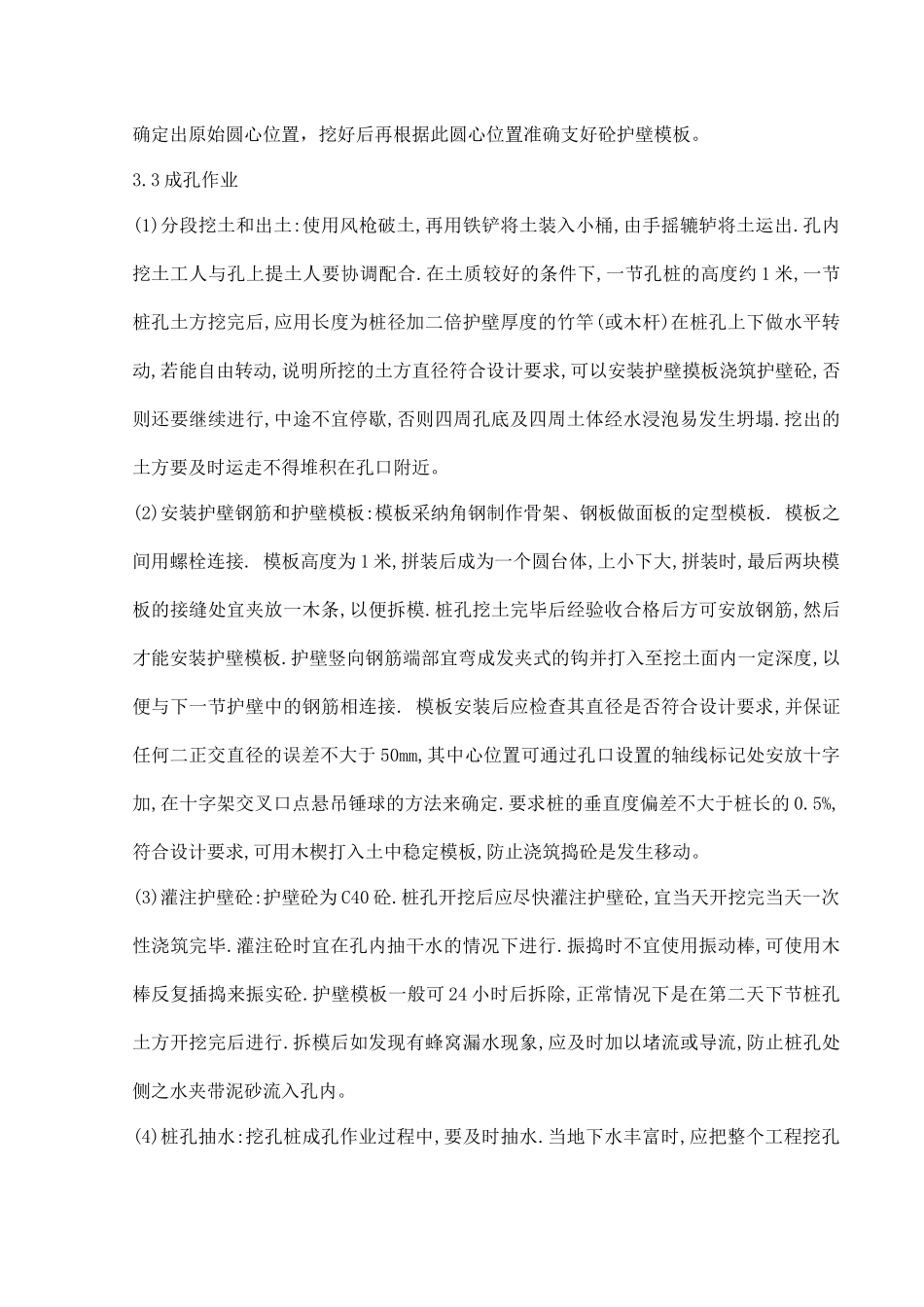

3 根据轴线桩、施工图纸和工程地质资料,测
