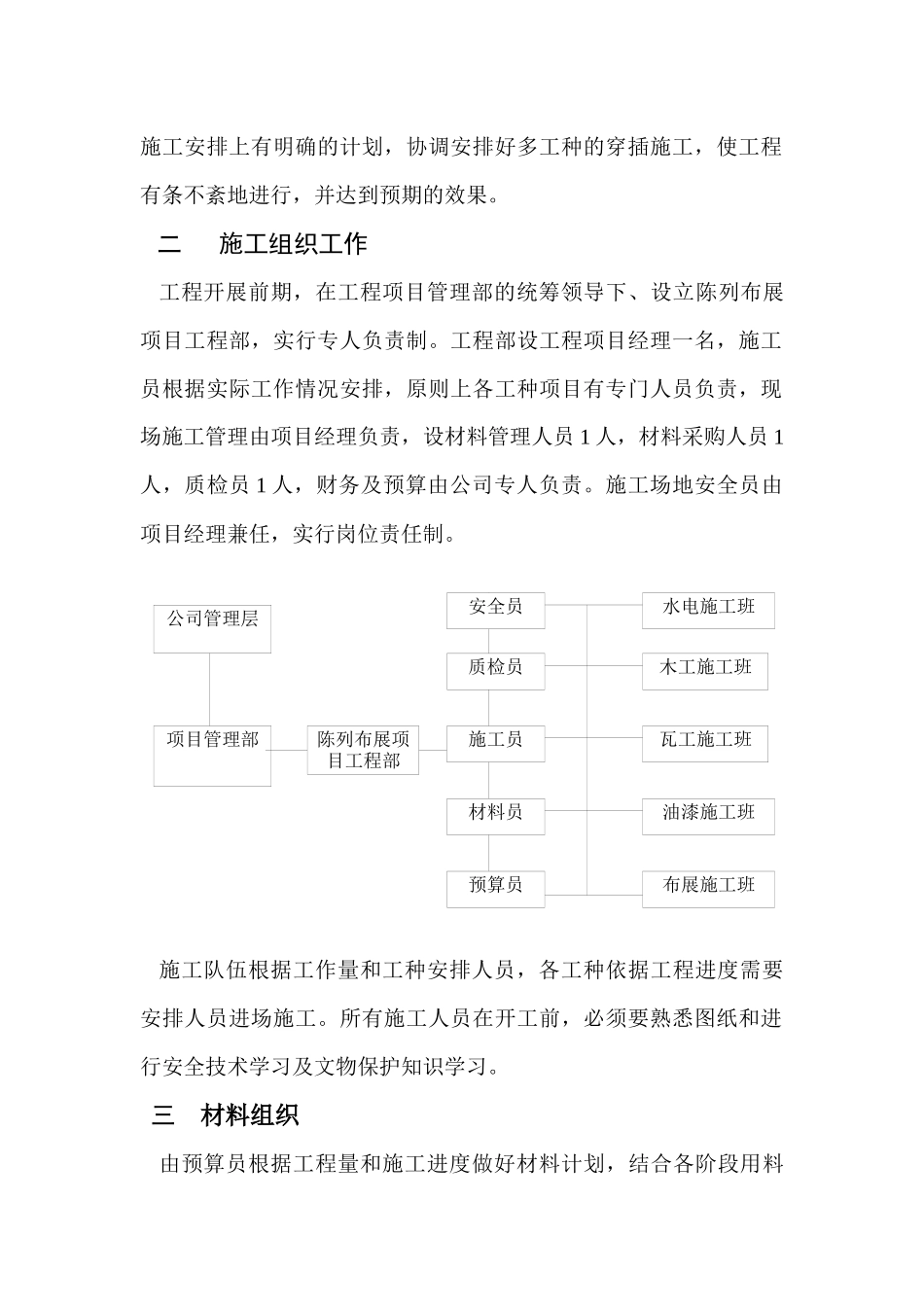

省港罢工委员会旧址陈列布展 施工组织设计一 工程概况 省港罢工委员会旧址陈列展厅位于广州市东园路原省港罢工委员会旧址简称“红楼”内。陈列展厅分一、二楼两层。展厅面积约:219 平方米;其中一楼展线约 43 米;二楼展线约 33 米。复原部分展厅面积约 36 平方米。根据设计图纸要求;陈列展厅主要通过历史文物、历史图片、文字说明及油画、雕塑、视像、等展示省港罢工历史事件。工程施工项目主要有基础装修工程(包括展线版面制安、天花地面安装、场景展柜展台制安)、设备安装工程(包括配电线路安装、空调通风设备安装、音响视像设备安装)、布展工程(包括展线版面图片、文字说明校对喷制及挂贴装、文物、油画、雕塑摆放、视像音响文件及软件安装调试;历史场景复原摆设等。陈列展厅大楼为省级文物保护单位;必须按国家文物保护法及相关法律法规及国家装饰工程法律规范进行施工,保护文物;确保工程质量,确保工程效率,确保施工安全是整个工程顺利完工的重要条件。本工程是博物馆陈列展示工程项目,与一般装饰工程有区别;除按图纸施工外,还应按博物馆陈列展示工程特点组织施工作业。期间密切与甲方和设计单位配合、施工人员的安排、材料组织、存放,各工序、工种之间的交接是本装饰工程的关键。因此,必须在施工安排上有明确的计划,协调安排好多工种的穿插施工,使工程有条不紊地进行,并达到预期的效果。 二 施工组织工作 工程开展前期,在工程项目管理部的统筹领导下、设立陈列布展项目工程部,实行专人负责制。工程部设工程项目经理一名,施工员根据实际工作情况安排,原则上各工种项目有专门人员负责,现场施工管理由项目经理负责,设材料管理人员 1 人,材料采购人员 1人,质检员 1 人,财务及预算由公司专人负责。施工场地安全员由项目经理兼任,实行岗位责任制。 施工队伍根据工作量和工种安排人员,各工种依据工程进度需要安排人员进场施工。所有施工人员在开工前,必须要熟悉图纸和进行安全技术学习及文物保护知识学习。 三 材料组织 由预算员根据工程量和施工进度做好材料计划,结合各阶段用料陈列布展项目工程部公司管理层水电施工班木工施工班布展施工班油漆施工班项目管理部瓦工施工班预算员安全员质检员材料员施工员情况,填写详细购料计划单,经主管人员审批后,安排专职人员按计划所需日期及时进场。对需外地采购的材料或需预定的材料均要有详细计划提前进行。材料进场后由材料保管员统一验收入库...
