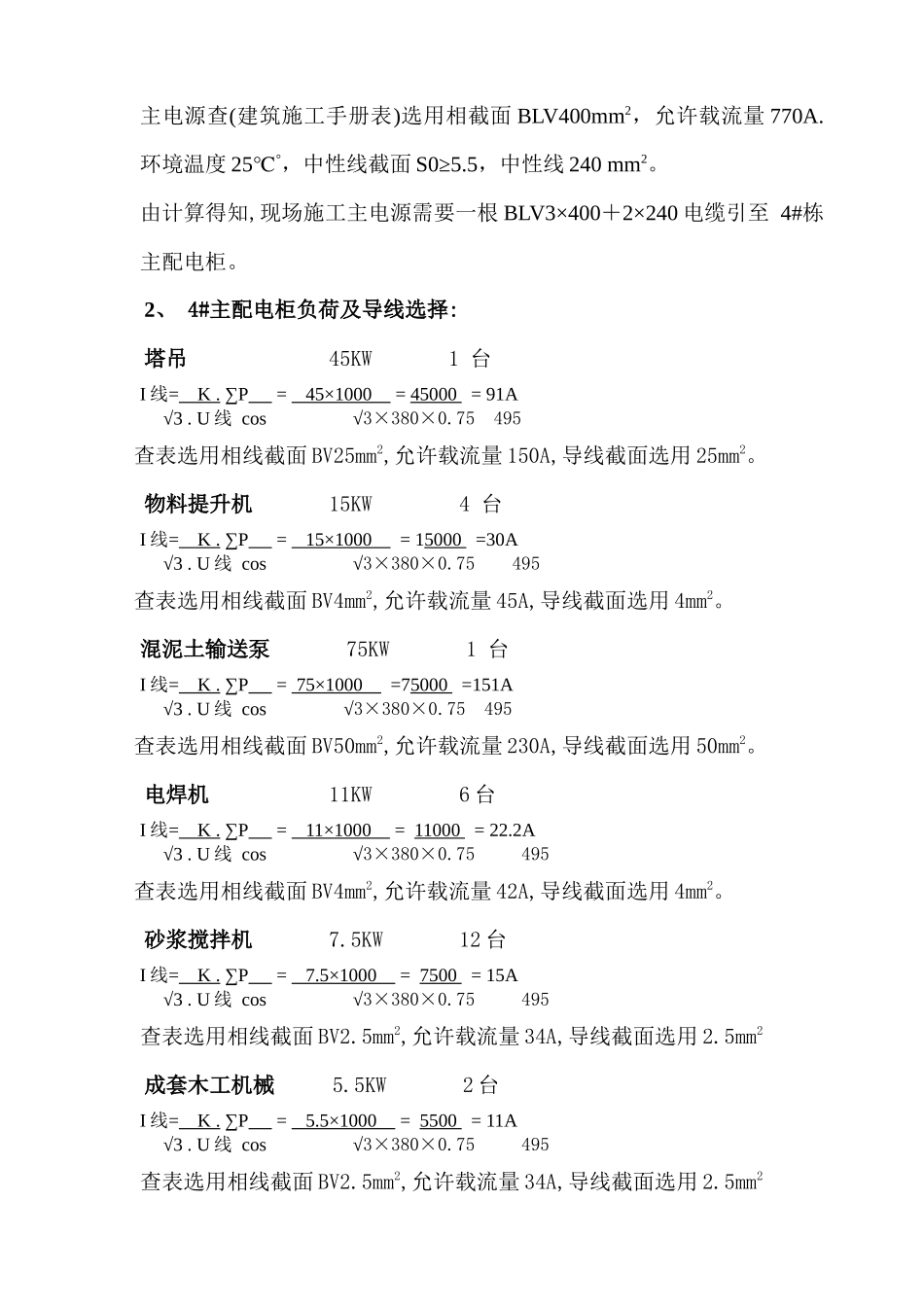

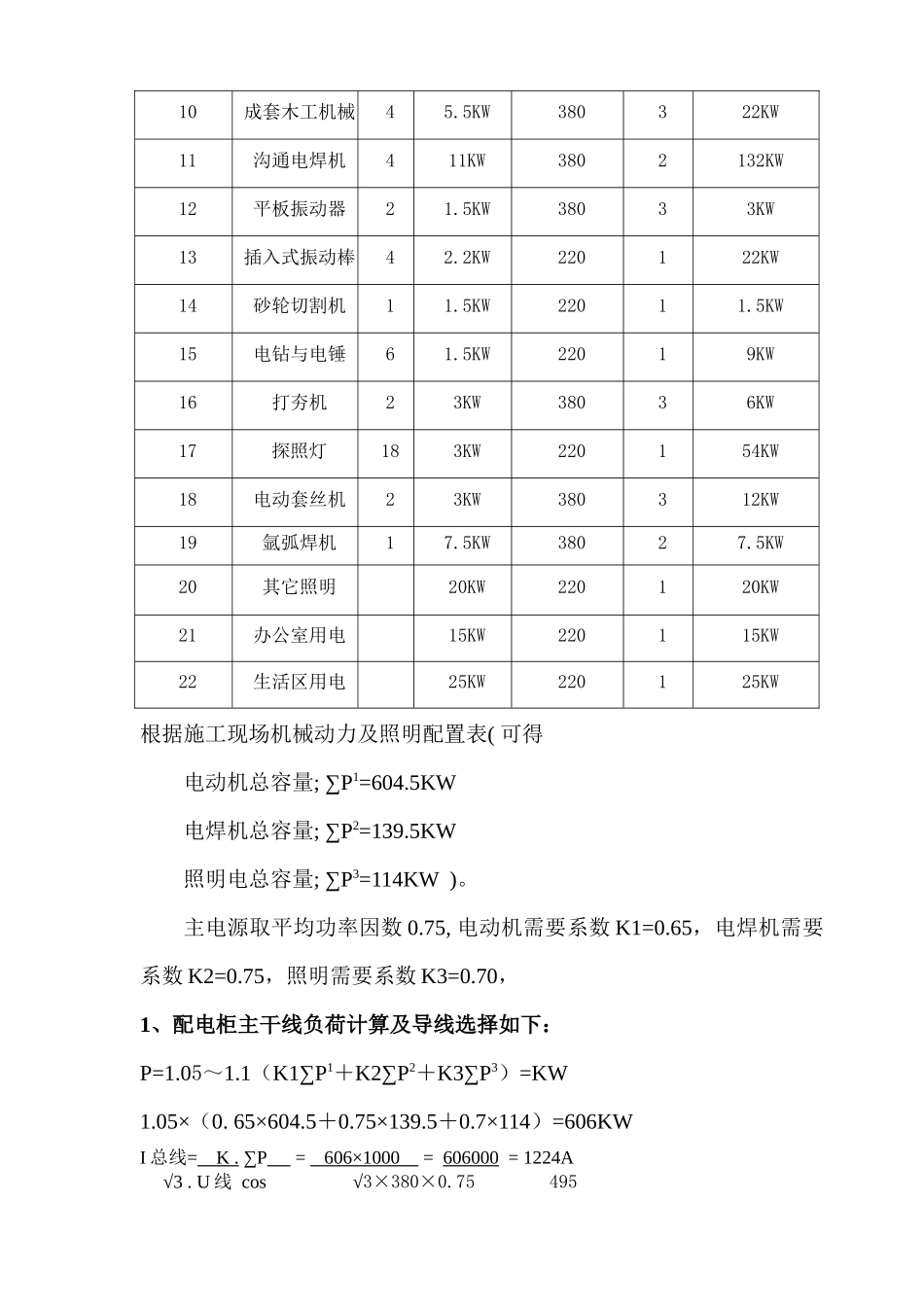

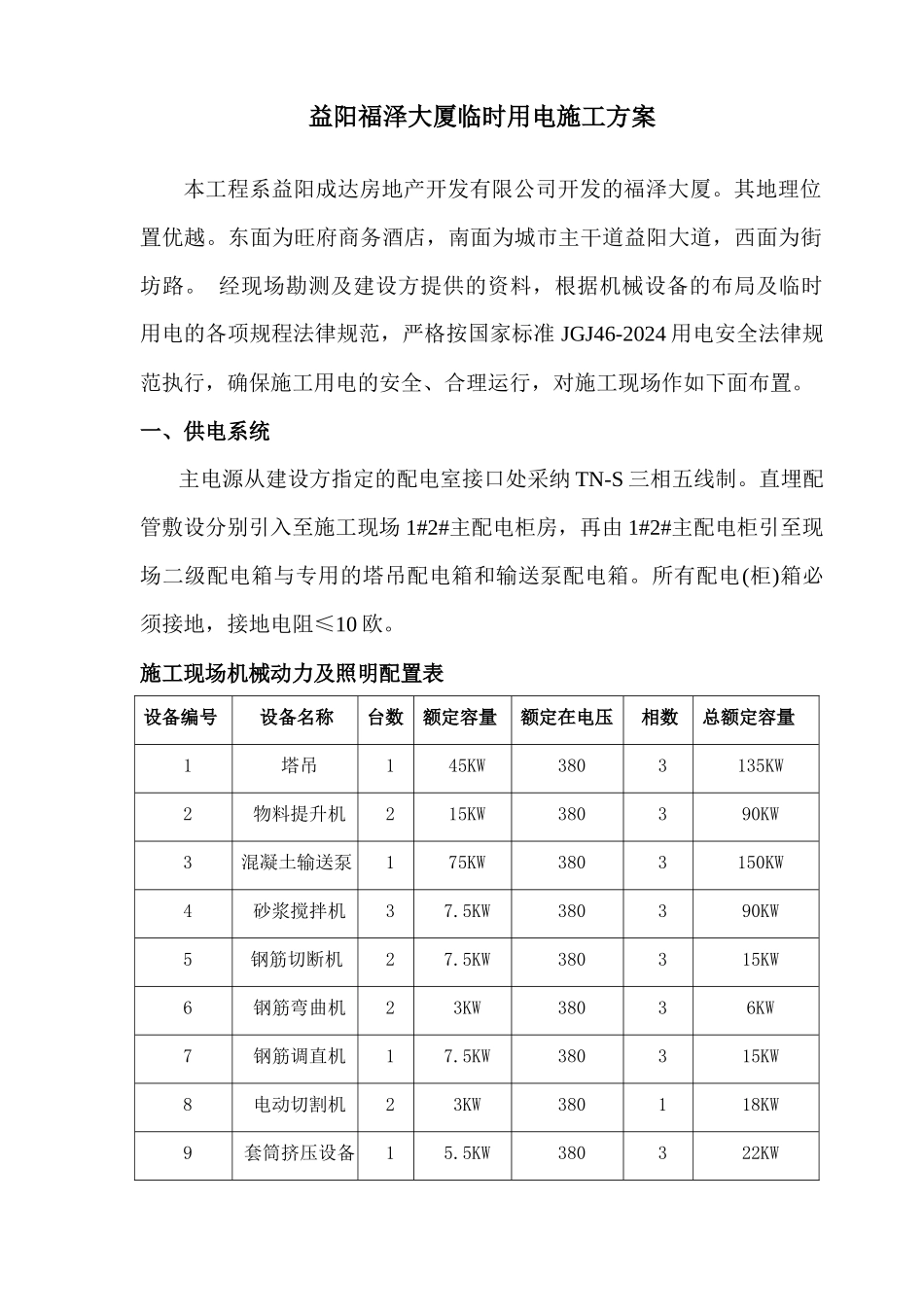

益阳福泽大厦临时用电施工方案本工程系益阳成达房地产开发有限公司开发的福泽大厦。其地理位置优越。东面为旺府商务酒店,南面为城市主干道益阳大道,西面为街坊路。 经现场勘测及建设方提供的资料,根据机械设备的布局及临时用电的各项规程法律规范,严格按国家标准 JGJ46-2024 用电安全法律规范执行,确保施工用电的安全、合理运行,对施工现场作如下面布置。一、供电系统主电源从建设方指定的配电室接口处采纳 TN-S 三相五线制。直埋配管敷设分别引入至施工现场 1#2#主配电柜房,再由 1#2#主配电柜引至现场二级配电箱与专用的塔吊配电箱和输送泵配电箱。所有配电(柜)箱必须接地,接地电阻≤10 欧。施工现场机械动力及照明配置表设备编号设备名称台数额定容量额定在电压相数总额定容量1塔吊145KW3803135KW2物料提升机215KW380390KW3混凝土输送泵175KW3803150KW4砂浆搅拌机37.5KW380390KW5钢筋切断机27.5KW380315KW6钢筋弯曲机23KW38036KW7钢筋调直机17.5KW380315KW8电动切割机23KW380118KW9套筒挤压设备15.5KW380322KW10成套木工机械45.5KW380322KW11沟通电焊机411KW3802132KW12平板振动器21.5KW38033KW13插入式振动棒42.2KW220122KW14砂轮切割机11.5KW22011.5KW15电钻与电锤61.5KW22019KW16打夯机23KW38036KW17 探照灯183KW220154KW18电动套丝机23KW380312KW19氩弧焊机17.5KW38027.5KW20其它照明20KW220120KW21办公室用电15KW220115KW22生活区用电25KW220125KW根据施工现场机械动力及照明配置表( 可得电动机总容量; ∑P1=604.5KW电焊机总容量; ∑P2=139.5KW照明电总容量; ∑P3=114KW )。主电源取平均功率因数 0.75, 电动机需要系数 K1=0.65,电焊机需要系数 K2=0.75,照明需要系数 K3=0.70,1、配电柜主干线负荷计算及导线选择如下:P=1.05~1.1(K1∑P1+K2∑P2+K3∑P3)=KW1.05×(0. 65×604.5+0.75×139.5+0.7×114)=606KWI 总线= K . ∑P = 606×1000 = 606000 = 1224A √3 . U 线 cos√3×380×0.75 495主电源查(建筑施工手册表)选用相截面 BLV400mm2,允许载流量 770A.环境温度 25℃°,中性线截面 S0≥5.5,中性线 240 mm2。由计算得知,现场施工主电源需要一根 BLV3×400+2×240 电缆引至 4#栋主配电柜。2、 4#主配电柜负荷及导线选择:塔吊 45KW 1 台I 线= K . ∑P = 45×1000 = 45000 = 91A √3 . U 线 cos√3×380×0.75 495查表选用相线截面 BV25mm2,允许载...
