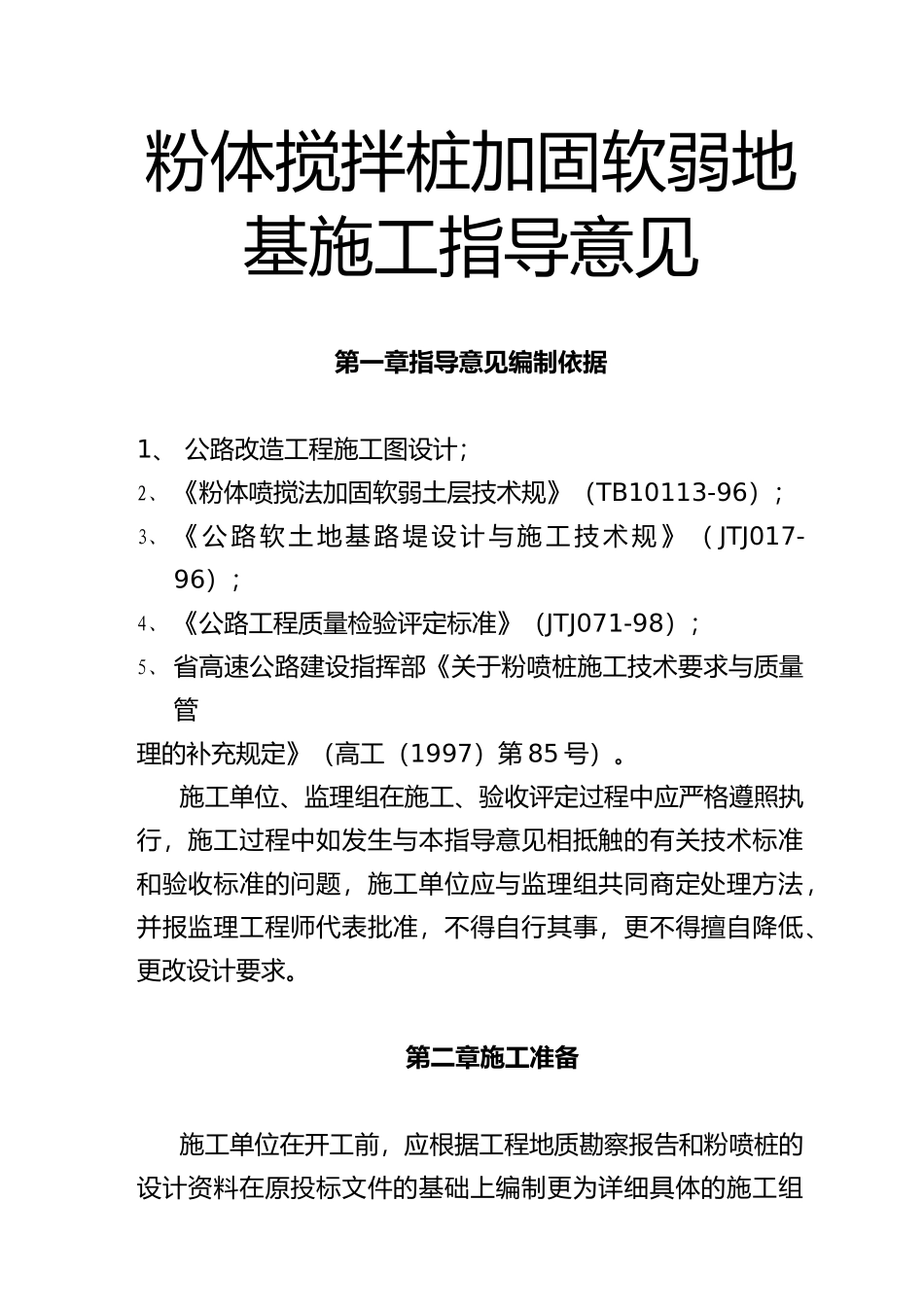

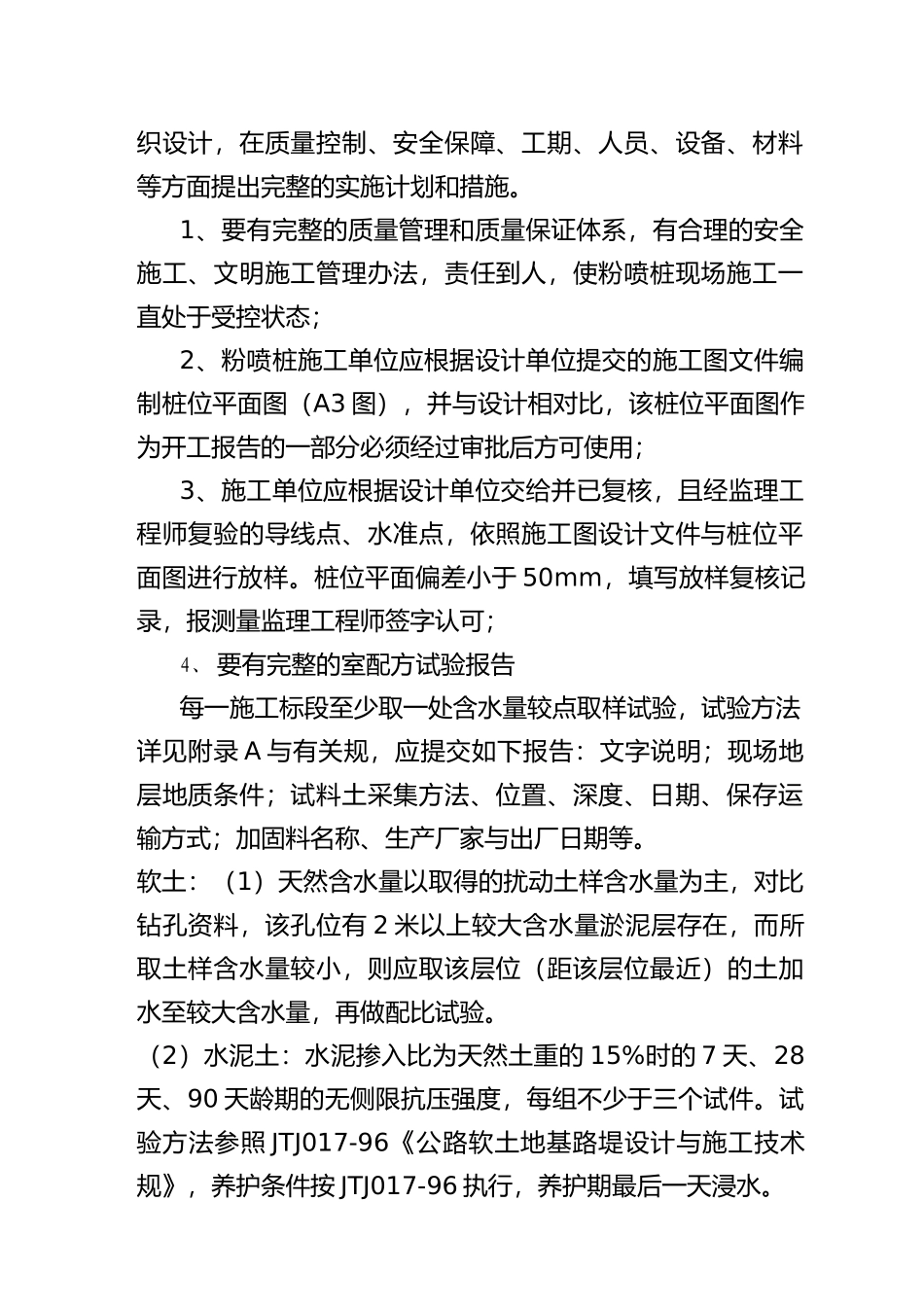

粉体搅拌桩加固软弱地基施工指导意见----------------------- -----------------------日期:粉体搅拌桩加固软弱地基施工指导意见第一章指导意见编制依据1、 公路改造工程施工图设计;2、 《粉体喷搅法加固软弱土层技术规》(TB10113-96);3、 《 公 路 软 土 地 基 路 堤 设 计 与 施 工 技 术 规 》 ( JTJ017-96);4、 《公路工程质量检验评定标准》(JTJ071-98);5、 省高速公路建设指挥部《关于粉喷桩施工技术要求与质量管理的补充规定》(高工(1997)第 85 号)。施工单位、监理组在施工、验收评定过程中应严格遵照执行,施工过程中如发生与本指导意见相抵触的有关技术标准和验收标准的问题,施工单位应与监理组共同商定处理方法,并报监理工程师代表批准,不得自行其事,更不得擅自降低、更改设计要求。第二章施工准备施工单位在开工前,应根据工程地质勘察报告和粉喷桩的设计资料在原投标文件的基础上编制更为详细具体的施工组织设计,在质量控制、安全保障、工期、人员、设备、材料等方面提出完整的实施计划和措施。1、要有完整的质量管理和质量保证体系,有合理的安全施工、文明施工管理办法,责任到人,使粉喷桩现场施工一直处于受控状态;2、粉喷桩施工单位应根据设计单位提交的施工图文件编制桩位平面图(A3 图),并与设计相对比,该桩位平面图作为开工报告的一部分必须经过审批后方可使用;3、施工单位应根据设计单位交给并已复核,且经监理工程师复验的导线点、水准点,依照施工图设计文件与桩位平面图进行放样。桩位平面偏差小于 50mm,填写放样复核记录,报测量监理工程师签字认可;4、 要有完整的室配方试验报告每一施工标段至少取一处含水量较点取样试验,试验方法详见附录 A 与有关规,应提交如下报告:文字说明;现场地层地质条件;试料土采集方法、位置、深度、日期、保存运输方式;加固料名称、生产厂家与出厂日期等。软土:(1)天然含水量以取得的扰动土样含水量为主,对比钻孔资料,该孔位有 2 米以上较大含水量淤泥层存在,而所取土样含水量较小,则应取该层位(距该层位最近)的土加水至较大含水量,再做配比试验。(2)水泥土:水泥掺入比为天然土重的 15%时的 7 天、28天、90 天龄期的无侧限抗压强度,每组不少于三个试件。试验方法参照 JTJ017-96《公路软土地基路堤设计与施工技术规》,养护条件按 JTJ017-96 执行,养护期最后一天浸水。5、 粉喷桩正式施工前,应...
