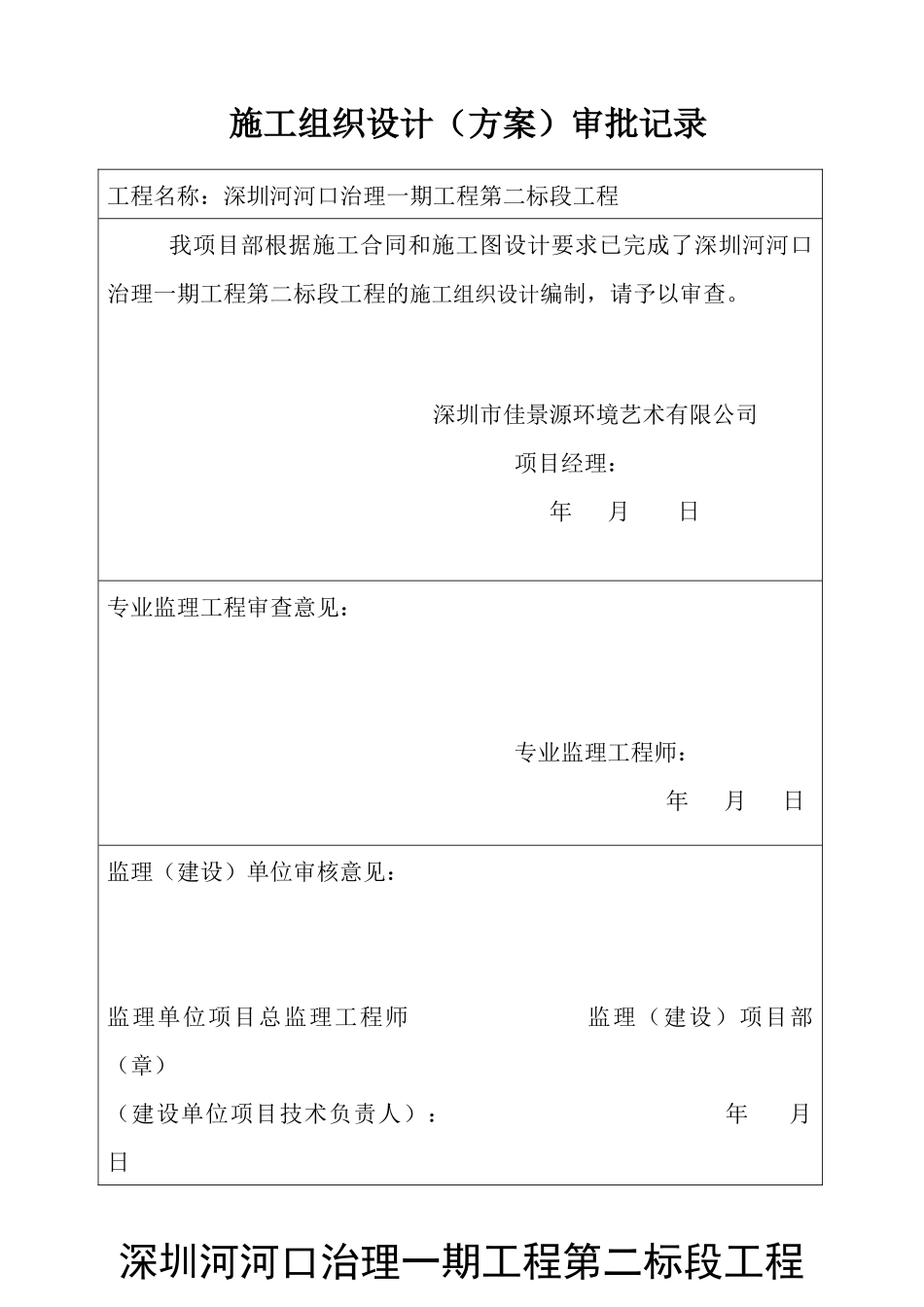

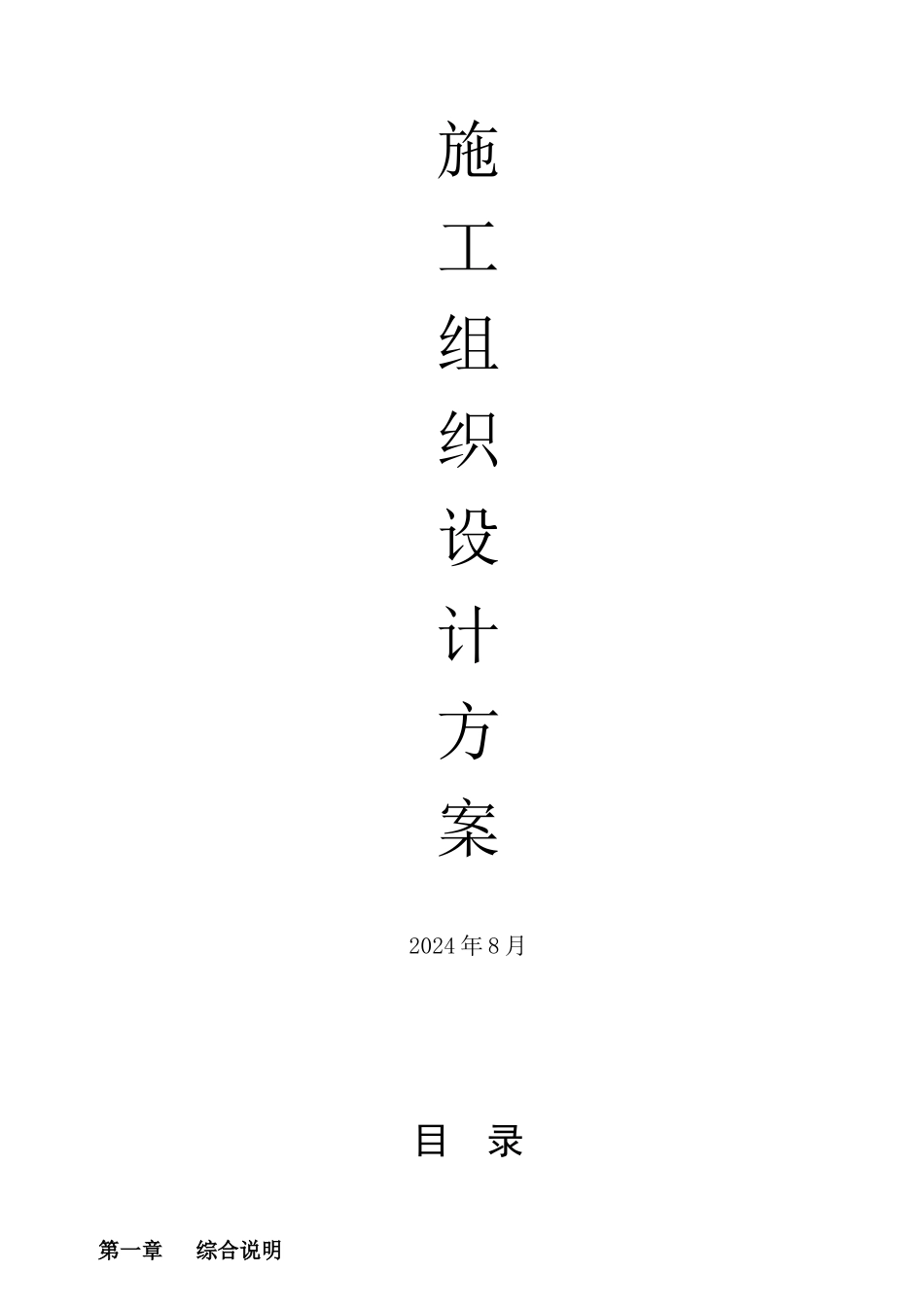

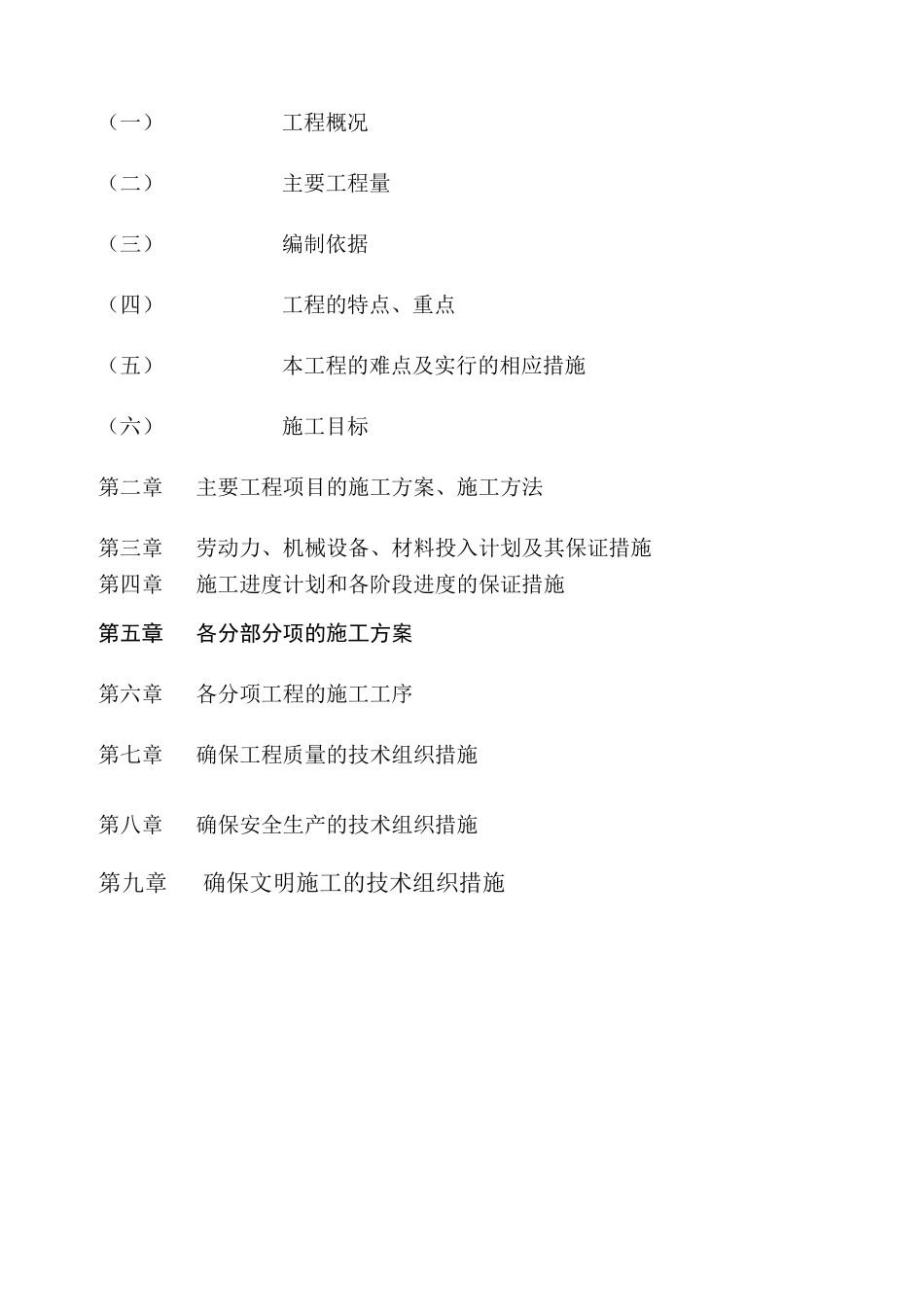

施工组织设计(方案)审批记录 工程名称:深圳河河口治理一期工程第二标段工程 我项目部根据施工合同和施工图设计要求已完成了深圳河河口治理一期工程第二标段工程的施工组织设计编制,请予以审查。 深圳市佳景源环境艺术有限公司项目经理:年 月 日专业监理工程审查意见: 专业监理工程师: 年 月 日监理(建设)单位审核意见:监理单位项目总监理工程师 监理(建设)项目部(章)(建设单位项目技术负责人): 年 月 日深圳河河口治理一期工程第二标段工程施 工组织设计方案2024 年 8 月目 录第一章 综合说明(一)工程概况(二)主要工程量(三)编制依据(四)工程的特点、重点(五)本工程的难点及实行的相应措施(六)施工目标第二章 主要工程项目的施工方案、施工方法第三章 劳动力、机械设备、材料投入计划及其保证措施第四章 施工进度计划和各阶段进度的保证措施第五章 各分部分项的施工方案第六章 各分项工程的施工工序第七章 确保工程质量的技术组织措施第八章 确保安全生产的技术组织措施第九章 确保文明施工的技术组织措施第一章 综合说明(一) 工程概况1、工程名称:深圳河河口治理一期工程第二标段工程 2、工程地点:深圳河河口,本工程施工面积约 36800m2。3、施工现场现状:本工程施工现场已基本具备“三通一平”,具备进入现场施工基本条件。(二)主要施工范围及工作量1、园林景观绿化,园路,巡河路,绿化给水等,甲方提供确认的施工图和工程量清单。(三)编制依据本施工组织设计方案依照编制原则,及施工验收法律规范,依以下文件为编制依据:《中华人民共和国建筑法》《建设工程质量管理条例》 (国务院令第 279 号)《建筑工程施工质量验收统一标准》 GB50300-2001《城市绿化工程施工及验收法律规范》 GJJ/T82-99 国家现行的有关法律规范,标准和规定。 本公司施工技术操作规程。(四)工程的特点、重点1、本工程涉及地面铺装、绿化给水,园路等,施工简单,因为是边防位置,在安全管理方面要加强。2、土方工程:包括开挖土方、土方回填、平整施工场地等内容。3、园建工程:包括园路及巡河路铺装。4、水电工程:施工场地地内的绿化给排水。 (五)本工程的难点及实行的相应措施:本工程施施工场地理位置特别,我公司前提准备工作做好,在做好各项准备工作之后,在短期内做完全部工程。(六) 施工目标计划开工日期:2024 年 8 月 25 日计划竣工日期:2024 年 12 月 1 日...
